Viikkotiedote vk 15/2022

RAK2 As Oy Espoonlahden AARHOLLI

Käynnissä olevat työvaiheet

  • yleisten tilojen tarkistusmittaukset ja valvojien jälkitarkastukset
  • kattoterassin viimeistely
  • pellitys ja pihatyöt



RAK3 As Oy Espoon MYRSKYPURJE

Käynnissä olevat työvaiheet

  • asuntojen viimeistely
  • asuntojen loppusiivous 5.krs.
  • yleisten tilojen loppusiivous
  • julkisivun saumaus ja pellitys
  • säädöt ja mittaukset



Työturvallisuus vk 15/2022

  • RAK2 Aarhollin TR-mittauksen tulos oli 97,17 %
  • RAK3 Myrskypurjen TR-mittauksen tulos oli 99,04 %

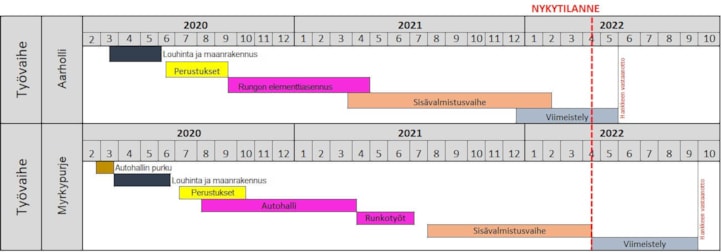

Aikataulu vk 15/2022

Aikataulu
