Viikkotiedote vk 11/2022

Ankkurin yllä taivas on sininen ja aurinko paistaa,
ja rakennusten valkobetoninen julkisivu kirkaasti loistaa!

RAK2 As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- Lämpökuvaukset
- Asuntojen viimeistely
- Yleisten tilojen maalaus
- Irtaimistovarastojen asennus

Aarhollin ja Myrskypurjeen välisellä pihakannella alkavat kivityöt valmistua.
RAK3 As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Putkityöt: 2-6. krs wc-kalustuksen asennus
- Sähkötyöt: 5.-6. krs ryhmäkeskuksien asennus
- Oviasennus 6. krs
- Kodinkoneasennus 4. krs
- Laatoitus: 5-6. krs erillis-WC:t ja 4-6. krs keittiövälitilat

- Talosaunanosaston panelointi
- Yleisten tilojen maalaus

Myrskypurjeen käytäviä maalataan parhaillaan. Tämän työvaiheen jälkeen asennetaan jalkalistat ja alakatot.
Työturvallisuus vk 11/2022
- RAK2 Aarhollin TR-mittauksen tulos oli 98,8 %
- RAK3 Myrskypurjen TR-mittauksen tulos oli 97,4 %

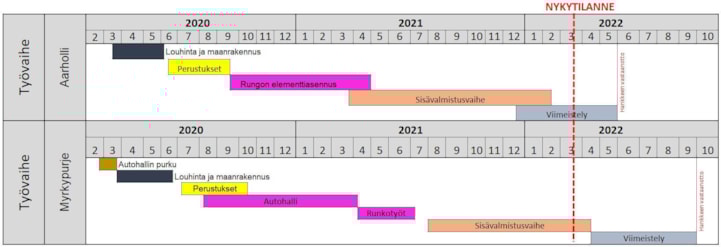

Aikataulutilanne vk 11/2022
