Viikkotiedote vk 31/2020
Työmaan kuulumiset
EPOLETTI
Valmistuneet työvaiheet

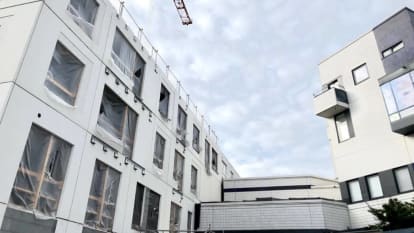

- 3. krs elementtiasennus
Käynnissä olevia työvaiheita
- 3. krs holvityöt

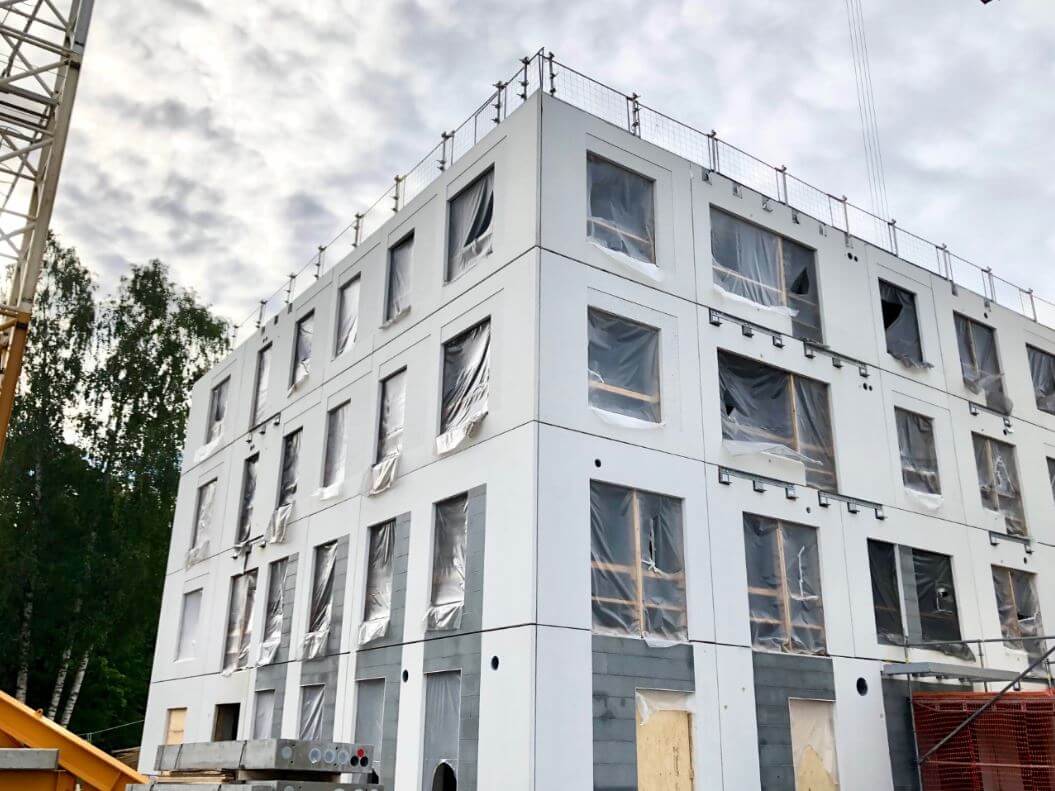

3. krs seinäelementit asennettu

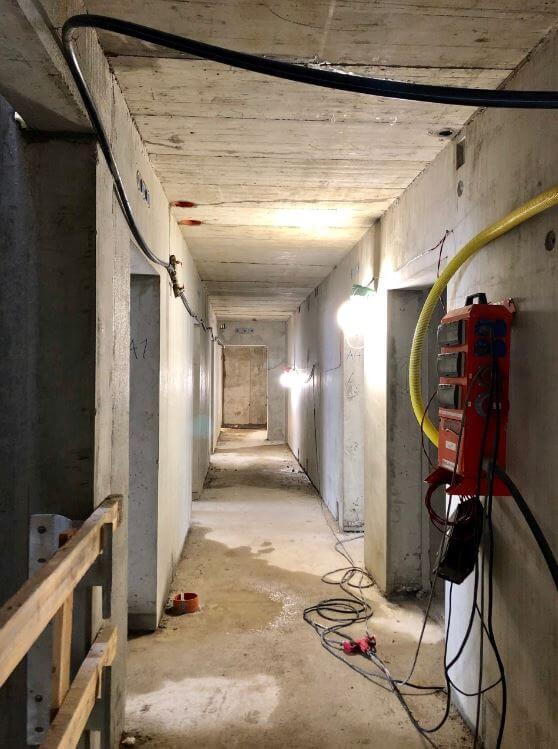

Turvallinen työmaa on siisti ja valaistu
AARHOLLI
Valmistuneet työvaiheet
- VSS1 lattia
Käynnissä olevia työvaiheita
- -2. krs paikallavaluseinät

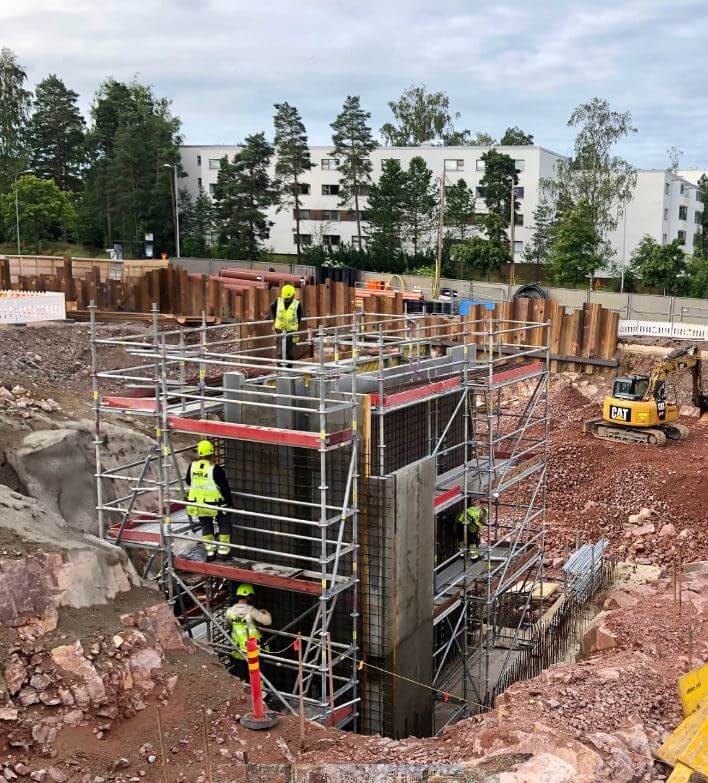

Aarhollin kellariin nousee korkeat paikallavaluseinät
MYRSKYPURJE
Käynnissä olevia työvaiheita
- Perustustyöt

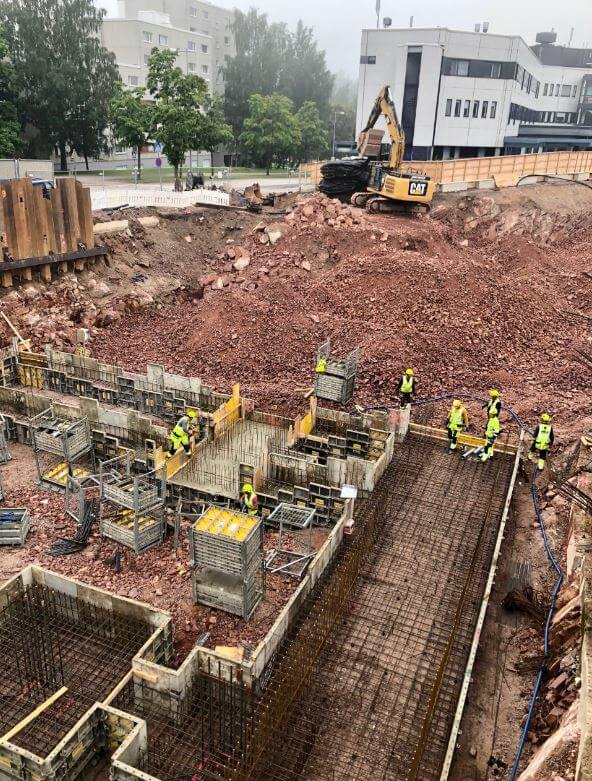

Myrskypurjeen anturoiden ensimmäiseen osaan valettiin yli 150 m3 betonia

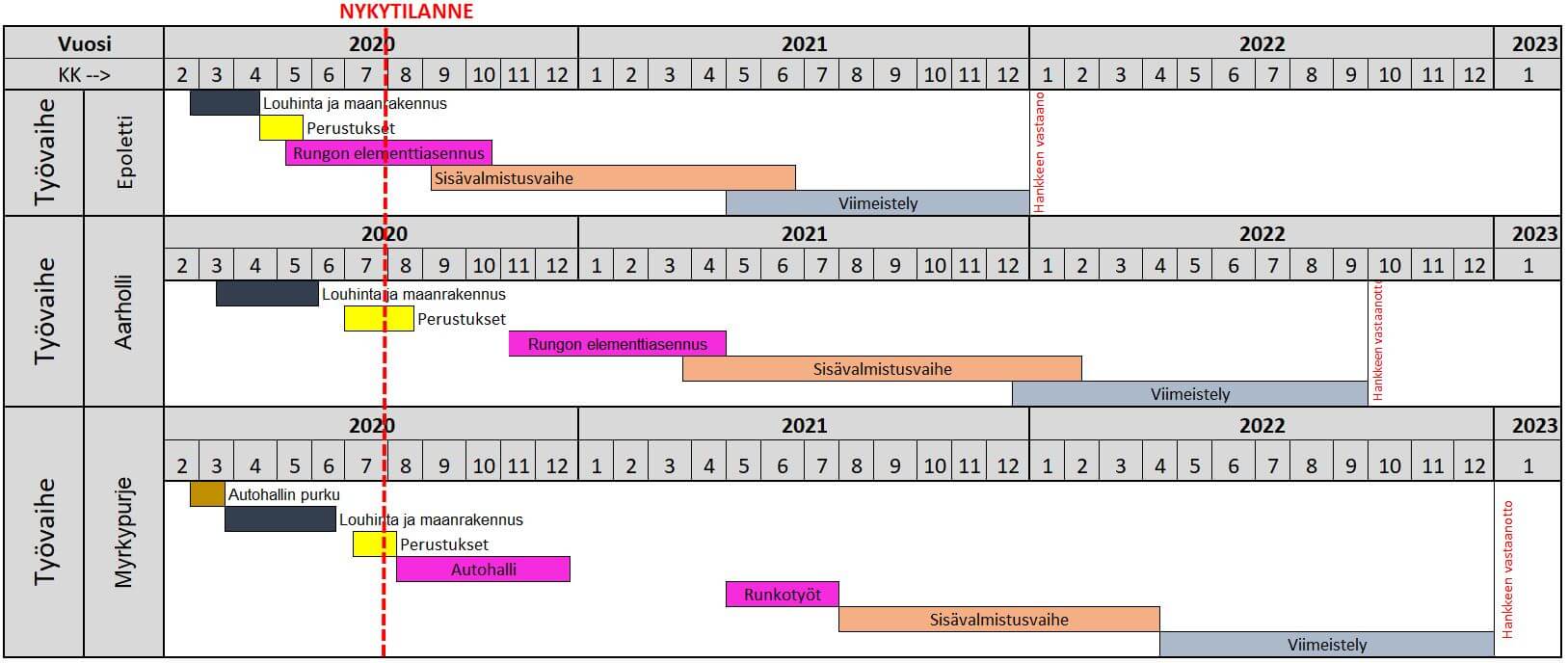

AIKATAULU
