Viikkotiedote vk 31/2021
TYÖMAAN KUULUMISET
As Oy Espoonlahden EPOLETTI
Käynnissä olevat työvaiheet
- LVIS-työt
- Lopullinen sähkö 9-12. krs
- Kodinkoneiden kytkentä
- KPH vesikalusteiden asennus 11. krs
- KPH alakattopanelointi 11-12. krs
- Saunaosaston vedeneristys ja laatoitus
- Plaaniovien asennus
- Parvekepellitys
- Pihatyöt
- NCC itselleluovutus
Valmistuneet työvaiheet
- KPH laatoitukset
- Pintakromit 12. krs
- Kodinkoneasennus 10.-12. krs
- Hoivan ja Epoletin välissä olevat Hoivan hätäpoistumisportaat

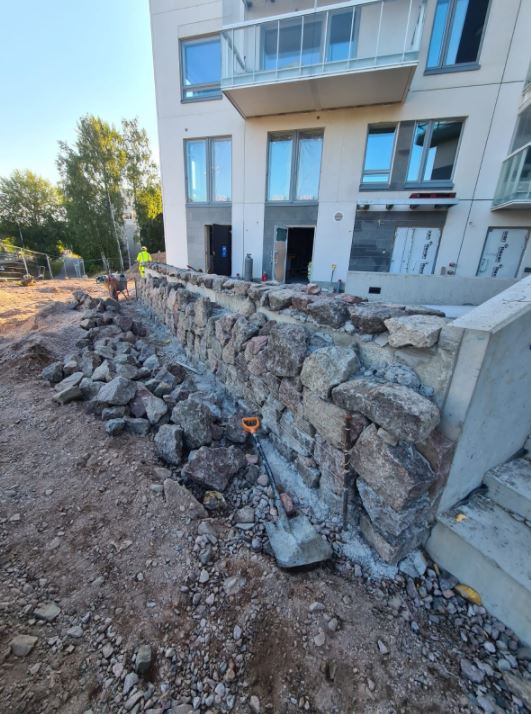

Epoletin ja hoivan välissä oleva kivimuuri valmistuu kovaa vauhtia.
As Oy Espoonlahden AARHOLLI
Käynnissä olevat työvaiheet
- LVIS-työt
- Kipsilevyt ranka+1-puoli 12. krs
- Kipsilevyt tuplaus+alakatot 8-10. krs
- Tasoitetyöt 6-7. krs
- Maalaustyöt 1. krs
- Laminaattiasennus 1-3. krs
- Laatoitustyöt 1-3. krs
- Julkisivusaumaus
Valmistuneet työvaiheet
- TUP-asennus

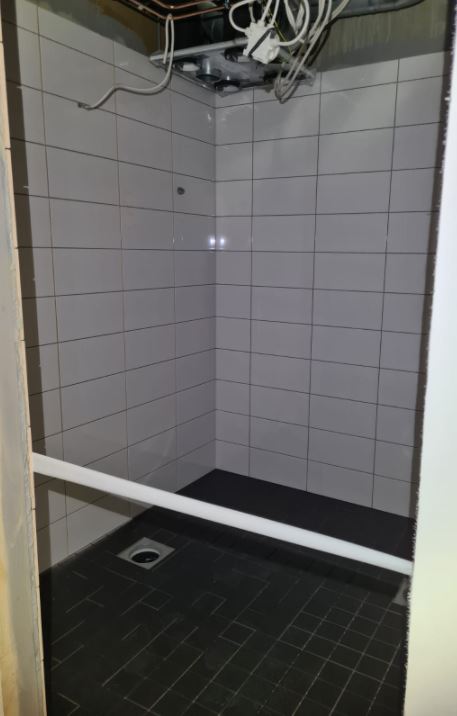

Aarhollissa laatoitustyöt etenevät suunnitellusti. Tämän kylpyhuoneen laatoituksesta puuttuvat vielä saumaus ja silikoni.
As Oy Espoon MYRSKYPURJE
Käynnissä olevat työvaiheet
- Asuinkerrosten LVIS-työt
- IV-asennukset 3. krs
- Vesijohtoasennukset 3. krs
- Vesikattojen kermityöt
Valmistuneet työvaiheet
- Vesikattojen papuasennus ja pintalaattojen valu
- Patterien ja lämmpöjohtojen asennus

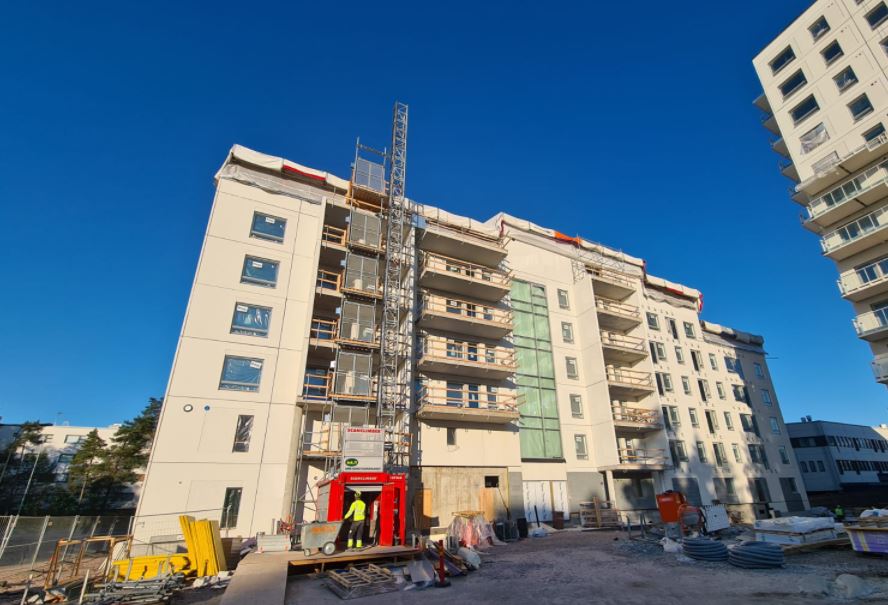

Myrskypurjeen vesikattotöitä tehdään sääsuojan alla, jotta sade ei pääse kastelemaan keskeneräisiä rakenteita.
Työturvallisuus vk 31
- RAK1 TR-mittauksen tulos oli 97,9 %
- RAK2 TR-mittauksen tulos oli 98,9 %
- RAK3 TR-mittauksen tulos oli 96,3 %

Aikataulutilanne vk 31
