Viikkotiedote 38/2021

DBS KOy Jyväskylän Lynx

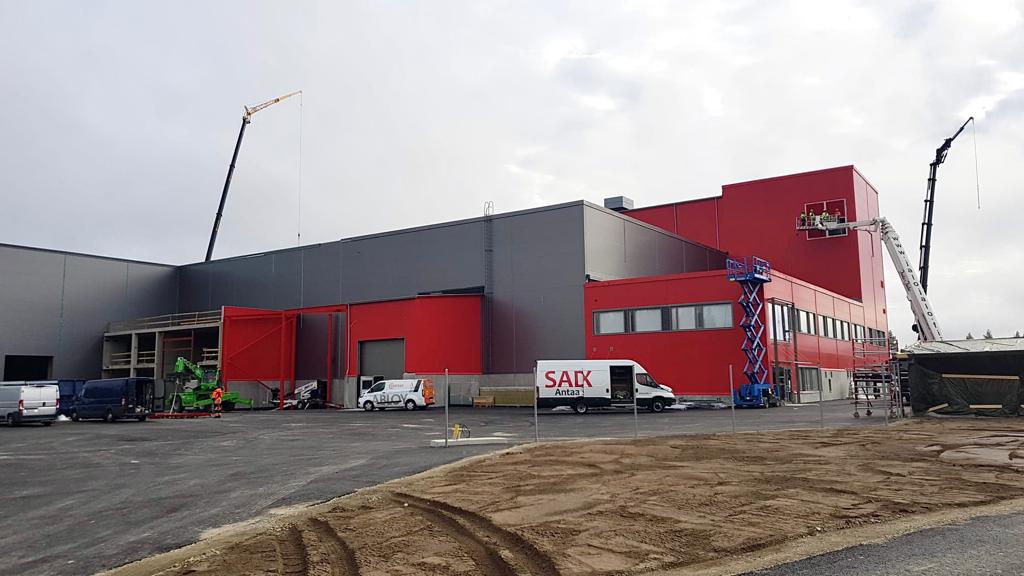

1. hallin nosturikiskojen asennukset on saatu valmiiksi ja nosturiasennukset ovat lähteneet tällä viikolla käyntiin. Toimintatarkastukset on suoritettu ja viimeistelyssä edetään viimeistelyvaiheen aikataulun mukaisesti.

Toimisto-osalla talotekniset mittaukset ovat parhaillaan käynnissä ja puucomp-levytyksiä viimeistellään. Congridilla kierrettyjen vika- ja puutelistojen mukaisia viimeistelytöitä korjataan vaiheittain.

2. vaiheessa on vesikattotöistä saatu valmiiksi n. 50% ja hallin laitemonttujen teko on käynnissä. Sisätäytöt halli 2 ja 3 osalta on saatu myös hyvään vauhtiin. Piha-alueella aitojen verkotus on käynnissä ja portit asennettu.

1

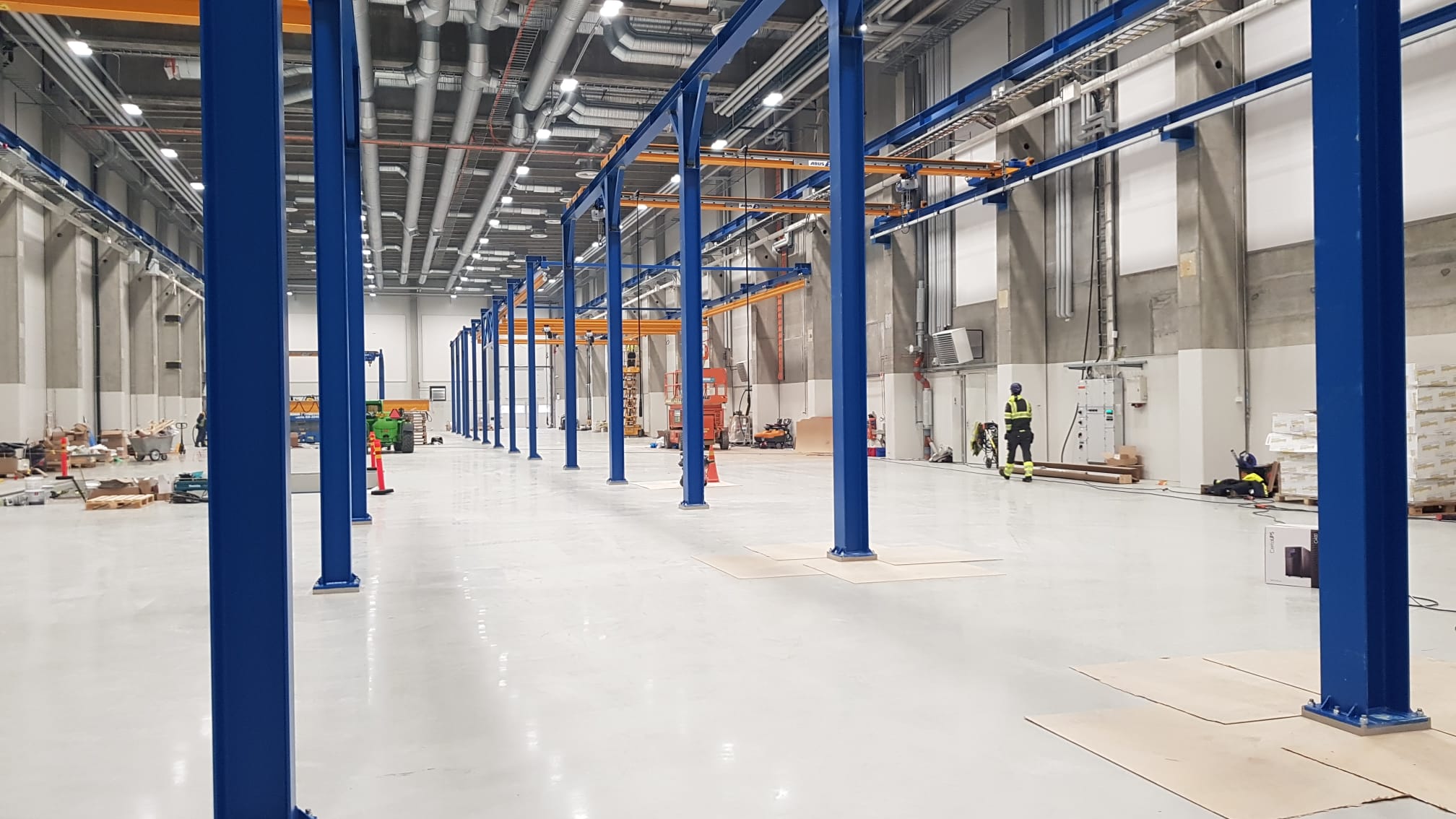

Halli 1
