Viikkotiedote vk 9/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Käynnissä olevat työvaiheet

A-lohko

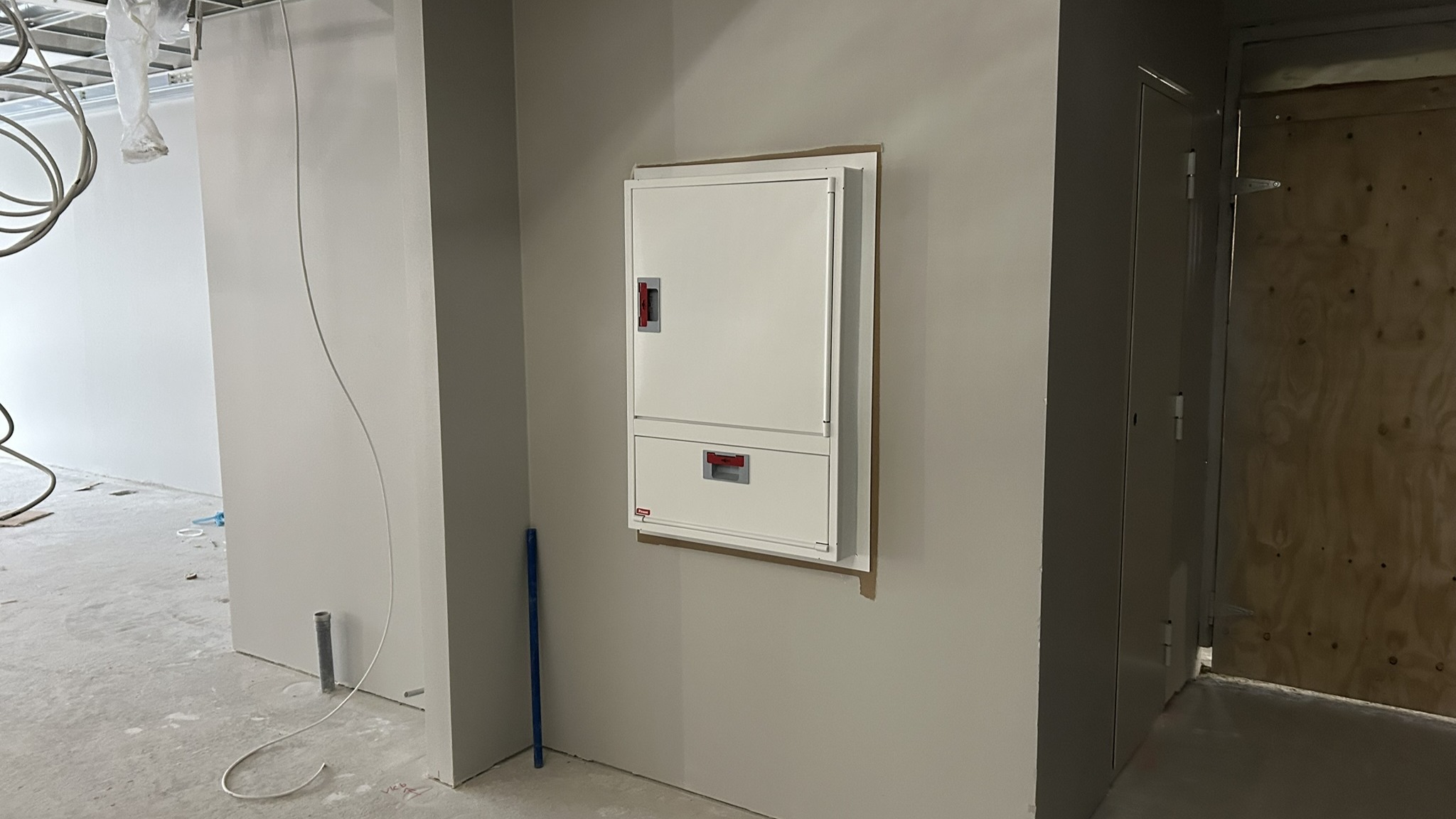

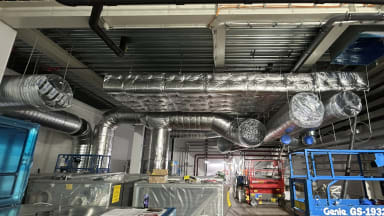

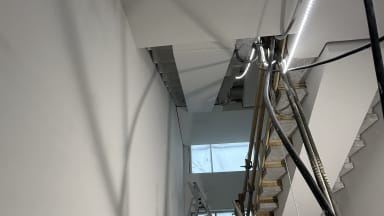

Tekniikkakuilujen oviasennus käynnistynyt 1-3 kerroksessa. Kiintokalusteiden asennus jatkuu 2 kerroksessa. Varusteasennus käynnistynyt työmaalla. IV-konehuoneeseen saatiin haalattua materiaaleja viikolla ja asennukset käynnistyneet konehuoneessa. TATE-työt ja massalattiasennukset jatkuvat ylemmissä kerroksissa. Porrashuone saanut tasoitetta pintaan.



























B-lohko

Väliseinätyöt etenevät B2-kerroksessa. TATE työt käynnistyneet 1-kerroksessa. Ylemmissä kerroksissa kuivatetaan pintabetonilattioita myös ontelokuivatuksia suoritetaan kerroksissa.





C-lohko

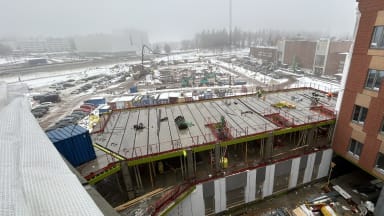

C-lohkon 1 kerroksen onteloholvi saatu asennettua ja raudoitustyöt käynnissä. Alemmissa kerroksissa suoritetaan elementtiasennuksen jälkitöitä.



D-lohko

D-lohkon hiljaiselo jatkuu.

Pysäköintitalo

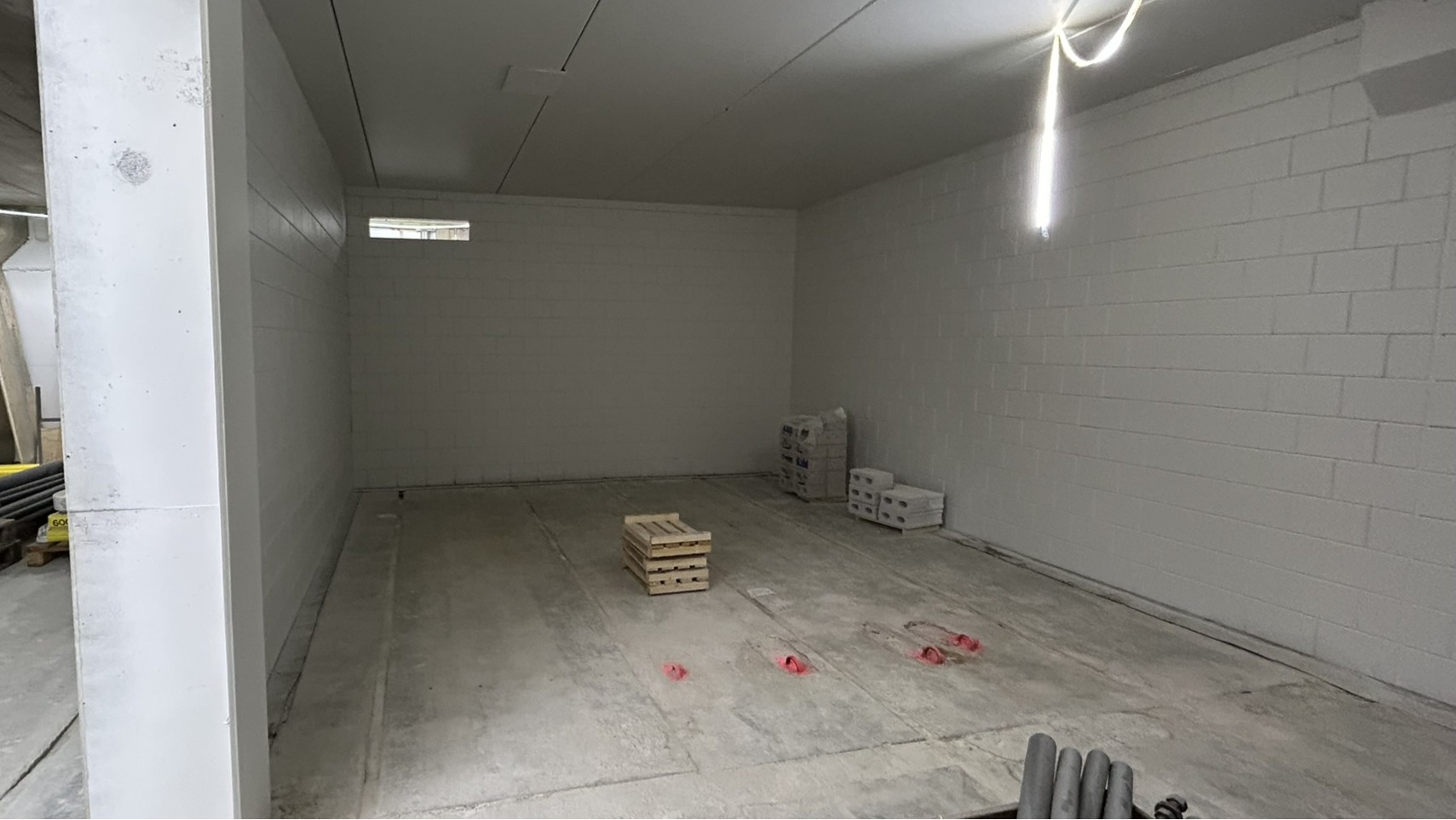

Parkkipojat ovat ahkeroineet montunpohjalla ja anturamuotteja on tullut tiuhaan tahtiin. Myös betonia on saatu anturoiden täytteeksi.





Valmistuneet työvaiheet

A-lohkon väliseinämuuraukset ovat tulleet päätökseen.

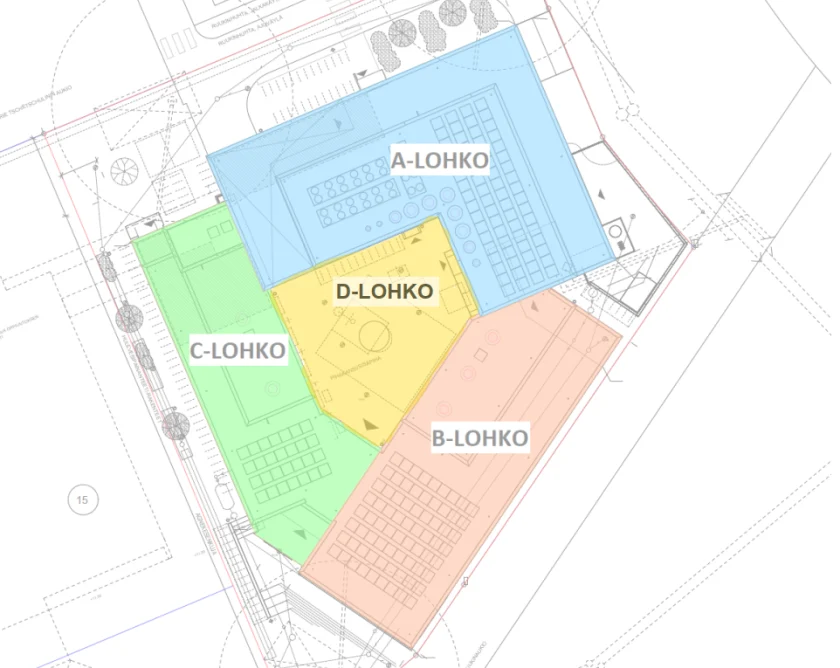

Lohkojako

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
Cleantech garden TR-mittaus 27.2.2026 97.14%

Cleantech Garden Pysäköinti MVR-mittaus  27.2.2026 92.31%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

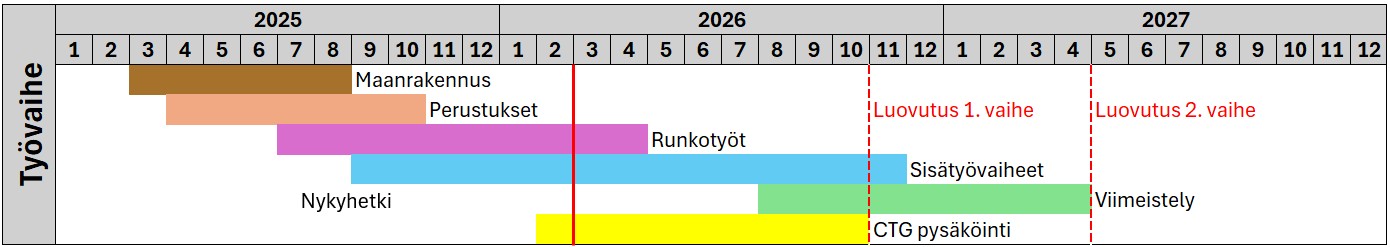

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
