Viikkotieodte vk 7/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Käynnissä olevat työvaiheet
A-lohko

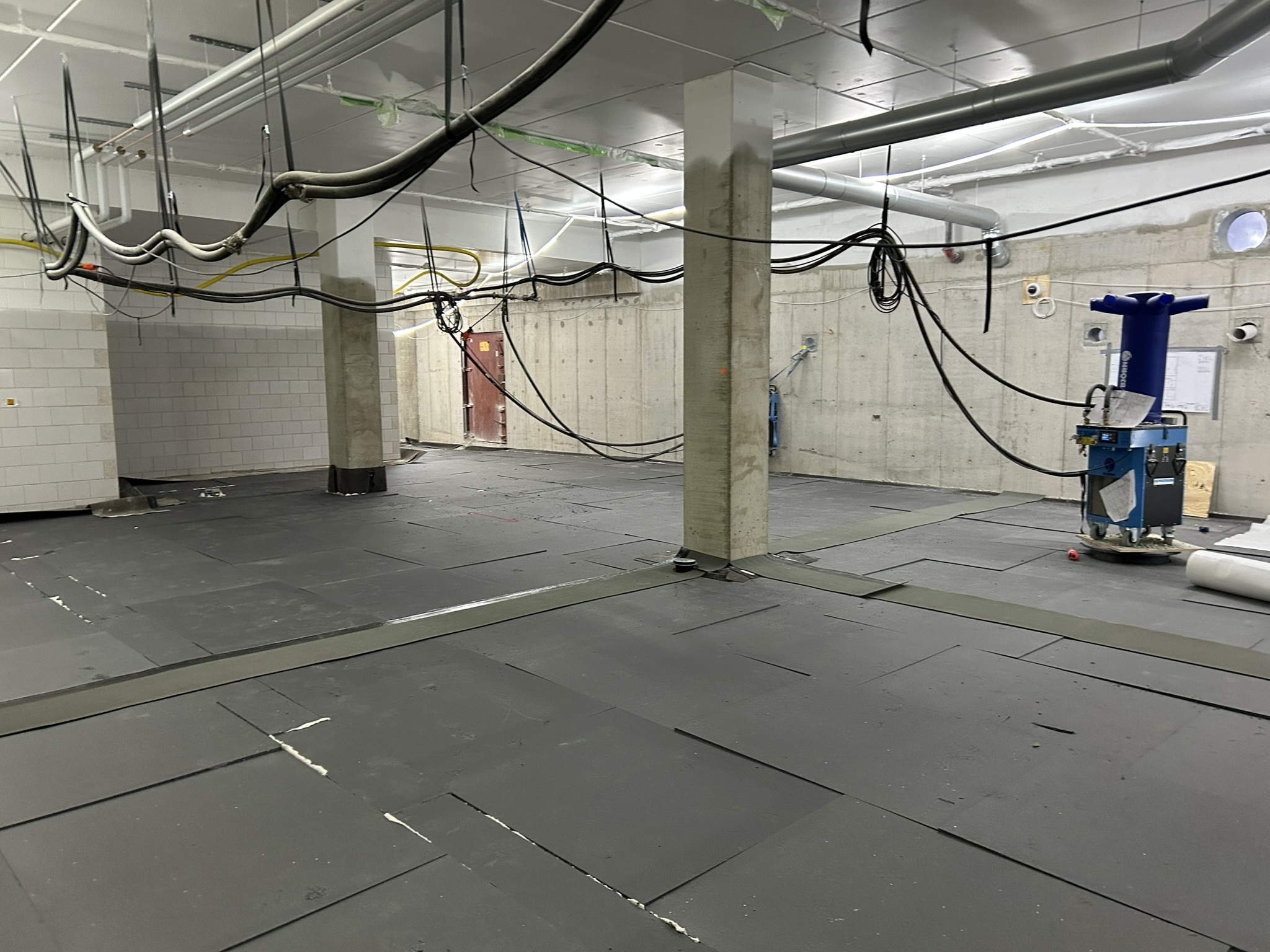

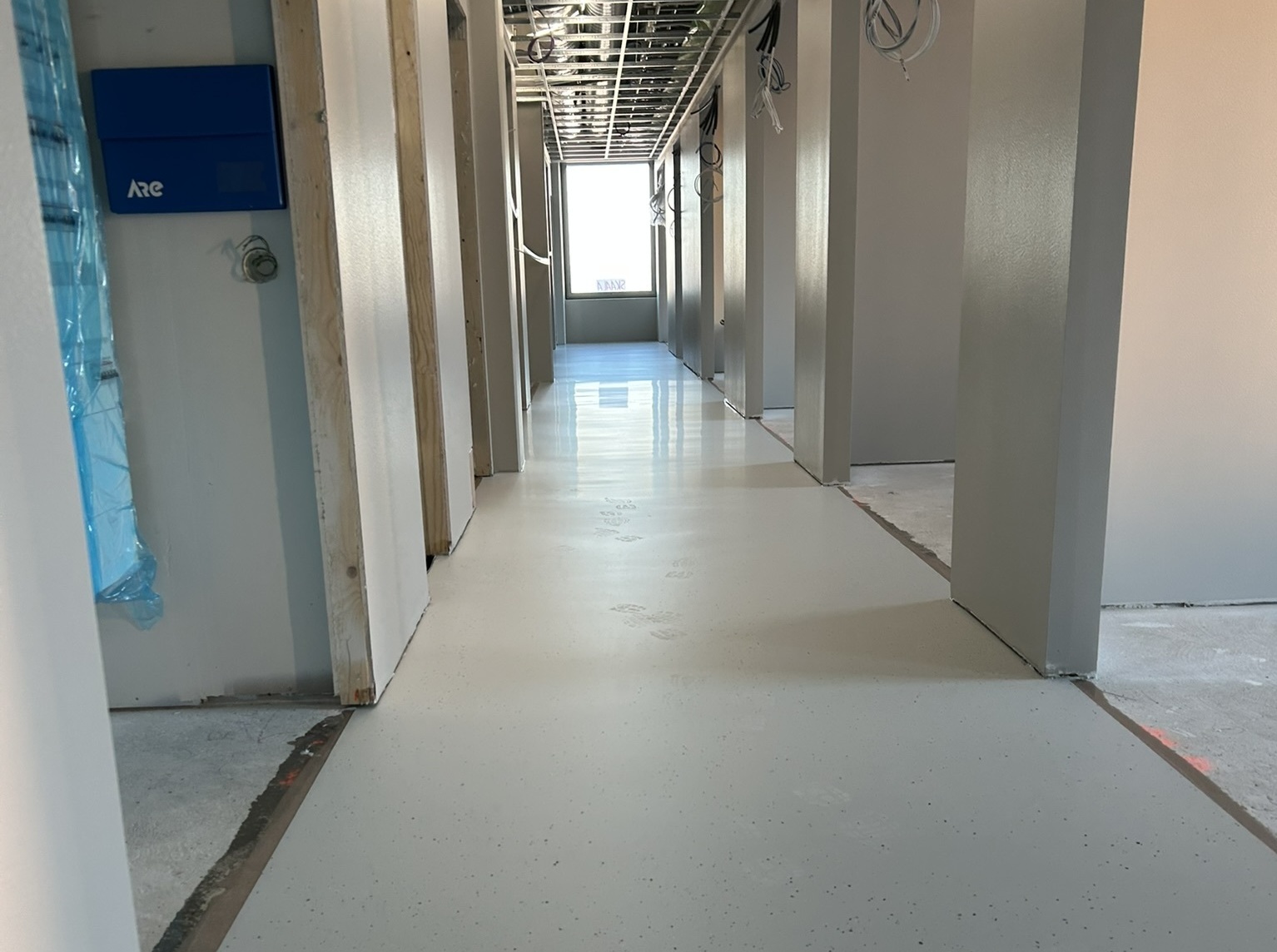

Kellarissa lattian valuvalmistelut jatkuvat ja eristeitä asennetaan paikoilleen. Lämmönjakohuone saanut pinnoitteen ja odottaa loppulisen lämmönsiirtimen asennusta. Toisen kerroksen käytävät ovat saaneet uuden ilmeen, kun massalattiat on levitetty koko komeudellaan.

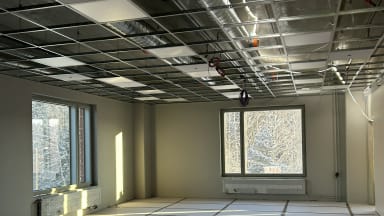

Alakattorunkoja ja -levyjä asennetaan shakkilaudan tarkkuudella paikoilleen.

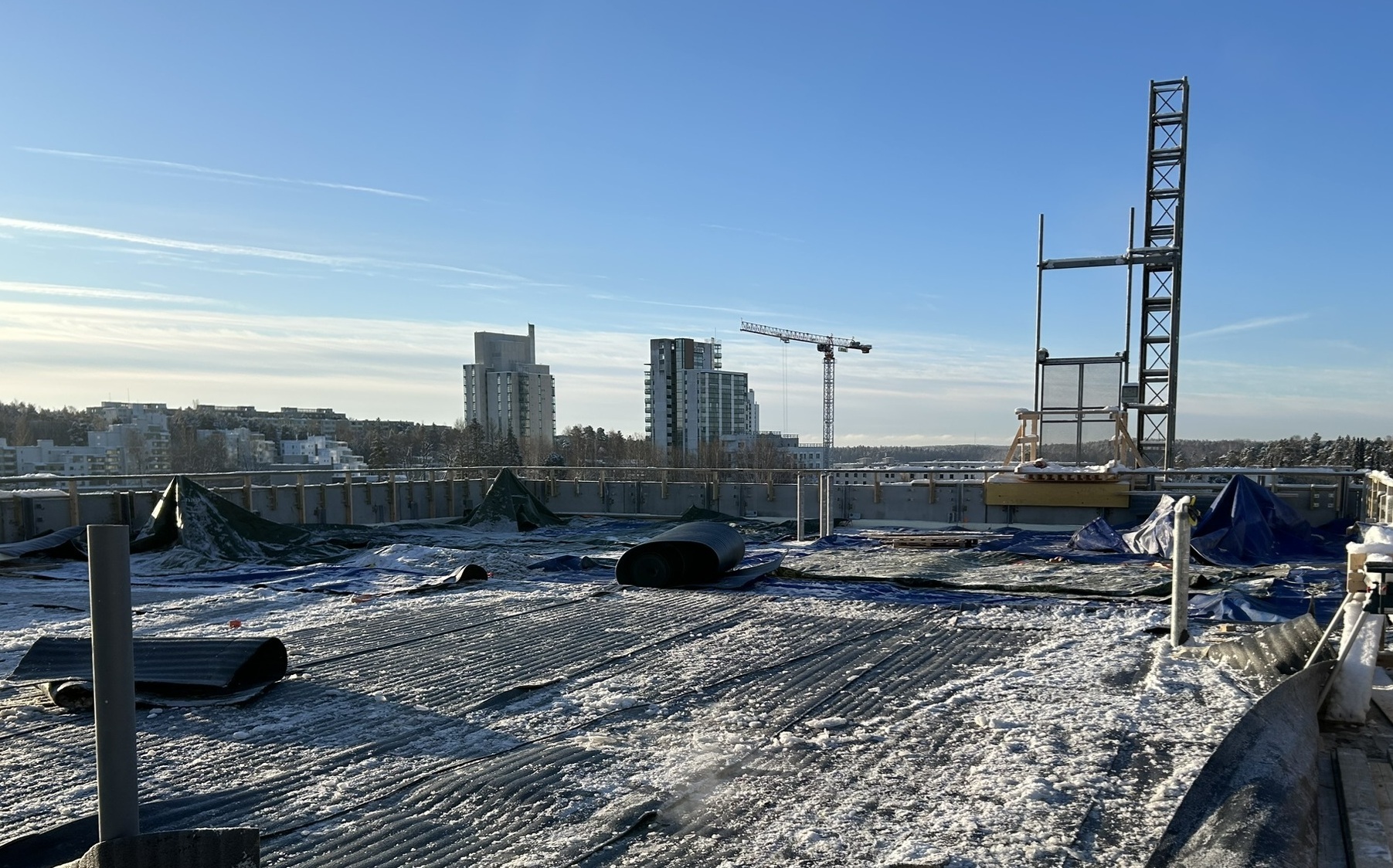

Vesikatolla loput pintakermit asennuksessa.
B-lohko
Vesikatolla katollavalutyöt loppusuoralla. Myös IVKH-teräsrunko asennukset käynnistyneet sekä höyrynsulkukermitys.

Perjantai ja 13. päivä, ei epäonnesta ole tietoakaan, vaan pelkkää Naantalinaurinkoa.

Muuten B-lohkossa käynnissä kipsilevytöitä, pölynsidontamaalausta sekä pintabetoni valuvalmisteluja.
C-lohko

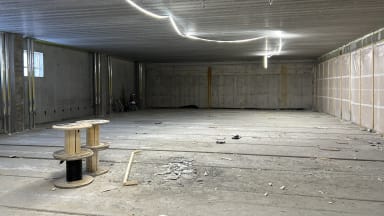

C-lohko jatkuu onteloasennuksilla ja 0-kerros on saatu raivattua sisätöitä varten.

D-lohko

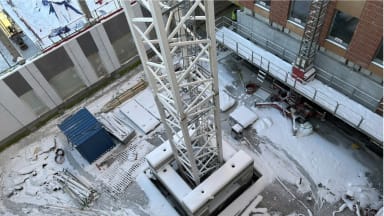

Torninosturi seisoo kuin tammi, uskollisesti paikoillaan D-lohkolla.

Ulkopuoliset työt
Mullat saatu tiivistettyä ja kaukolämpöliittymät tehty valmiiksi.
Pysäköintitalo

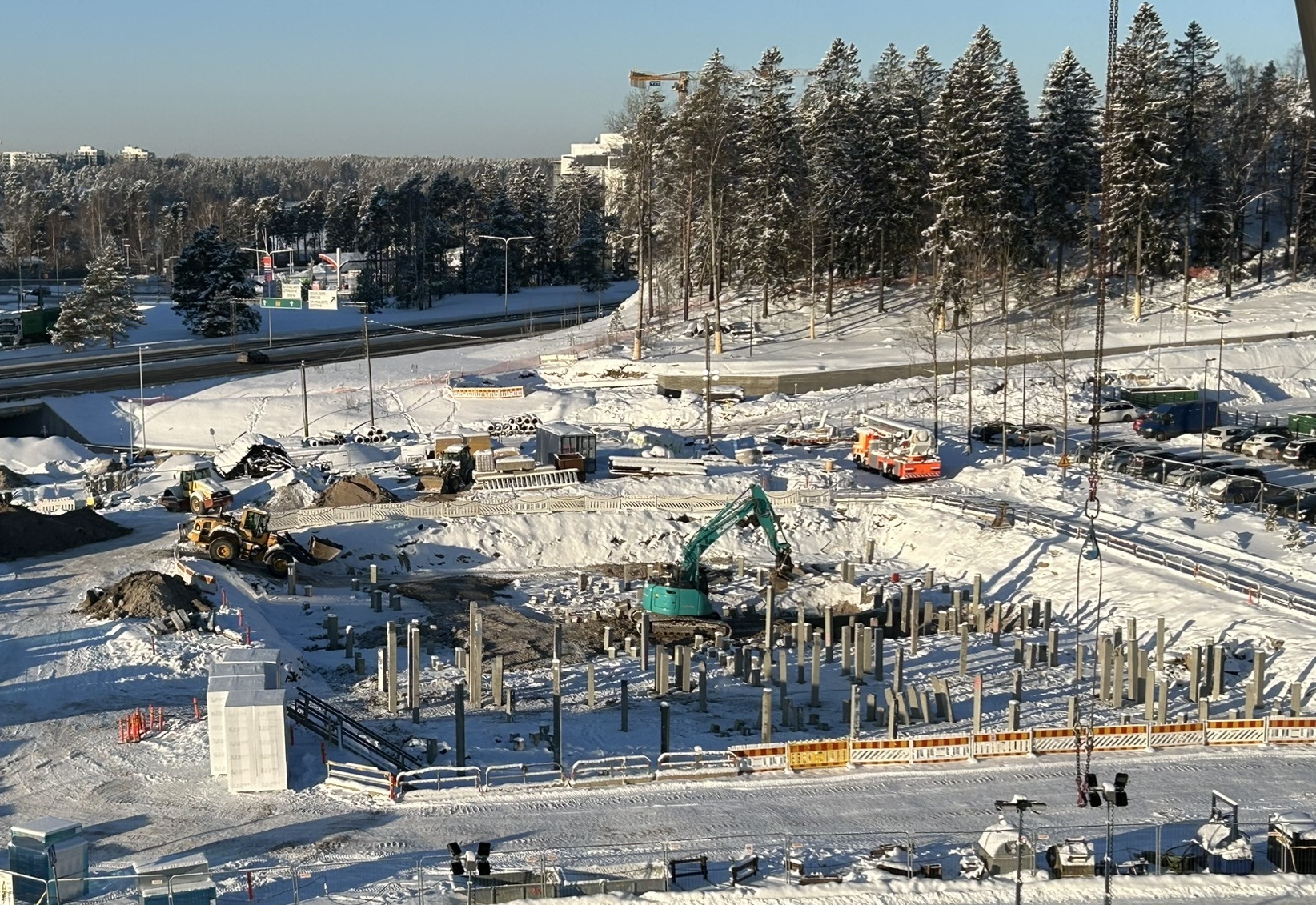

Pysäköintitalon paalutukset ovat viimeistä naputusta vaille valmis. Seuraava työvaihe pysäköintitalossa on anturoiden muottityöt.

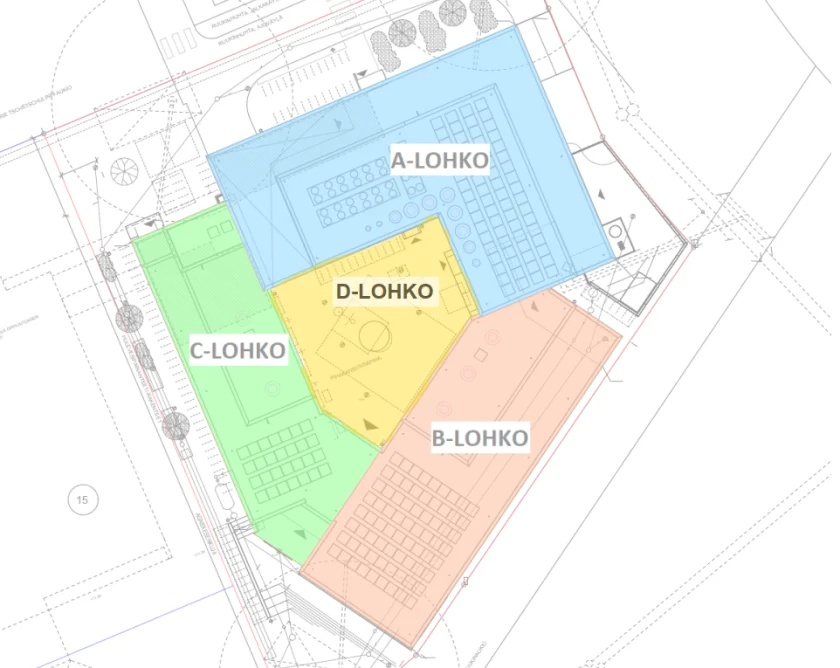

Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 12.2.2026 98,29%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

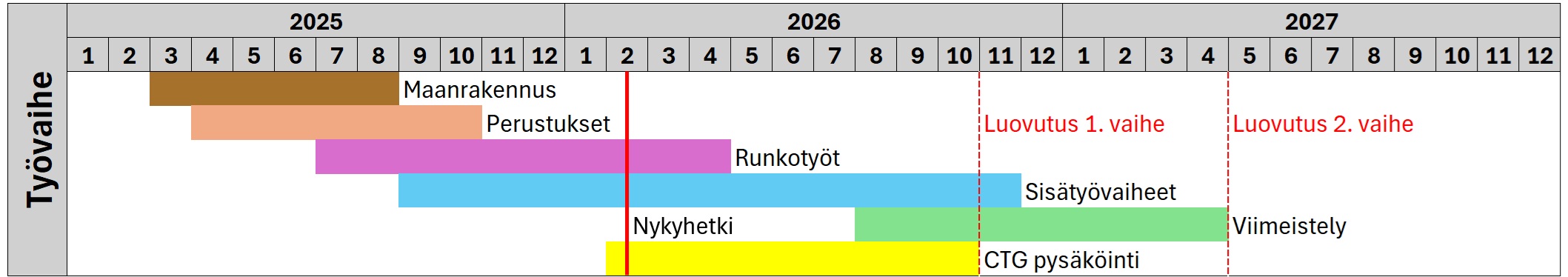

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
