Viikkotiedote vk 6/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.



Cleantech Gardenin suunnitteluvaihe sai hiljattain BREEAM Excellent-arvosanan. BREEAM on käytetyin ympäristöluokitusjärjestelmä Suomessa ja Euroopassa, ja siinä mitataan ja pisteytetään monenlaisia asioita aina kohteen sijainnista käytettyihin materiaaleihin. Excellent-arvosana kertoo, että projektin suhteen on tehty oikeita valintoja ja suunta on oikea. Lopullinen, koko projektin arvosana selviää vasta valmistumisen jälkeen, joten tässä on onneksi vielä rutkasti aikaa varmistaa haluttu taso.



Käynnissä olevat työvaiheet

A-lohko

Kellarissa jatkuvat vaahtolasipuhallus ja valuvalmistelut. Yksi lattiavalu saatiin jo suoritettuakin kuluneella viikolla. Väestönsuojan päällisen vaahtolasipuhallus- ja valuvalmistelutyöt ovat niin ikään käynnissä. Kakkoskerroksessa jatkuu tekniikkalevyjen asennus ja lattioiden pinnoitus. Toinen sisähissi on tarkastusta vaille valmis.

Kolmannessa kerroksessa puuhastellaan alakattorunkojen parissa, vesieristetään ja laatoitetaan wc-tiloja ja jatketaan tasoitusta ja maalausta. Neljäs kerros on sähköasentajan valtakuntaa, kun taas viidennessä kerroksessa ahkeroi IV-asentaja. Vitosessa on päästy aloittamaan myös kaasuputkilinjojen kannakointi ja lattialistoitus.

Kuudennessa kerroksessa jatkuu putki- ja sprinkleriasennukset ja viimeistellään lattiapinnoituksia. IV-konehuoneen vesikattotyöt edistyvät aikataulun mukaisesti.

Vaahtolasipuhallus A-lohko kellari



Lattiaraudoitus A-lohko kellari



1. krs wc-tila laatoitettuna



Yleiskuvaa kerroksesta

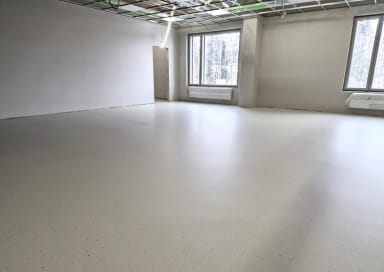

Pinnoitettu lattia


B-lohko

Ykköskerroksessa on päästy aloittamaan väliseinätyöt, kakkosessa puunataan pintabetonilattiaa, kolmosessa suoritetaan valuvalmisteluja ja vesikatolla on valettu ensimmäinen kaatovalu.

B-lohko lattian raudoitus



B-lohko väliseiniä



C-lohko

Elementtiasennus jatkuu ykköskerroksen onteloasennuksilla. Kermityöt ja termorankaseinän asennus rullaavat edelleen.

C-lohko elementtiasennus



D-lohko

Lohko talvilomailee.



Ulkopuoliset työt

Pihan puolella on tongittu maata ja eristetty putkia kaukolämpöliittymän tiimoilta.



Pysäköintitalo

Paalupeti saatiin valmiiksi ja paalutus hienosti käyntiin. Paaluja isketään maahan suurin piirtein 300 kappaletta ja ne ovat pituudeltaan kaikkea kolmen ja yhdentoista metrin väliltä.

Parkkitalo paalutus



Valmistuneet työvaiheet

Väliseinätyöt ovat muutamia pieniä loppusilauksia lukuun ottamatta valmistuneet A-lohkolla.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 6.2.2026 97.87%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 6
