Viikkotiedote vk 51/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Niin sitä vain viedään vuoden viimeistä viikkotiedotetta. Maaliskuun alkaessa täällä ei ollut vielä muuta kuin tontti, kuokka ja muutama työntekijä. Mitä kaikkea kymmenessä kuukaudessa sitten onkaan saatu aikaan?

Talo on noussut ylöspäin suurin piirtein 36 metriä ja näkymät ovat vaihtuneet hiekkamontusta konehuoneen merinäköalaan. Betonia tontille on kärrätty aivan karvan vajaa 4000 kuutiota. Tuolla määrällä saisi valettua jalkapallokentän päälle puolen metrin betonikerroksen, eli ei puhuta mistään aivan pienestä lirusta. Elementtejä on asennettu paikalleen 2379 kappaletta, varsin kiitettävä määrä sekin.

Tapaturmia on edelleen plakkarissa pyöreät 0. Työmaan henkilöstölle on grillattu makkaroita varmasti yli 200 kappaletta ja grillissä valmistettuja joulukinkkujakin löytyy 1. Ennen kukonlaulua startattuja valupäiviä on takataskussa suurin piirtein 10 ja yömyöhään venyneitä iltavuoroja varmasti triplamäärä. Tyhjennettyjä kahvipaketteja ja pullapusseja: lukemattomia.

Vaikka viikkotiedotteet palaavatkin päiväjärjestykseen vasta ensi vuoden puolella, hommat jatkuvat täällä sillä aikaa aivan normaalisti, joskin hieman jouluisissa tunnelmissa. Rentoa joulua!

Cleantech Garden joulukuva



Kinkku grillissä



Käynnissä olevat työvaiheet

A-lohko

Kellarissa jatkuu edelleen talotekniikka-asennukset. Lattian alapuoliseen eristetilaan asennetaan parhaillaan maalämpö- ja viemäriputkia ja putkari jatkaa omia asennuksiaan. Ykköskerroksessa maalaustyöt ovat valmistumaisillaan. Kakkoskerroksessa etenevät sähköasennukset ja tasoitetyöt. Kolmannessa kerroksessa ja kuiluissa jatkuu edelleen putki- ja IV-asennukset. Hissiasennus etenee hienosti.

Neloskerroksessa painetaan hiki hatussa viimeisiä väliseiniä pystyyn ja asennetaan talotekniikkaa sähkärin, putkarin ja sprinkleriasentajan toimesta. Vitosessa väliseinätyöt ovat tältä erää valmistuneet, tasoitus ja maalaus seuraa aivan kannoilla ja sähköputkituksiakin viimeistellään. Kuudennen kerroksen väliseiniä on ehditty aloittaa. Vesikatolla konehuoneen lattian viimeiset osiot on valettu ja myös putki- ja sprinkleriasennukset ovat löytäneet tiensä maisemakonttoriin.

A-lohko kellari maalämpöputkia



A-lohko maalämpöputkia

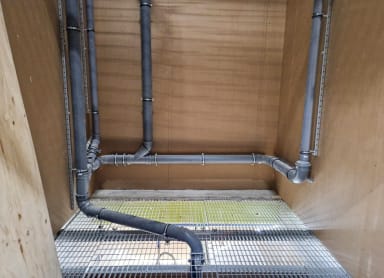

A-lohko tekniikkakuilu



A-lohko maalaus ja tasoitus

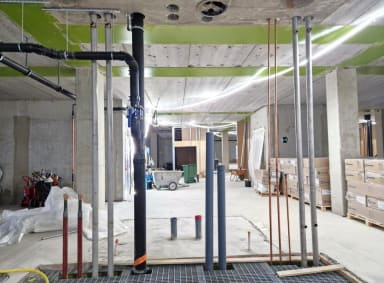

A-lohko talotekniikkaa



A-lohko hissiasennus

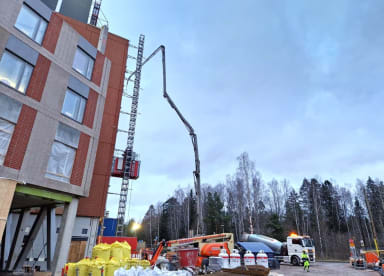

A-lohko valu

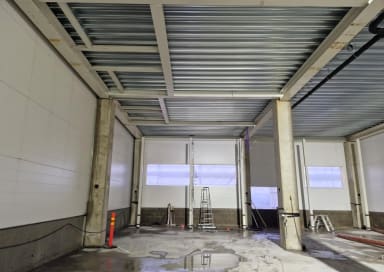

A-lohko konehuone


B-lohko

Elementtiasennus on kiivennyt kolmannen kerroksen kattoon saakka, jossa ontelolaatta-asennus valmistuu vielä ennen joulua.

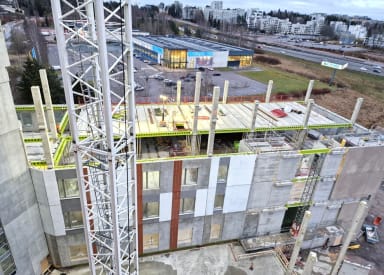

B-lohko elementtiasennus



B-lohko elementtiasennus

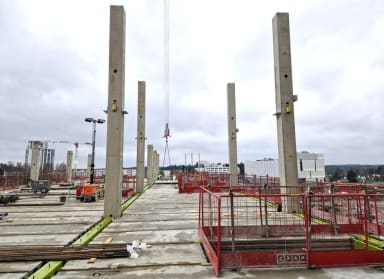

B-lohko elementtiasennuksia



C-lohko

C-lohkon alapohjassa on möyritty kytkemässä maalämpökaivoja. Kytkennän jälkeen on suoritettu painekokeita ilmalla, jotta mahdolliset vuotokohdat löytyvät.



D-lohko

D-lohkolla on oltu samojen hommien parissa kuin C-lohkolla.



Ulkopuoliset työt

Muuntamon kaapelikanaalin seinät saatiin valettua.



Pysäköintitalo

Pysäköintitalon tontin työt ovat alkaneet koekuoppien kaivamisella, jotta saadaan varmistettua, ettei alueella ole pilaantunutta maa-ainesta. Lisäksi työmaa-aluetta on ruvettu aitaamaan.



Valmistuneet työvaiheet

A-lohkon kaikki nauhaikkunat on asennettu ja myös vesikatolla on saatu juhlistaa yhtä sun toista valmistunutta työsuoritetta. Puuräystäät valmistuvat näillä näppäimillä, konehuoneen höyrynsulku on valmistunut ja viimeisetkin pvp- eli pelti-villa-pelti-elementit ovat löytäneet paikkansa konehuoneen seinustoilta.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 18.12.2025 98.41%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 51
