Viikkotiedote vk 50/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Talo rakentuu ja työvaiheet etenevät kuin vettä vaan. Talotekniikkaa alkaa olla alakatoissa perin juurin kunnioitettava määrä ja ykköskerros on jo saanut itseensä lopullista maalipintaa. Pytinkihän alkaa pian tuntua jo valmiille! Siis ainakin, jos verrataan siihen monttuun, mikä rakennuksen paikalla oli vielä kesän korvilla.

Yleiskuva julkisivusta



Käynnissä olevat työvaiheet

A-lohko

Näpertely jatkuu pitkälti samojen työvaiheiden parissa kuin viime viikollakin. Talotekniikkaa asennetaan otsa hiessä suunnilleen kaikissa kerroksissa ja hissikin valmistuu hurjaa tahtia. Kellarikerroksessa on käynnissä sprinkleri-, putki- ja maalämpöasennukset ja ykköskerros on saatu jotakuinkin maalattua. Kakkoskerroksessa ahkeroi sähkömies ja aloitellaan tasoitustöitä. Kolmannessa kerroksessa jatkuu IV- ja putkiasennukset.

Neloskerroksessa jatketaan väliseinätöiden parissa ja puuhaillaan sähkö- ja sprinkleriasennuksia eteenpäin. Viidennessä kerroksessa ollaan niin ikään väliseinäasennusvaiheessa ja tasoitetaan seiniä. Vesikatolla on saatu konehuoneen lattian toinen osa valettua, pvp-elementtien asennus jatkuu ja ylemmällä katolla höyrynsulkukermin asennus on loppusuoralla. Julkisivun puolella on alkanut nauhaikkunoiden asennus.

Hissiasennus A-lohko

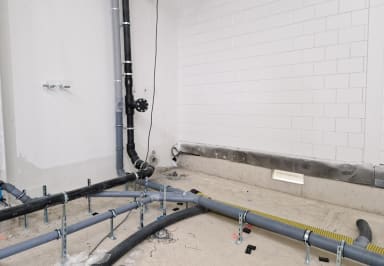

Maalämpöputkia A-lohko



Tasoitus- ja maalaustyöt A-lohko



Talotekniikka-asennuksia A-lohkolla



Talotekniikkaa alakatossa A-lohko



Talotekniikka-asennuksia A-lohkolla



Talotekniikka-asennuksia A-lohkolla



A-lohko tasoitustyöt

A-lohko tasoitustyöt

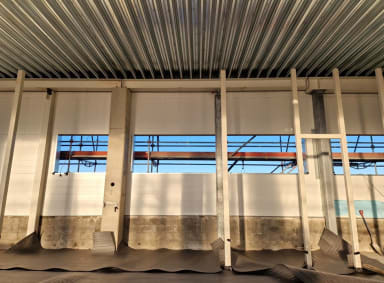

A-lohko pvp-elementit

A-lohko vesikatto

Nauhaikkunoiden asennus


B-lohko

B-lohkolla elementtiasennus jatkuu ja tällä viikolla on asennettu muun muassa kolmannen kerroksen seinäelementtejä. Kakkoskerroksen holvi on saatu valettua.

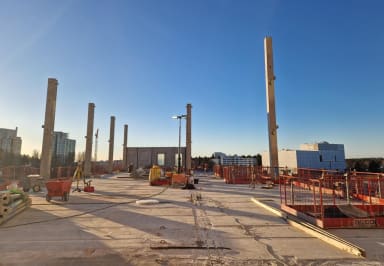

B-lohko 3. krs elementtiasennus



B-lohko yleiskuva



B-lohko yleiskuva



C-lohko

C-lohko uinuu taas talviunta.



D-lohko

D-lohkolla on saatu pihakannen raudoitus valmiiksi ja kaatovalu valettua.

D-lohko pihakannen raudoitus

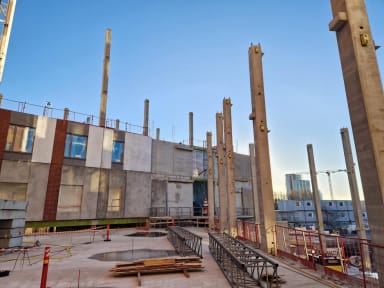

D-lohko pihakansi valettuna



Ulkopuoliset työt

Muuntamon kaapelikanaalipohjalaatta on valettu.



Valmistuneet työvaiheet

Vesikaton alempi osa on valmistunut, vain räystäät odottelevat vielä vuoroaan. Pintabetonilattiavalut on A-lohkon osalta kellaria lukuun ottamatta saatu kunnialla maaliin. C- ja B-lohkojen ulkopuolen kaivoasennukset on tehty. Maailmaa emme ehkä tänäkään vuonna saa valmiiksi ennen joululomia jokavuotisesta yrittämisestä huolimatta, mutta aika monta työvaihetta nyt ainakin.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 12.12.2025 97.61%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 50
