Viikkotiedote vk 49/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Sehän on jo miltei itsenäisyyspäivä! Joulukin tulla jolkottaa ihan kulman takana, mutta sitä ennen olisi tehtävänä vielä pari vartin hommaa. Arki pyörii pitkälti samojen työvaiheiden ympärillä, eikä mitään kovin seikkaperäistä raportoitavaa taida tähän hätään olla.

Yleiskuva työmaasta

Käynnissä olevat työvaiheet

A-lohko

Ehkä tämän viikon suurimmasta muodonmuutoksesta vastaa kellarikerroksen väestönsuoja. Viime viikon lattiavalun jälkeen tila on saanut seinilleen pattereita ja kauttaaltaan valkoisen pinnan, joten eihän tätä enää samaksi tilaksi tunnistaisikaan. Muualla kellarikerroksessa pyörivät sprinkleriasennukset ja vaahtolasipuhalluksen valmistelu. Etuputsi on edennyt porrashuoneisiin ja hissikuilussakin alkaa näkyä viitteitä hissistä.

Maalaus- ja tasoitustyöt ovat vallanneet ykköskerroksen ja laatoituksen pohjatyöt ovat päässeet alkamaan ykkös- ja kakkoskerroksessa. Talotekniikka-asennukset mellastavat tuttuun tapaan koko talossa aina kuiluissa tapahtuvista putkitöistä viidennen kerroksen väliseinien sähköputkitukseen.

Väliseinien tuplaus on valmistunut kolmannessa kerroksessa ja alkanut jo osittain nelosessa. Nelosessa ja vitosessa on edelleen käynnissä ykköspuolien asennus.

IV-konehuoneen ensimmäisen puoliskon lattia on saatu valettua ja toisen puolen valuvalmistelut ovat täydessä touhussa. Vesikatolla 3 lohkon veden- ja lämmöneristys on valmistunut ja lohko 2 on käynnissä villoitus. PVP-elementtien asennus on alkanut.

A-lohko väestönsuoja

Hissiasennus

Tasoitus- ja maalaustöitä A-lohkolla

Laatoitus- ja vesieristystyöt A-lohko

Tasoitus- ja maalaustöitä

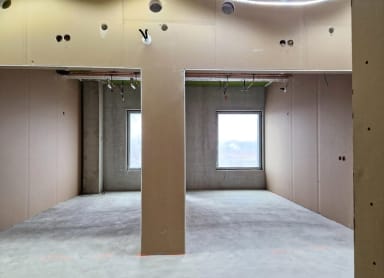

Väliseiniä A-lohkolla

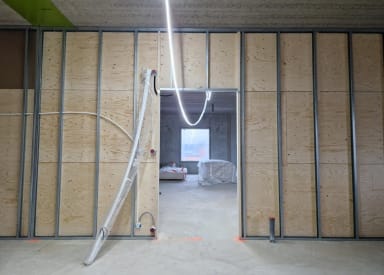

Väliseiniä A-lohkolla

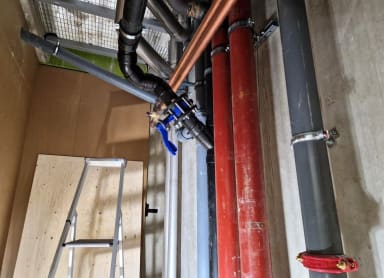

Talotekniikka-asennuksia kuilussa

Väliseiniä A-lohkolla

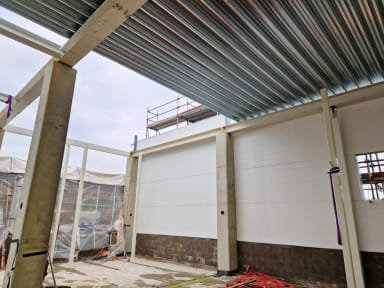

PVP-elementit

B-lohko

B-lohkolla on asennettu ontelo- ja kuorilaattoja sekä ulkoseiniä kakkoskerrokseen. Lisäksi käynnissä on porraskuilujen asennus ja rungon sähköputkitukset.

B-lohko yleiskuvaa

C-lohko

C-lohkolla on asennettu väliaikaisia sääsuojia ja muutoin odoteltu päiviä parempia (tai ainakin kiireisempiä).

D-lohko

D-lohkolla on jatkettu raudoitusta ja pakerrettu väliaikaisia sääsuojauksia paikoilleen.

Ulkopuoliset työt

Muuntamon kaapelikanaalin raudoitus on aloitettu. Maanrakentaja on puuhannut C-lohkolla viemärilinjojen ja kaivojen parissa ja on B-lohkon vierustäyttöjen kanssa jo loppusuoralla. Julkisivusaumauksia on valmisteltu ympäri taloa.

Valmistuneet työvaiheet

Vesikatolla sijaitsevan konehuoneen peltikaton asennus on valmistunut.

Peltikatto asennettuna

Lohkojako

Lohkojako CTG

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 5.12.2025 97.87%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 49
