Viikkotiedote vk 48/2025
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

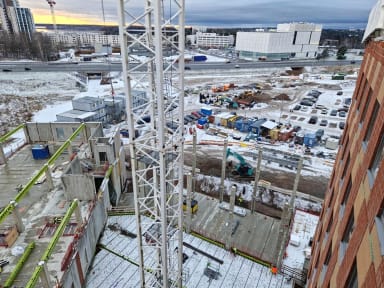

Ensi viikosta eli joulukuun alusta alkaen työmaan pysäköintijärjestelyt muuttuvat. Aiemmin melko tilava parkkialue supistuu, kun pysäköintitalon rakentaminen alkaa. Tästä syystä joudumme tiukentamaan pysäköinnin valvontaa ja ensi maanantaista alkaen alueelle saa pysäköidä vain NCC:n myöntämällä pysäköintiluvalla. Alla vielä havainnollistava kuva muutoksen vaikutuksista. Lisätietoa ja pysäköintiluvan saa Cleantech Gardenin työmaatoimistosta NCC:n toimihenkilöiltä.
Käynnissä olevat työvaiheet
A-lohko

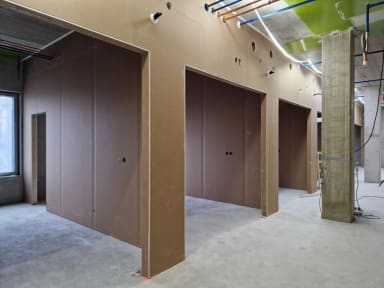

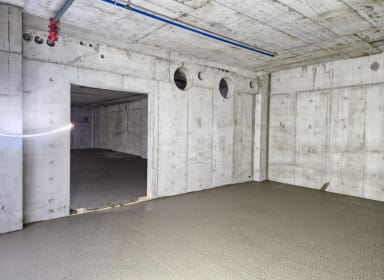

Ensimmäisen hissin asennustyöt on päästy aloittamaan. Pohjakerroksessa on kuluneella viikolla maalattu kattoa, asennettu kattoon akustiikkalevyjä, raudoitettu ja valettu väestönsuojan lattiaa ja jatkettu talotekniikka-asennuksia putkarin toimesta. Ykköskerroksessa valmistellaan vesieristystä ja laatoitusta ja talotekniikan osalta käynnissä on sähkökaapelointi.
Kakkoskerroksessa asennetaan ja eristetään iv- ja vesiputkia. Putkarit työskentelevät pohjakerroksen lisäksi kakkos- ja kolmoskerroksessa sekä kuiluissa. Sprinkleriasennukset jatkuvat kolmosessa. Sähköasennuksia tehdään kolmosesta aina viidenteen kerrokseen saakka. Vesikatolla valmistellaan edelleen konehuoneen lattiaa ja asennetaan kattopeltejä. Ykköslohkolla villakatto on valmis ja höyrynsulun asennus käynnissä.
B-lohko
B-lohkolla valettiin maanantaina ensimmäisen kerroksen katto. Lisäksi on asennettu kakkoskerroksen seinäelementtejä ja porraskuiluelementtejä.
C-lohko
C-lohkolla valettiin torstaina pohjakerroksen lattia.
D-lohko
D-lohkolla on jatkettu kuorilaattojen asentamista ja aloitettu tartuntaraudoitusta.
Ulkopuoliset työt
Maanrakentaja on jatkanut rapsuttelua B- ja C-lohkojen vierustäyttöjen ja viemäriasennusten osalta. Muuntamon lattia valettiin perjantaina ja huoltopihan puolella on edistetty julkisivusaumauksia.
Valmistuneet työvaiheet
Valmistuneiden työvaiheiden osalta on ollut hiirenhiljainen viikko.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 27.11.2025 97.97%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
