Viikkotiedote vk 46/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Tällä viikolla olemme, yllätys yllätys, rakentaneet taloa. Vieläpä ihan jokaisella lohkolla, joten vilskettä ja vilinää on riittänyt, ja aiemmin talvihorroksessa nuokkuneet alueetkin ovat heränneet henkiin. Sisäpuolisista töistä talotekniikka-asennukset ovat hiippailleet jo miltei koko taloon ja alakatoissa ja tekniikkakuiluissa alkaakin olla melko kunnioitettava määrä erilaista putkea, piuhaa ja hilavitkutinta.

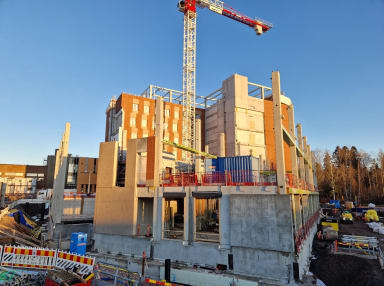

Yleiskuva työmaasta



Käynnissä olevat työvaiheet

A-lohko

Kellarikerroksessa jatkuvat edelleen etuoikaisu, väliseinämuuraus sekä pohjamaalaus ja uutena työvaiheena valmistellaan hissiasennuksia. Väestönsuojassa vaahtolasipuhalluksen valmistelut ovat hyvällä mallilla. Ykköskerroksessa talotekniikka-asennuksissa on päästy sähköhyllyjen asentamisen makuun ja lämpö-, käyttövesi- ja patteriasennukset jatkuvat edelleen. Kakkoskerroksessa tehdään ykköskerroksen tapaan talotekniikka-asennuksia ja asennetaan esimerkiksi IV-kanavia.

Kolmoskerroksessa sähköurakoitsija asentaa parhaillaan väliseinäputkituksia ja väliseinäurakoitsija kulkee perässä kipsiseinätuplauksien kanssa. Sprinkleriasennukset ovat edenneet hienosti ja IV-asennukset ovat päässeet jatkumaan tekniikkakuiluissa. Neljännessä kerroksessa asennetaan putkia tekniikkakuiluihin ja viidennessä kerroksessa puuhaillaan väliseinien parissa. Kuudennessa kerroksessa jatketaan edelleen sadevesiputkiasennuksia. Vesikaton puolella jatkuu IV-konehuoneen teräsrungon asennus ja rakennetaan väliaikaista sääsuojausta. Uusina työvaiheina on aloitettu konehuoneen tekniikkakuilujen raudoitus ja vesikaton höyrynsulku- ja vesieristystyöt.

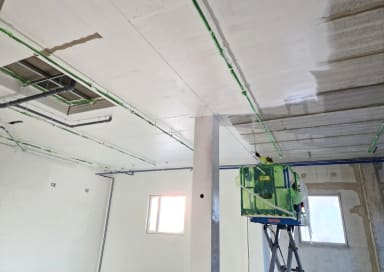

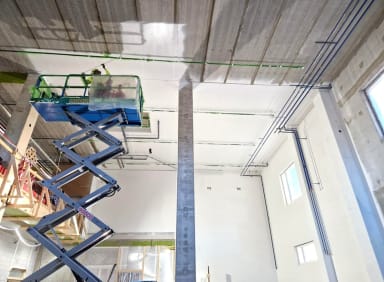

Kellarikerroksen maalausta



Kellarikerroksen maalausta

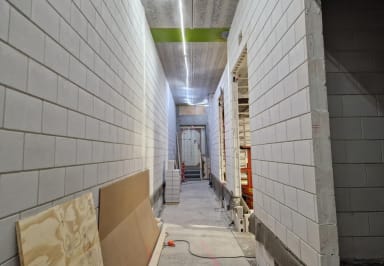

A-lohko kellarikerros väliseinämuurauksia

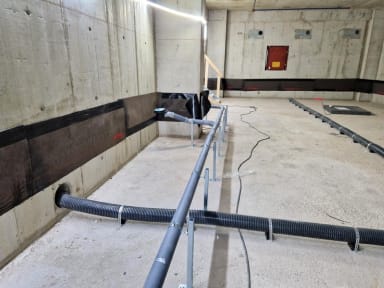

Väestönsuoja lasivillapuhalluksen valmistelua

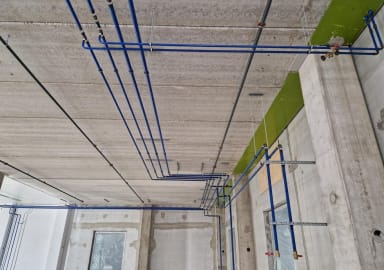

A-lohko 1. krs korkea tila putkiasennuksia

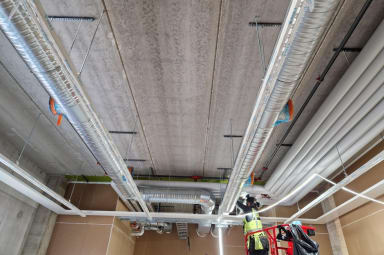

IV-putkia katossa 1. krs

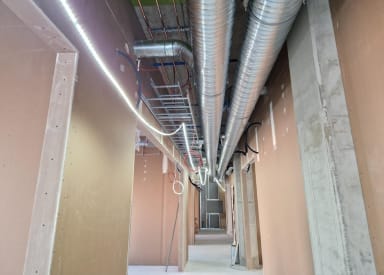

IV-putkia katossa 2. krs

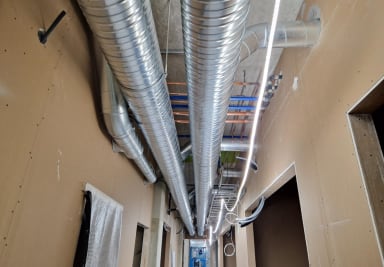

Talotekniikkaa asennettuna 2. krs



Talotekniikkaa asennettuna 2. krs

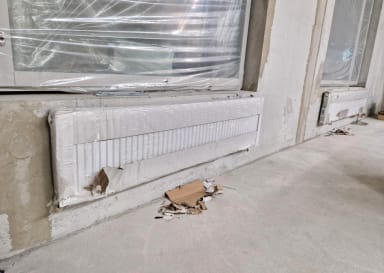

Patteriasennukset A-lohko 2. krs

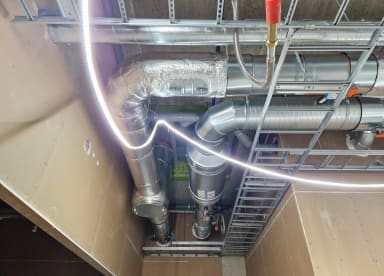

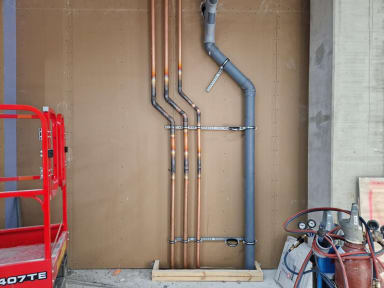

Talotekniikka-asennuksia 2. krs

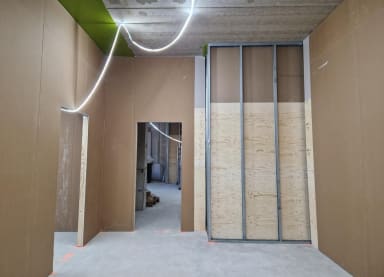

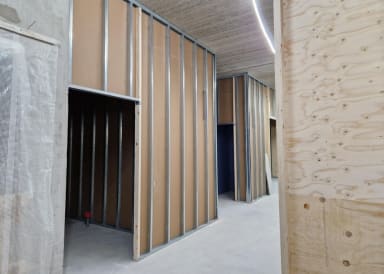

A-lohko 3. krs väliseinätyöt

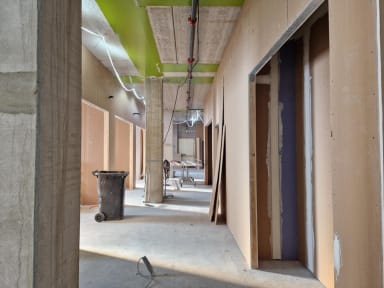

Väliseinäasennukset 3. krs



Väliseinäasennukset 3. krs

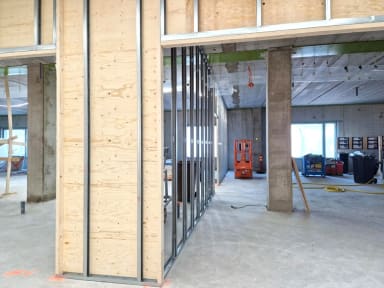

Väliseinäasennusta 5. krs

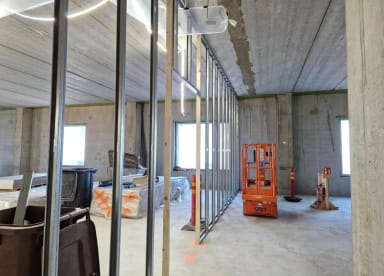

Väliseinärankaa 5. krs

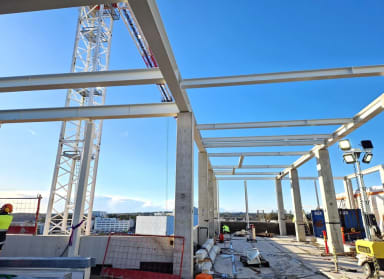

Teräsrunkoasennusta vesikatolla



B-lohko

B-lohkolla on ahkeroitu elementtiasennuksen kanssa. Tällä viikolla on asennettu muun muassa ensimmäisen kerroksen deltapalkkeja ja seinäelementtejä. Maanrakentaja on tehnyt salaojia ja vierustäyttöjä.

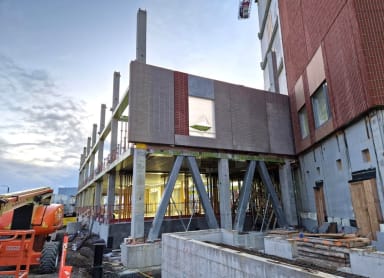

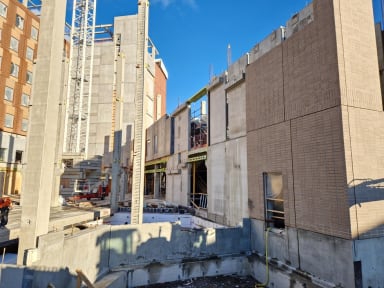

Elementtiasennusta B-lohko

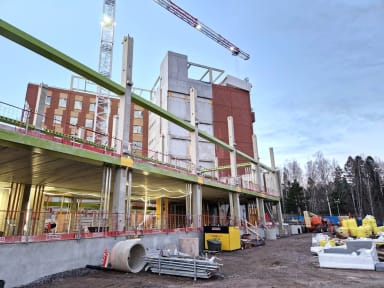

B-lohko elementtien asennus



B-lohko elementtiasennusta



C-lohko

C-lohkolla on niin ikään pakerrettu elementtiasennuksen parissa. Tällä viikolla on asennettu alapohjan ontelolaattoja ja raudoitettu siirtymälaattaa.

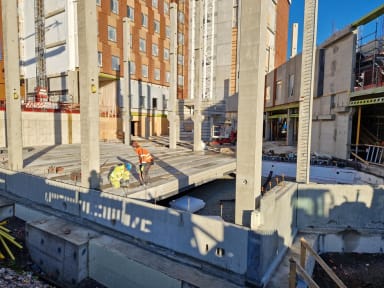

Elementtiasennusta C-lohko

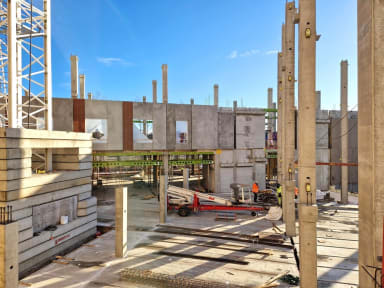

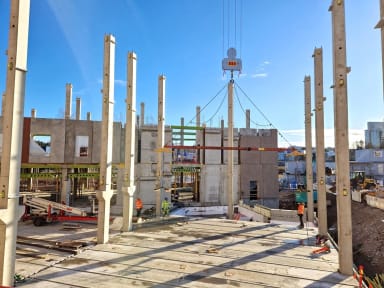

Elementtiasennusta D-lohko

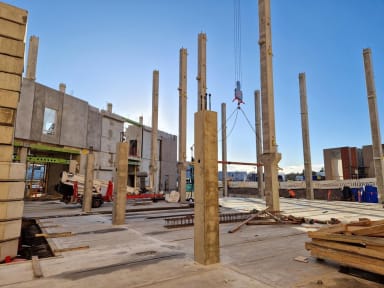

D-lohko

D-lohkolla on raudoitettu ja valettu alapohja eli alimman kerroksen lattia.

D-lohko



Elementtiasennusta D-lohko



Ulkopuoliset työt

Maalämpöporauksia on taas jatkettu ja yhtä lukuun ottamatta kaikki maalämpökaivot on nyt saatu porattua.



Valmistuneet työvaiheet

A-lohkolla on saatu etuoikaisu valmiiksi vitoskerroksessa ja pölynsidontamaalaus nelosessa.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 13.11.2025 97.09%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 46
