Viikkotiedote vk 45/2025
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.
Tähän sateiseen ja kaikin puolin marraskuuta henkivään viikkoon on mahtunut jos jonkinsorttista puuhaa. On edistetty sisätyövaiheita, tehty etuoikaisua ja valettu muun muassa holvia.
Rakennustyömaalla korviin kantautuu aika ajoin termejä, jotka eivät välttämättä sano tavan tallaajalle yhtään mitään. Etuoikaisu, mitä ihmettä se esimerkiksi on? Jos nyt ihan tarkkoja ollaan, ei kukaan työmaalla oikeasti puhu etuoikaisusta, vaan työvaihe tunnetaan tuttavallisemmin etuputsina.
Etuputsi taas tarkoittaa, että betonirakenne, vaikkapa seinäelementti, käydään läpi kolhujen tai betonikökkäreiden varalta ja tarvittaessa hiotaan, paikataan tai vaikka naputellaan vasaralla sileämmäksi. Etuputsin tavoitteena on, että rakenne saavuttaa seuraavan työvaiheen asettamat kriteerit eli osuu toleransseihin. Pieni millin kolhu siellä täällä ei esimerkiksi pintakäsittelijää haittaa, mutta nyrkin mentävä kraatteri sen sijaan voisi jo hieman työtä hidastaa ja vaikuttaisi lopputulokseen.
Käynnissä olevat työvaiheet
A-lohko

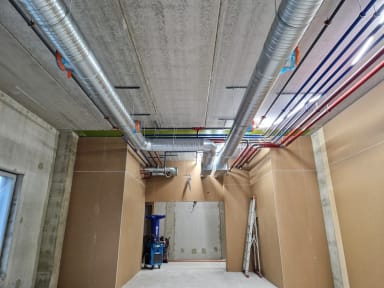

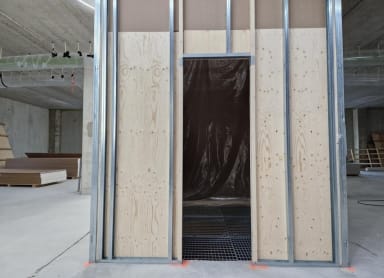

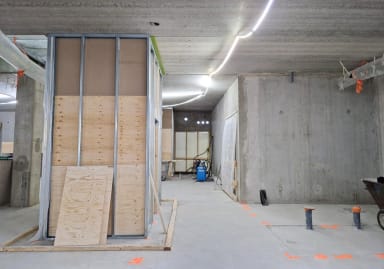

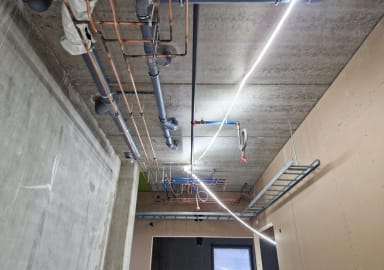

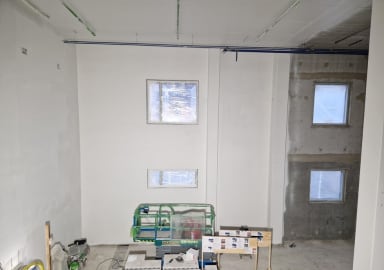

Kellarikerroksessa on valmisteltu ensi viikolla jatkuvaa väliseinämuurausta ja maalattu jo ensimmäisiä isompia seinäpintoja. IV-asennukset etenevät ensimmäisessä kerroksessa ja tekniikkakuiluissa sellaista vauhtia, että heikompaa hirvittää. Kuiluissa jatkuu myös viemäriasennukset. Väliseinätyöt jatkuvat toisessa, kolmannessa ja neljännessä kerroksessa.

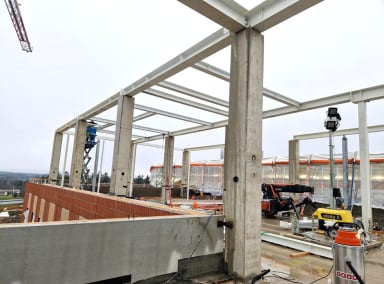

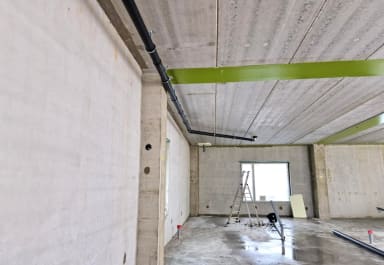

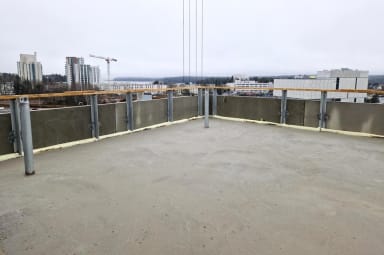

Etuoikaisua tehdään viidennessä kerroksessa. Kuudennessa kerroksessa on käynnissä sadevesiputkien asennus ja valettavien tekniikkakuilujen holvimuotin teko. Vesikatolla viimeisteltiin perjantaina kolmas ja tämän lohkon viimeinen kaatovalu eli tästä eteenpäin sadevedet ohjautuvat sinne, minne niiden kuuluukin. Myös konehuoneen teräsrungon asennus jatkuu.
B-lohko

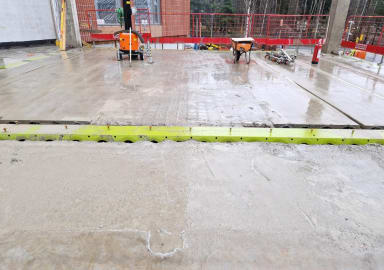

B-lohkolla on raudoitettu alimman kerroksen katto ja valettu holvin saumat.
C-lohko

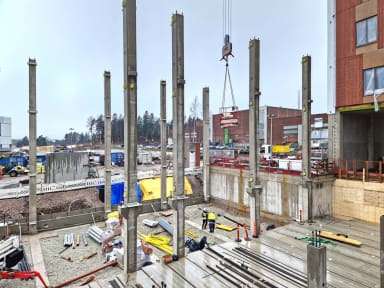

C-lohkolla on asennettu sokkelipalkkeja ja pilareita ja valettu juurivalut.
D-lohko

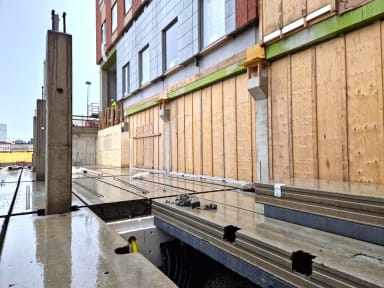

D-lohkon kauneusunet saivat väistyä jälleen hetkeksi elementtiasennuksen tieltä. Tällä viikolla lohkolla on asennettu ontelolaattoja ja sokkelipalkkeja.
Ulkopuoliset työt
Maalämpöporauksia on jatkettu rakennuksen ympärillä.
Valmistuneet työvaiheet
A-lohkon vesikaton kaikki kaatovalut on saatu valettua.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 6.11.2025 97.12%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

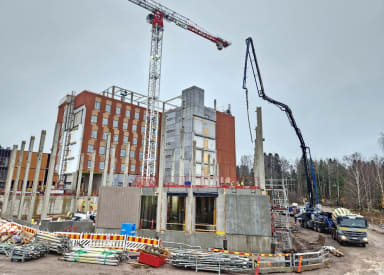

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
