Viikkotiedote vk 43/2025
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

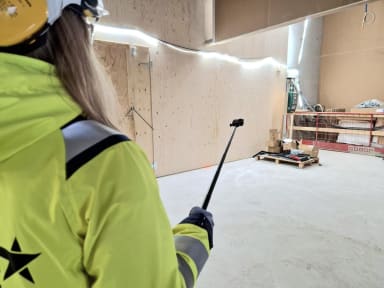

Tällä viikolla työmaalla valjastettiin tekoäly töihin Buildotsin muodossa. Tavoitteena on kiertää työmaa kerran viikossa 360-kamera kourassa ja kuvata koko rakennus jokaista komeroa myöten, minkä jälkeen kuvamateriaali ladataan Buildots-toteumaseurantatyökaluun. Tämän jälkeen tekoäly astuu kuvaan vertaamalla kuvattua aineistoa tietomalliin ja kertomalla, mikäli jokin putki on väärässä paikassa tai jostain puuttuu vaikkapa valokatkaisija.
Mitä hyötyä tästä kaikesta sitten on? Vähemmän harmaita hiuksia, kun mahdolliset inhimilliset virheet bongataan heti kättelyssä, eikä vasta sitten, kun pinnoissa on maalia ja seinät ummessa. Myös tiettyyn asennusvaiheeseen on huomattavasti helpompaa ja nopeampaa palata kuvamateriaalin kautta, kuin avaamalla jo ummistettuja rakenteita.


Käynnissä olevat työvaiheet
A-lohko

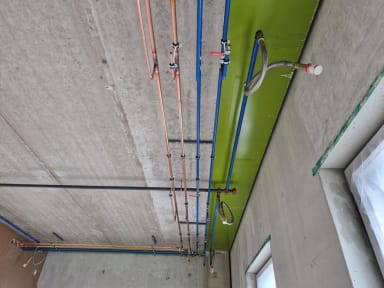

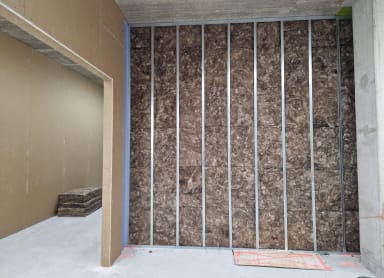

Kellarikerroksessa on tällä viikolla huiliviikko, mutta ylemmissä kerroksissa työt jatkuvat. Ensimmäisessä kerroksessa talotekniikkatyöt ovat täydessä vauhdissa ja käynnissä on muun muassa lämmitysputkien ja sprinkleri- ja käyttövesiputkien asennus. Kakkoskerroksessa tuplataan väliseiniä ja tehdään etuoikaisua sekä samoja talotekniikka-asennuksia kuin kerrosta alempanakin.
Kolmannessa kerroksessa asennetaan parhaillaan väliseinien ensimmäisiä puolia. Viidennen kerroksen pintabetonilattia saatiin raudoitettua alkuviikosta ja valettua keskiviikkona. Nyt käynnissä on lattian jälkihoito. Kuudennessa kerroksessa valmistellaan parhaillaan pintabetonilattiavalua raudoittamalla ja asentamalla irrotuskaistoja. Seitsemännessä kerroksessa on vesikaton puolella tehty kaatovaluja ja iv-konehuoneen puolella muurattu seinärakenteita.















B-lohko
B-lohkolla elementtiasennukset jatkuvat. Tällä viikolla on valettu pystysaumoja ja asennettu ontelolaattoja ja seinäelementtejä.




C-lohko
C-lohkolla on ollut hiljainen viikko.
D-lohko
D-lohkolla on ollut hiirenhiljainen viikko.
Ulkopuoliset työt
Pihan puolella valettiin muuntamon sokkeleita.
Valmistuneet työvaiheet
Viidennen kerroksen pintabetonilattia saatiin valettua keskiviikkona.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 24.10.2025 97.90%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
