Viikkotiedote vk 4/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Nyt jos koskaan kannattaa kääntää vastaanottimet Raksakameran taajuuksille, sillä C-lohkon rungon elementtiasennuksen ja pysäköintitalon maanmyllerryksen startattua nähtävää riittää. Paras katseluaika on myös rajallinen - rungon valmistuttua työt keskittyvät sisätyövaiheisiin ja kamerasta näkyvä vilinä vähenee.

Pysäköintitalon työmaa

Käynnissä olevat työvaiheet

A-lohko

A-lohkolla kellarissa tehdään valu- ja vaahtolasipuhallusvalmisteluja ja asennetaan radonkaistoja. Ykköskerroksessa pinnoitetaan lattioita ja työmaahissin aukon elementtejä on asennettu kaikkiin kerroksiin. Lasiseinän ja termorankaseinän asennus on edennyt suunnitellusti. Kakkoskerroksessa asennetaan alakattojen runkoja ja tekniikkalevyjä, laatoitetaan ja vesieristetään wc-tiloja ja sähkötöiden osalta asennetaan kouruja ja ryhmäkeskuksia.

Kolmoskerroksessa jatkuu seinien tasoitus ja wc-tilojen laatoitus sekä sähköasennukset. Neloskerroksessa on tehty putkistojen painekokeita, putkieristyksiä ja IV-asennuksia. Viidennessä kerroksessa väliseinätyöt ovat valmistuneet ja putki- ja sprinkleriasennukset jatkuvat.

Kuudennessa kerroksessa on käynnissä väliseinä- ja maalaustyöt. IV-konehuone on maalattu valmiiksi ja putkiasennukset jatkuvat. PVP-kammioiden asennus ja katon IV-läpivientien työstäminen aloitettu.

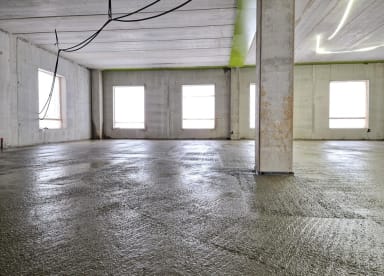

Lattiapinnoitus 1. krs

Lasiseinä 1. kerroksessa

Ryhmäkeskus 2. kerroksessa

Työmaahissin kohdalla elementti

Laatoitettu wc-tila

B-lohko

Ykköskerroksessa on valettu pintabetonilattiaa ja kakkoskerroksessa aloitettu seuraavan valun valmistelu. Neljännen kerroksen holvivalu on hoidettu kunnialla ja viidennessä kerroksessa asennetaan räystäskiviä.

Lattiapinnoitus 1. krs

Räystäskivien asennus

C-lohko

Elementtiasennus on alkanut nyt C-lohkollakin. Kellarikerroksen elementit on pitkälti asennettu paikoilleen ja paikallavalusokkelit valettu.

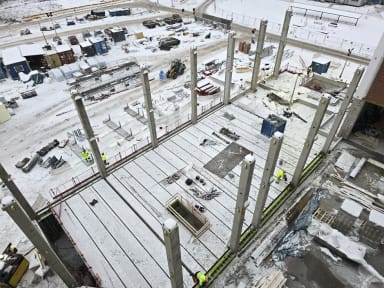

C-lohko elementtiasennus

C-lohko elementtiasennus

C-lohko elementtiasennus

D-lohko

Väliseinämuuraus on siirtynyt kellarikerroksessa D-lohkolle.

Ulkopuoliset työt

Pihan puolella on ollut hiljainen viikko.

Pysäköintitalo

Maankaivuu on loppusuoralla ja ensi viikolla päästään jo siirtymään paalupedin rakentamisen pariin.

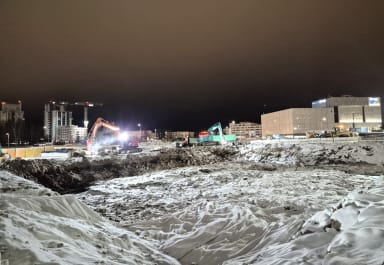

Pysäköintiltalon maatyöt

Valmistuneet työvaiheet

Sisäpuolen hissi saatiin vihittyä käyttöön, joten A-lohkolla pääsee nyt ylimpiin kerroksiin tuulelta suojassa ja kintut levänneenä.

Lohkojako

Lohkojako CTG

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 22.1.2026 97.82%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 4
