Viikkotiedote vk 41/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Tähän väliin saatiin taas tällainen peruspakertamisen parissa puuhailtu työviikko. Paljon kaikkea tapahtuu, muttei mitään kovin maatamullistavaa sitten kuitenkaan. Tätähän tämä rakentaminen oikeastaan parhaimmillaan onkin - normaalia tekemistä ilman sen suurempia yllätyksiä tai kommervenkkejä. Paitsi, saihan rakentamamme lukio vihdoin tällä viikolla nimen ja tästä eteenpäin rakennamme virallisesti Kiviruukin lukiota. Onhan sekin jo oma virstanpylväänsä.

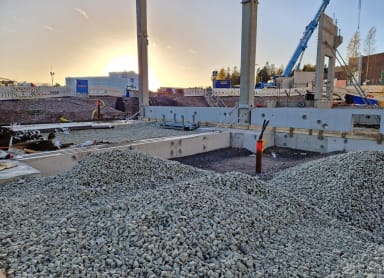

Yleiskuva työmaalta



Yleiskuva työmaalta



Käynnissä olevat työvaiheet

A-lohko

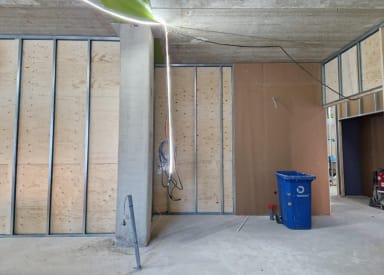

A-lohkolla jatkuu jo tutuksi tulleet työvaiheet eli yllätyksiä ei ole luvassa. Kellarikerroksessa jatketaan väliseinämuurauksia ja ykköskerroksessa sähköputkituksia. Kakkoskerroksessa viihdytään edelleen kipsiväliseinien pystyttämisen parissa, tehdään etuoikaisua ja ykköskerroksen tapaan sähköputkituksia.

Nelos- ja vitoskerroksissa jatkuu pintabetonilattiavalujen valmistelu ja viemäriasennukset. Kuilujen terästasojen asennus on viittä vaille valmis kuudennessa kerroksessa ja elementtiasennuksessa tehdään viimeisiä silauksia A-lohkon osalta.

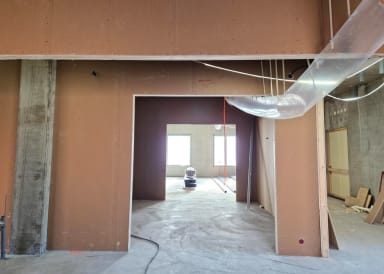

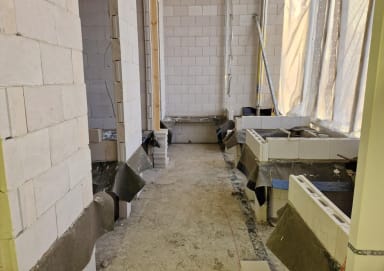

Väliseinämuuraus A-lohko



Väliseinämuuraus A-lohko

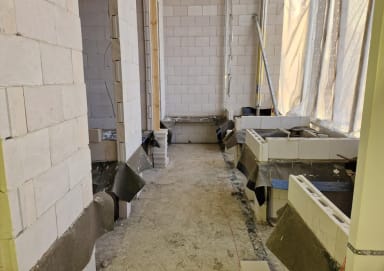

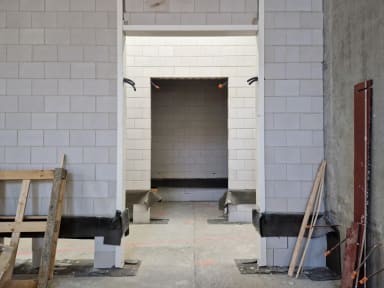

Väliseinät 2. krs

Väliseinät 2. krs

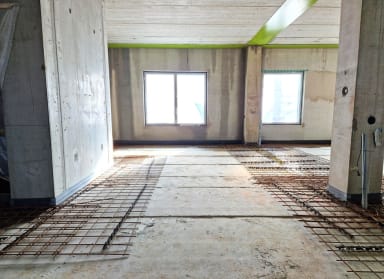

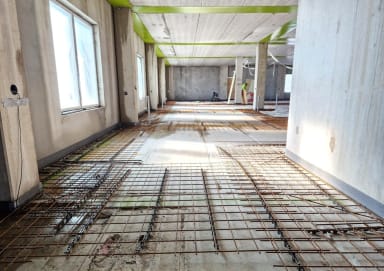

Pintabetonilattian raudoitus



Pintabetonilattian raudoitus



B-lohko

B-lohkolla on päästy tällä viikolla työnteon makuun. Elementtiasennuksen painopiste alkaa pikkuhiljaa siirtyä B-lohkolle. Lisäksi maanrakentaja on tehnyt kuluneella viikolla massanvaihtoa stabilointia varten ja perustusurakoitsija on ehtinyt valaa paalulaatan päällä olevat sokkelit.

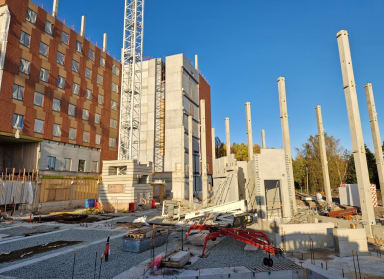

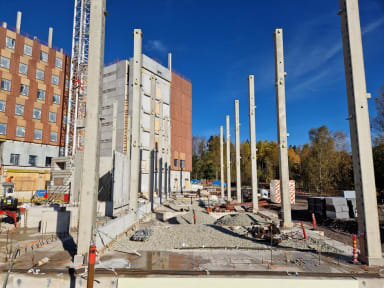

B-lohko pilariasennus

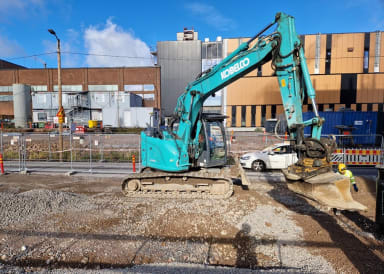

Täyttöjä



C-lohko

C-lohkolla on käynnissä vierustäytöt ja vaahtolasitäyttöjä viimeistellään parhaillaan.

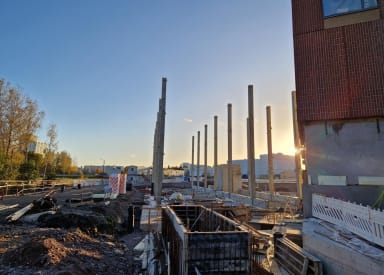

Vierustäyttöjä C-lohko



Vierustäytöt A-lohko



D-lohko

Yksi yllätys tälle viikolle toki mahtuu. Tehän varmaan odotitte tiedotetta siitä, että D-lohkolla torkutaan edelleen, mutta vastoin kaikkia odotuksia, on täälläkin paiskittu tällä viikolla töitä. C-lohkon tapaan maanrakentaja on tehnyt myös D-lohkolla vaahtolasitäyttöjä. Ensi viikolla lohko palaa todennäköisesti taas talviunille.



Ulkopuoliset työt

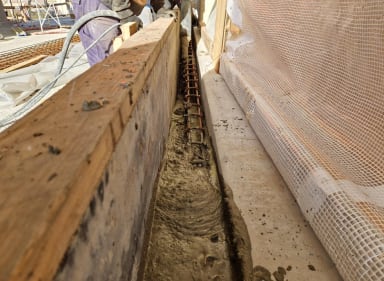

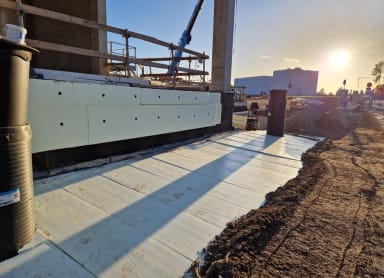

A-lohkon väestönsuojan vedeneristys on edennyt hyvin. Perjantaipuhteena oli lisäksi pieni sokkelivalu väestönsuojan päällä.

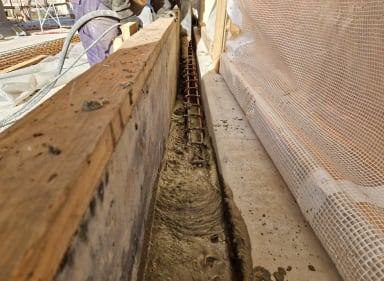

Sokkelivalu



Valmistuneet työvaiheet

A-lohkon ensimmäisessä ja toisessa kerroksessa pölynsidontamaalaus on saatu valmiiksi.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 10.10.2025 97.45%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-21:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 41
