Viikkotiedote vk 40/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Jaahas, taasko siellä on grilli kuumana ja juhlat käynnissä? No taas on, vaikka kuvassa isoin osa tarjottavista onkin jo löytänyt tiensä parempiin suihin.

Saatiin nimittäin viime viikolla 200 tapaturmatonta päivää täyteen ja kyllähän nyt tuommoisia pyöreitä kelpaa, ja ennen kaikkea pitää, juhlistaa. Saavutusta juhlittiin tarjoamalla grillimakkarat koko työmaan henkilöstölle, sillä ihan jokainen työmaalla työskentelevä on tehnyt osansa tämän merkkipaalun eteen jättämällä hölmöilyt hölmöilemättä ja turhat riskit ottamatta.

200 tapaturmattoman päivän juhlagrillaus



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla jatkuu edelleen ulkopuolen työvaiheista kermityöt eli ulkopuolisen vedeneristyksen asentaminen. Kellarikerroksessa jatketaan tuttuun tapaan väliseinien muuraamisella. Nyt kerroksen huonejako alkaa olla jo sillä mallilla, että sitä saattaa huomaamattaan eksyä vessakoppiin tai tuttua reittiä kulkiessaan törmätä umpikujaan. Ykköskerroksessa sähköasentajat viimeistelevät putkituksia ja väliseinien tuplaus on viittä vaille valmis.

Kakkoskerroksessa väliseinäurakoitsijalla on kipsiväliseinien ensimmäisen puolen asennus hyvällä mallilla ja kahden alemman kerroksen tapaan myös tämän kerroksen pohjaratkaisut alkavat hahmottua. Kolmannen kerroksen pintabetonilattia valettiin keskiviikkona ja loppuviikon lattia onkin saanut nauttia jälkihoidosta muoviin kääriytyneenä, samaan aikaan, kun pintabetonilattiavalun valmistelevat työt ovat kiivenneet jo neljänteen kerrokseen. Viidennessä kerroksessa asennetaan kuiluihin terästasoja. Kuudennessa kerroksessa on puolestaan valettu tällä viikolla viitoskerroksen ontelokenttä ja jatkettu elementtiasennusten parissa pakertamista.

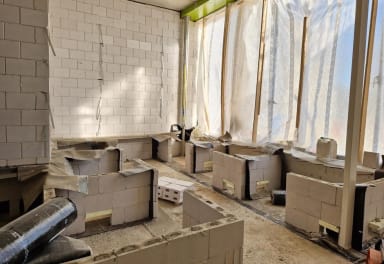

Kellarikerros wc-tilat väliseinämuuraus

Kellarikerros wc-tilojen väliseinämuuraus



Kellarikerros väliseinämuurausta

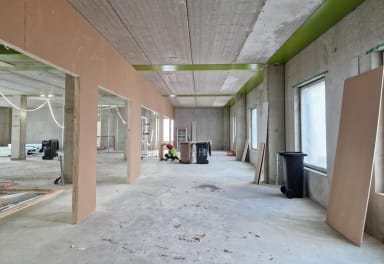

Kipsiväliseinät 2. krs



2. krs kipsiväliseiniä



Pintabetonilattiaraudoitus 3. krs



Pintabetonilattiaraudoitus 3. krs



3. krs pintabetonilattian raudoitusta



Pintabetonilattian jälkihoito



Pintabetonilattia valmistelevat työt 4. krs



Terästason asennus 5. krs



Ontelokenttävalu 6. krs



Elementtiasennus A-lohko



Deltapalkkeja A-lohko



Deltapalkkeja A-lohko



Kermityöt ulkopuolella



B-lohko

B-lohkolla on jatkettu edellisellä viikolla aloitettua pilariasennusta, tehty tuuletetun alapohjan täyttöjä ja valmisteltu ensi viikolla alkavaa massanvaihtoa.

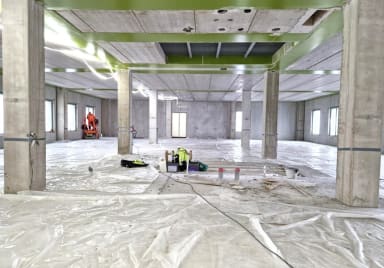

B-lohko pilarit asennettuina



C-lohko

C-lohkolla on ollut varsin verkkainen viikko. B-lohkon tapaan tuuletetun alapohjan täyttöjä on raavittu valmiiksi, mutta muutoin lohko on saanut olla varsin omassa rauhassaan.



D-lohko

D-lohko uinuu edelleen talviunta.



Valmistuneet työvaiheet

A-lohkon kolmoskerroksen pintabetonilattiavalu saatiin kunnialla maaliin.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 1.10.2025 97.52%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-21:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 40
