Viikkotiedote vk 38/2025
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

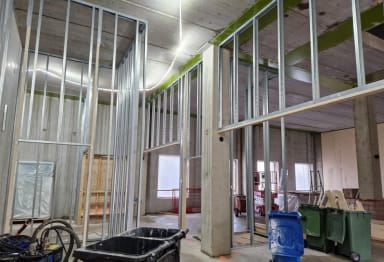

Tahtituotanto on vihdoin päässyt alkamaan sisätöiden osalta eikä sitä voi olla huomaamatta työmaalla vieraillessa. Tämä vaihe työmaalla on muutenkin mielenkiintoinen - uusia työvaiheita alkaa harva se viikko ja arki alkaa olla kovin vauhdikasta. Kipsiväliseinä- ja väliseinämuuraustöiden alettua, rupeaa lopullinen huonejärjestys hahmottumaan alimmissa kerroksissa, mikä tarkoittaa sitä, että se reitti, mistä vielä eilen pääsi näppärästi kulkemaan, on todennäköisesti tänään muurattu umpeen.

Käynnissä olevat työvaiheet
A-lohko

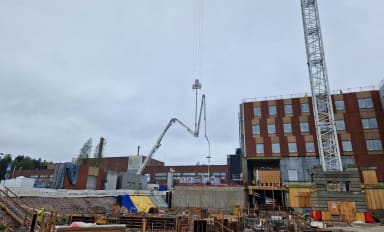

A-lohkolla on ollut tällä viikolla vielä aiempiakin viikkoja vilkkaampaa. Viidennessä kerroksessa on jatkettu elementtiasennuksia aina vaan ylöspäin ja neljännen kerroksen holvia on valettu. Kolmannessa kerroksessa tehdään pintabetonilattioiden valmistelevia töitä ja toisen kerroksen lattia on saatu valettua. Ensimmäisessä kerroksessa väliseinäasentaja ja nollakerroksessa muurari pitävät huolen siitä, että työmaa on taas muuttunut jättimäiseksi Muuttuvan labyrintin pelilaudaksi. Ulkopuolella maanrakentaja pakertaa vierustäyttöjä.

B-lohko
B-lohkolla viimeistellään perustuksia.
C-lohko
C-lohkolla on purettu muotteja ja tehty raudoituksia.
D-lohko
D-lohkolla ei ole tälläkään viikolla tapahtunut mitään mainittavaa.
Valmistuneet työvaiheet

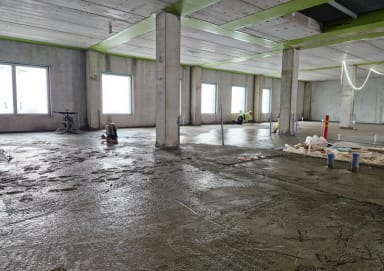

Toisen kerroksen pintabetonilattiavalu saatiin kunnialla maaliin.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus 18.9.2025 95.48%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-21:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
