Viikkotiedote vk 37/2025
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

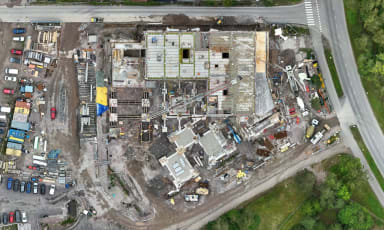

Tämä reilun viikon vanha dronekuva on omiaan kertomaan työmaan tämän hetken tilanteesta - kaikilla lohkoilla paiskitaan töitä hirmuista kyytiä. Sää ei tosin enää suosi aivan yhtä paljon kuin kuvanottohetkellä, mutta eihän se olisi syksy eikä mikään, jos siihen ei muutamaa vedenpaisumusta mahtuisi.

Käynnissä olevat työvaiheet
A-lohko

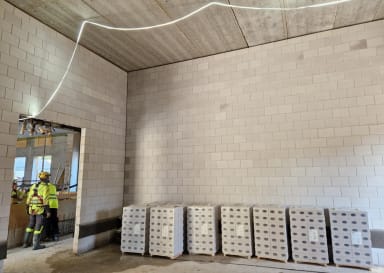

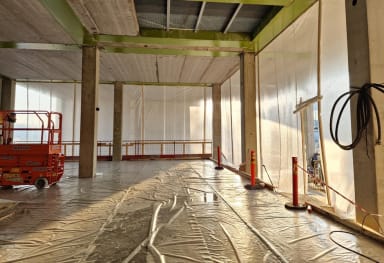

A-lohko on edelleen työmaan hot spot, jonne keskittyy iso osa tämän hetken käynnissä olevista työvaiheista. Tällä viikolla on valmisteltu elementtiasennuksen osalta ensi viikon alussa olevaa 4. kerroksen holvivalua, muurattu väliseiniä, hiottu auki 1. kerroksen pintabetonilattioita ja edistetty kuiluasennuksia sekä valmisteltu 2. kerroksen pintabetonilattiavalua.








B-lohko
B-lohkolla on puuhasteltu anturoiden parissa.
C-lohko
C-lohkolla on valettu tällä viikolla anturoita.


D-lohko
D-lohkolla on ollut tuttuun tapaan väliviikko.
Valmistuneet työvaiheet
1. kerroksen pintabetonilattia on saatu valmiiksi.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 10.9.2025 97.08%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-21:00.
Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
