Viikkotiedote vk 35/2025

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Päivät ovat venyneet tällä viikolla melko pitkiksi, mikä näkyy näppärää vauhtia nousevassa rungossa, juotujen kahvikupillisten määrässä ja tietysti myös vitsien tasossa. Sisäpuolen työt ovat lähteneet niin ikään mukavasti liikkeelle pintabetonilattioiden ja väliseinämuurausten osalta.

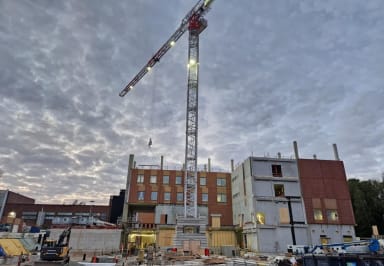

Yleiskuva työmaasta

Käynnissä olevat työvaiheet

A-lohko

A-lohkolla elementtiasennus jatkuu 3. kerroksessa, jossa julkisivun elementit ovat jo paikoillaan ja seuraava ontelokenttäkin viittä vaille valmis. Huoltopihan paalulaatta on raudoitettu ja valmis valettavaksi. Väliseinämuuraukset ovat käynnissä alimmassa kerroksessa ja ensimmäistä pintabetonilattiavalua valmistellaan kuumeisesti 1. kerroksessa.

Deltapalkit asennettuina

Yleiskuva työmaasta

Väliseinämuuraukset

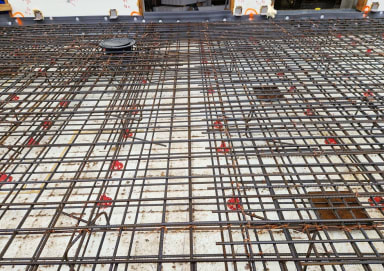

Pintabetonilattiat

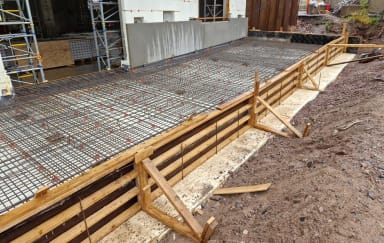

Huoltopihan paalulaatan raudoitus

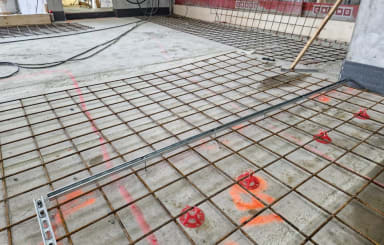

Huoltopihan paalulaatan raudoitus

B-lohko

B-lohkolla on edistetty salaojien asennuksia.

C-lohko

C-lohko on toiminut tällä viikolla maanrakentajan temmellyskenttänä salaojien ja anturatäyttöjen osalta. Tontin laidalla pakokuilun työt ovat edistyneet hyvää vauhtia.

D-lohko

D-lohkolla ainoa elonmerkki tällä viikolla on ollut torninosturi.

Valmistuneet työvaiheet

Viittä vaille valmista on siellä täällä, mutta aivan valmista ei ole vielä missään.

Lohkojako

Lohkojako CTG

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 28.8.2025 98.14%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-21:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 35
