Viikkotiedote vk 33/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

Kuluneella viikolla työmaalla on tehty pidempää päivää elementtiasennuksen parissa ja runko onkin noussut varsin hyvää tahtia. Hieman vähemmän näkyviä työvaiheita ovat olleet mm. LVI-asennusten, pintabetonilattioiden ja väliseinämuurausten työvaiheiden aloitusten valmistelu. Pian työt pääsevät pyörähtämään kunnolla käyntiin elementtiasennuksen lisäksi myös sisätiloissa.

Yleiskuva työmaa



Yleiskuvaa työmaalta



Käynnissä olevat työvaiheet

A-lohko

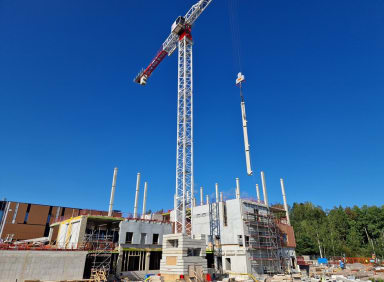

A-lohkolla elementtiasennus pyörii tällä hetkellä 2. kerroksessa, jossa osa kerrosalasta on jo saanut holvin suojakseen. Maanrakentaja on jatkanut maatäyttöjen tekoa Kiviruukintien puoleisella laidalla ja paalulaatan työt ovat käynnistyneet A-lohkolla talon ulkopuolella.

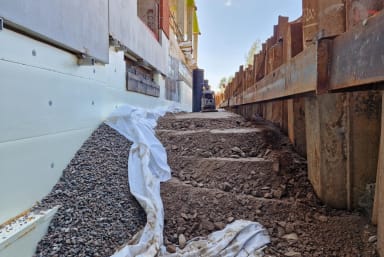

A-lohko maatäytöt

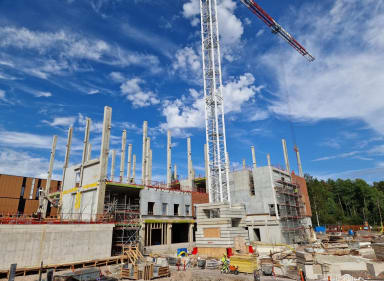

Julkisivu

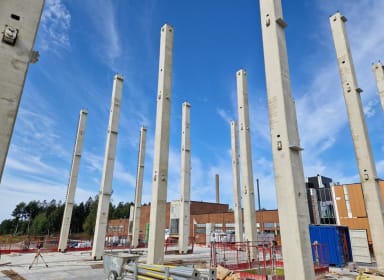

A-lohko pilarit

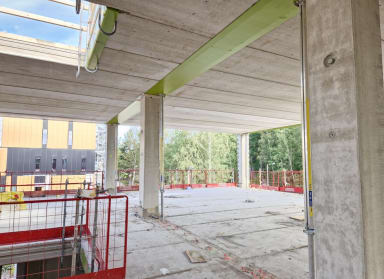

A-lohko elementit

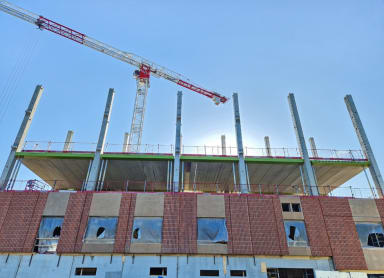

A-lohko elementit asennettuina



B-lohko

B-lohkolla on maanrakentaja tehnyt maatäyttöjä.

B-lohko maatäytöt



C-lohko

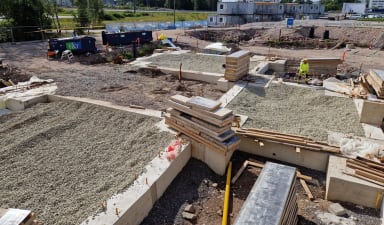

C-lohkolla on jatkettu pakokuilun seinien parissa ja aloitettu anturatöitä.

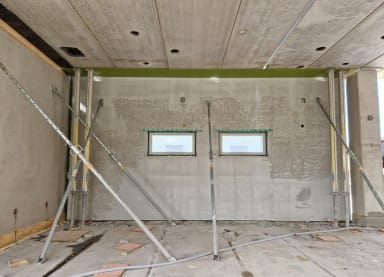

B-lohko raudoitus seinä



D-lohko

D-lohkolla on ollut jälleen huiliviikko ja työt ovat keskittyneet muille lohkoille.



Valmistuneet työvaiheet

Hommia on jatkettu hirmuisella draivilla, mutta valmistuneita työvaiheita ei olla tällä viikolla päästy juhlimaan.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 14.8.2025 94.95%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-19:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 33
