Viikkotiedote vk 32/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

Viikkotiedotteessakin on vilahdellut elementtiasennuksessa käytettäviä vihreitä deltapalkkeja. Palkkien väri ei ole sattumaa - ne ovat nimittäin vihreitä paitsi väriltään, myös ympäristövaikutuksiltaan. Palkit on valmistettu vähintään 90% kierrätetystä teräksestä ja niiden CO2-päästöt ovat jopa 50% pienemmät, kuin vastaavissa tavanomaisissa teräsrakenteissa. Ne ovat siis pirteän ulkomuodon lisäksi kestävämpi valinta ympäristön kannalta.

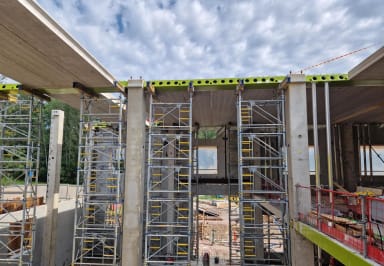

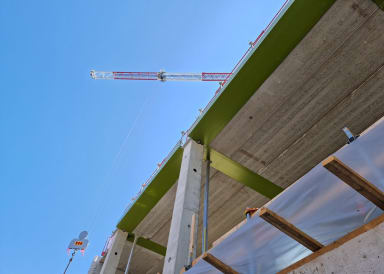

Vihreät deltapalkit



Vihreät deltapalkit



Vihreät deltapalkit



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla elementtiasennuksia tehdään tällä hetkellä 2. kerroksen pilarien ja seinien parissa. Lisäksi on valettu 1. kerroksen holvi loppuun, asennettu portaita porraskuiluun ja aloitettu huoltopihan paalulaatan työt.

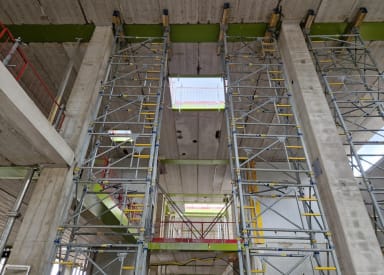

Asennetut elementit A-lohko

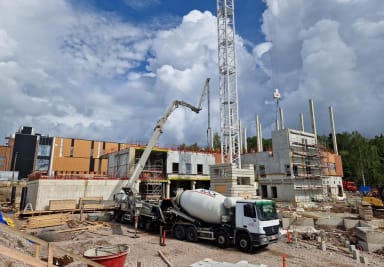

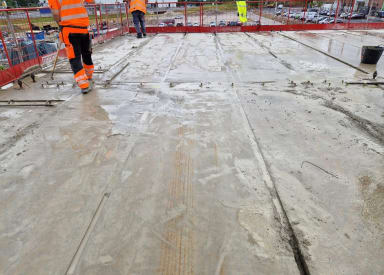

Holvin valu



A-lohkon holvin valu

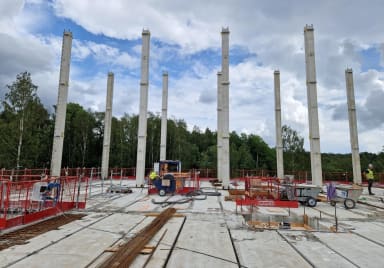

A-lohko pilarien asennus

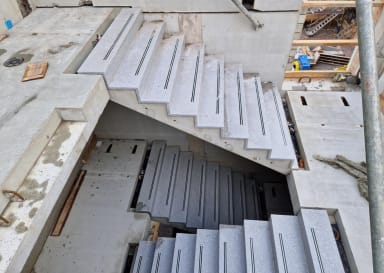

Portaiden asennus



B-lohko

B-lohkolla maanrakentaja on myllännyt menemään salaojien ja alapohjatäyttöjen kimpussa.

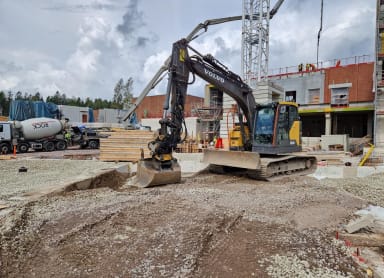

Maanrakennusta B-lohkolla



C-lohko

C-lohkolla on käynnissä paikallavaluseinien raudoitus- ja muottityöt.



D-lohko

D-lohkolla on saatu perustukset valmiiksi.



Valmistuneet työvaiheet

A-lohkon ykköskerroksen holvi on saatu nyt kokonaan raudoitettua ja valettua.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 5.8.2025 97.04%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-19:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 32
