Viikkotiedote vk 31/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

Työmaan etenemisen näkee helposti tuoreimmista dronekuvista. Edellisen kerran dronekuvassa näkyi iso monttu ja ensimmäisiä perustuksia, kun taas tämän kerran kuvassa edistystä näkyy selkeästi jokaisella lohkolla. Melkein samasta perspektiivistä työmaata pääsee seuraamaan Raksakameran kautta reaaliajassa. Eihän kyseessä nyt aivan mikään Norppalive ole, mutta kurkistamisen arvoinen jännitysnäytelmä kuitenkin.

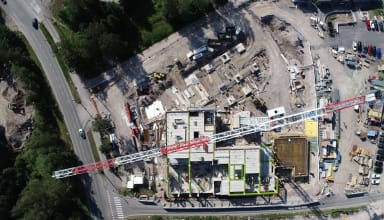

Työmaa dronekuvauksessa



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla jatkuu edelleen elementtiasennus ja lisäksi on ehditty valaa pystysaumoja ja onteloita. Maanrakentaja on siirtynyt tekemään välitäyttöjä A-lohkon väestönsuojan laitamille.

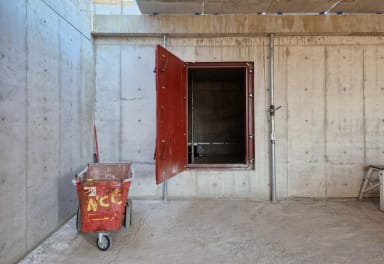

A-lohko väestönsuoja



Holvi A-lohko

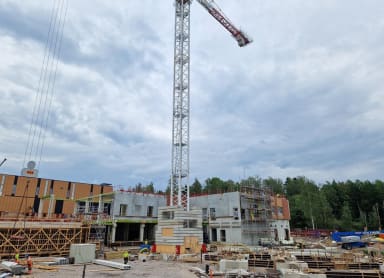

Yleiskuva työmaasta



A-lohko elementtiasennus



A-lohko ontelolaattoja ja deltapalkkeja

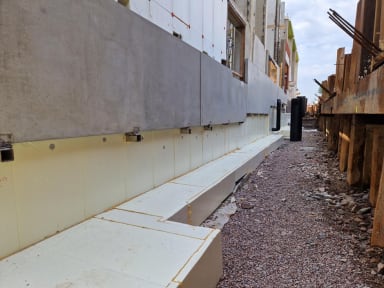

Sokkelin lämmöneristystä

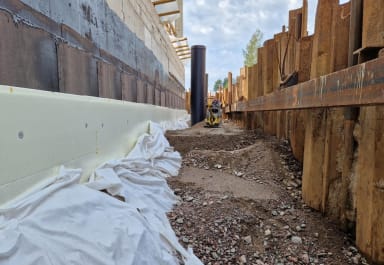

Maanrakentajan välitäytöt



A-lohko elementtiasennus



A-lohko elementtiasennus



Yleiskuva julkisivu



B-lohko

B-lohkolla on raudoitettu ja valettu perustuksia.

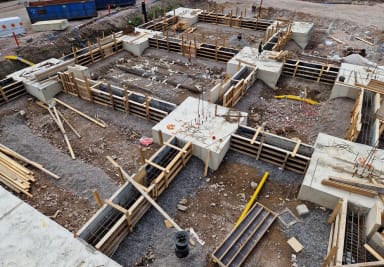

B-lohko perustukset

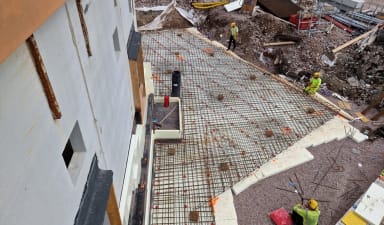

B-lohko perustukset



B-lohko perustukset



C-lohko

C-lohkolla on purettu väestönsuojan valumuotteja.



D-lohko

D-lohkolla on B-lohkon tapaan tehty perustustöitä.



Valmistuneet työvaiheet

Työvaiheiden valmistumisen osalta on ollut väliviikko ja tutut työt jatkuvat jälleen ensi viikolla.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus 31.7.2025 96.02%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-19:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 31
