Viikkotiedote vk 30/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

Maanrakentaja on palannut työmaalle ja elementtiasennus on täydessä vauhdissa, joten työmaa tuntuu aika ajoin isolle muuttuvalle labyrintille. Turvallisten kulkureittien ja työskentelyalueiden rajausten ylläpito on yksi työvaihe, joka ei ole se kaikista näkyvin työmaan tapahtumista, mutta vaikuttaa olennaisesti päivittäiseen työturvallisuuteen. Tätä hommaa saadaan tehdä tällä hetkellä varsin paljon, jotta kukaan ei eksy vahingossa elementtiasennusalueelle tai maanrakentajan jalkoihin.

Kulkureitti

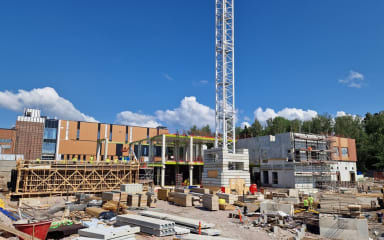

Yleiskuvaa työmaalta



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla käynnissä oleva elementtiasennus rupeaa olemaan jo niin pitkällä, että rakennuksen julkisivu ja ulkomuoto alkavat pikkuhiljaa hahmottua. Lämmöneristeiden asennus on käynnissä ja ulkopuolisia vedeneristyksiä viimeistellään parhaillaan. Paikallavalusokkeleiden raudoitus on aloitettu.

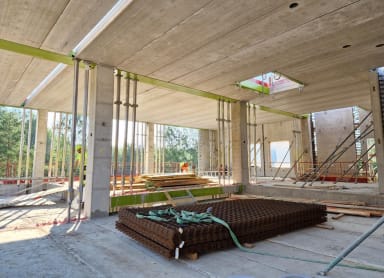

Elementtiasennus A-lohko



A-lohko väestönsuoja



Elementtiasennus A-lohko



Elementtiasennus A-lohko



Elementtiasennus A-lohko

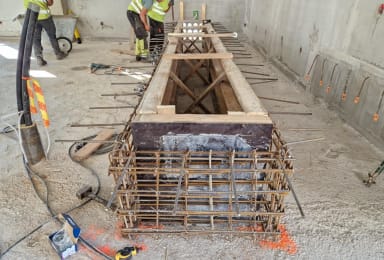

A-lohko paikallavalusokkeli raudoitus



Elementtiasennus A-lohko



B-lohko

B-lohkolla on raudoitettu anturoita.

B-lohko anturoiden raudoitus



C-lohko

C-lohkolla raudoitettiin ja valettiin väestönsuojan holvi.

C-lohkon väestönsuojan raudoitus



C-lohko väestönsuojan holvin valu



D-lohko

D-lohkolla on raudoitettu anturoita.



Valmistuneet työvaiheet

C-lohkon väestönsuojan holvi saatiin valettua.



Lohkojako

Aikataulu CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 22.7.2025 97.51%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-19:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu viikko 30
