Viikkotiedote vk 25/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

Viime viikolla torninosturin pystytystä ja peruskiven muurausta ja tällä viikolla juhannus ja 100 tapaturmatonta työpäivää täynnä. Tällä työmaalla arki on selvästi yhtä juhlaa! Ennen juhannusvapaille kirmaamista ehdimme kuitenkin raudoittaa paalulaatan toista puoliskoa, aloittaa muottityöt väestönsuojan osalta ja valmistella ensi viikolla alkavia elementtiasennuksia. Juhannuksen viettoon suunnattiin asiaankuuluvasti makkaranpaiston kautta.

Makkaranpaistoa työmaalla



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla raudoitetaan ja muotitetaan paalulaatan toista osaa maanantain valua varten. Myös väestönsuojan seinien muottien rakentaminen on hyvässä vauhdissa.

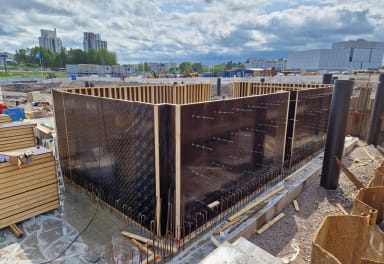

Seinämuotit

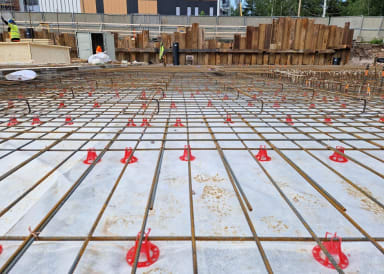

Paalulaatan raudoitus

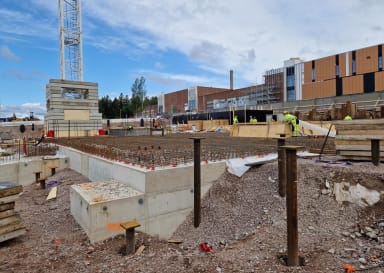

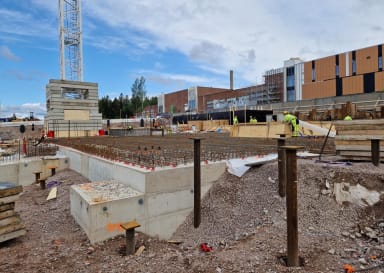

Yleiskuva, A-lohko



B-lohko

B-lohko on tälläkin viikolla saanut olla aivan omassa rauhassaan.



C-lohko

Myös C-lohkolla on ollut hiljainen viikko.

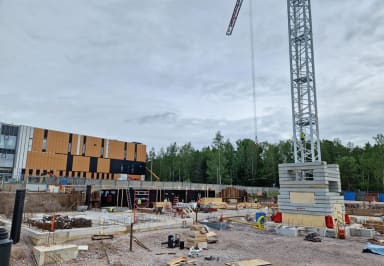

Yleiskuva työmaasta, C-lohko



D-lohko

D-lohkolla on rakennettu torninosturin ympärille vaneriseiniä, jotta mahdollisesti väärään paikkaan harhailevat henkilöt eivät vahingossa eksy kiipeilemään torniin. Torninosturi ja työmaa kun saattavat houkuttaa joitain luvattomille retkille eikä päähänpiston mahdollisia seurauksia välttämättä siinä hetkessä aivan ymmärretä.

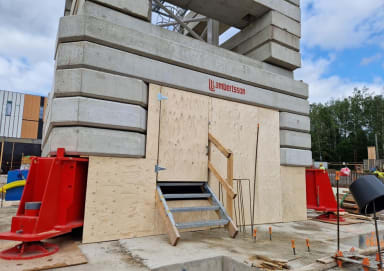

Torninosturin suojaus



Valmistuneet työvaiheet

A-lohkon paalulaatan raudoitus- ja muottityöt on saatu valmiiksi.



Lohkojako

Aikataulu CTG



Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. MVR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
MVR-mittaus 19.6.2025 98.84%



Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 25
