Viikkotiedote vk 24/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

Jos viime viikolla saatiin keskittyä ihan vaan normaaliin tekemiseen, on tällä viikolla ollut meininki hieman toisenlainen. Olemme nimittäin vihdoin saaneet työmaallemme jokaisen työmaan kruununjalokiven - torninosturin. Ajelitpa Länsiväylää kumpaan suuntaan tahansa, ei tuota maamerkkiä voi olla huomaamatta. Torninosturin pystytyksen lisäksi pääsimme juhlistamaan peruskiven muurausta torstaina ja valamaan paalulaatan ensimmäistä osaa perjantaina, joten tapahtumarikas viikko on tosiaan takana.

NCC peruskiven muuraus



NCC peruskiven muuraus



Käynnissä olevat työvaiheet

A-lohko

A-lohkolla on viimeistelty raudoitusta ja muotteja, tehty lohkon viimeisiä paalutuksia ja valettu ensimmäinen osa paalulaatasta ja muutamia nauha-anturoita.

Teräslyöntipaaluja

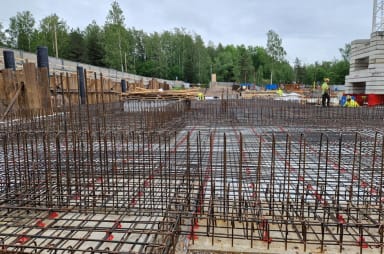

Paalulaatan raudoitus



Paalulaatan raudoitus

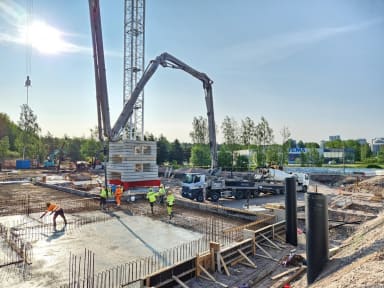

Paalulaatan valu pumpulla



Paalulaatan valu



B-lohko

B-lohkolla valettiin perustuksia A-lohkon nauha-anturavalun yhteydessä.

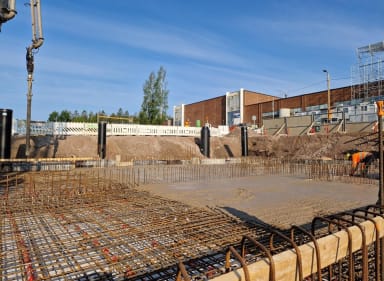

Valu pumpulla



C-lohko

C-lohkolla on viimeistelty paalulaatan muotteja ja raudoitusta ja valettu paalulaatan ensimmäinen osa.

Paalulaatan raudoitus



D-lohko

D-lohkolla on purettu muotteja valun jäljiltä ja pystytetty torninosturi pian alkavia elementtiasennuksia varten ja helpottamaan työmaan logistiikkaa nostojen osalta.

Torninosturin pystytys



Torninosturin pystytys



Torninosturi



Valmistuneet työvaiheet

Torninosturin pystytys saatiin maaliin jo heti alkuviikosta.



Lohkojako

Aikataulu CTG



Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. MVR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
MVR-mittaus 10.6.2025 96.2%



Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 24
