Viikkotiedote vk 22/2025

Espoon Kivenlahteen Kiviruukin alueelle rakentuvasta Cleantech Gardenista muodostuu vaikuttava, maailmanlaajuinen yritysten, tutkimuksen ja oppimisen keskus. Cleantech Gardenin kampusalue tarjoaa monipuolista, innovointia tukevaa toimitilaa aivan Kivenlahden metroaseman läheisyydestä.

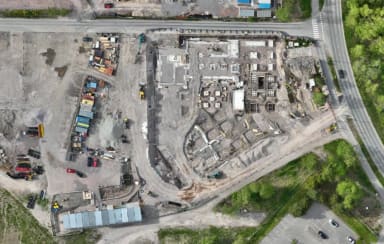

Oletko aina miettinyt, mille käynnissä oleva työmaa näyttää lintuperspektiivistä? Enää ei tarvitse miettiä, sillä nykyteknologia ja dronet ovat rantautuneet myös rakennusalalle. Cleantech Gardenin työmaa näyttää tällä hetkellä suunnilleen tältä - iso kuoppa, jokunen kuutio betonia ja paljon kiviainesta eri muodoissa. Tätä vaihetta työmaalla ei syyttä kutsuta monttuvaiheeksi.

drone

Käynnissä olevat työvaiheet

A-lohko

A-lohkolla tehdään paalulaatan alustäyttöjä ja viimeisiä antura- ja paksunnosvaluja.

ctg

ctg

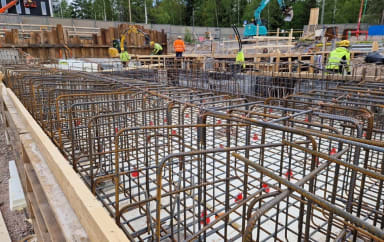

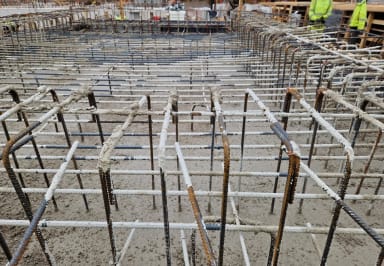

CTG valun raudoitus

Valu

B-lohko

B-lohkolla työstetään parhaillaan salaojia ja anturapohjia.

C-lohko

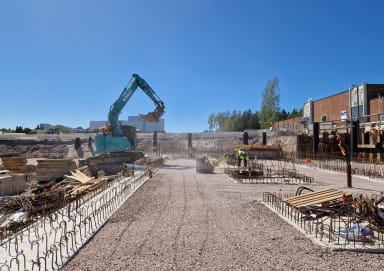

C-lohkolla tehdään salaojia.

Valmistuneet työvaiheet

A-lohkon kaikki anturat on valettu tämän viikon jälkeen.

Lohkojako

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. MVR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
MVR-mittaus 27.5.2025 100%

Aikataulu

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

aikataulu
