Viikkotiedote vk 15/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Eräänlainen virstanpylväs saavutettiin kuluneella viikolla, kun ensimmäinen itselleluovutuskierros saatiin tehtyä A-lohkon kakkoskerroksessa. Itselleluovutuksen tarkoituksena on havaita mahdolliset virheet ja puutteet, jotta ne päästään korjaamaan ennen kohteen luovutusta loppukäyttäjille.

Yleiskuva CTG



Käynnissä olevat työvaiheet

A-lohko

Kellarissa maalari maalaa taloa ja ykkösessä tehdään pieniä viimeistelyjä siellä täällä. Kakkoskerroksessa on asennettu vinyylilankkulattiaa ja mattoja, raavittu kasaan viimeisiä kaluste- ja jalkalista-asennuksia ja bongailtu viimeistelyä vaativia paikkoja itselleluovutuksen merkeissä.

Kolmannessa kerroksessa jatkuu puulasiseinien ja -ovien sekä kalusteiden asennus. Alakattojen tekniikkalevyjen asennus jatkuu nelosessa ja vitosessa. Laatoitus on loikannut viidenteen ja kuudenteen kerrokseen. IV-konehuoneessa jatketaan IV- ja putkiasennusten ja sadetakkipellitysten parissa. Katolla on pellitetty piippuja.

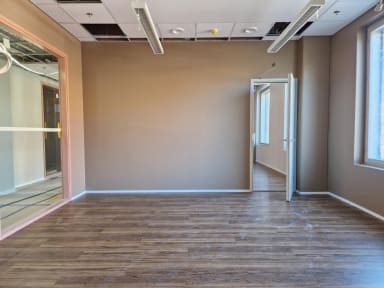

Vinyylilankkulattiaa



Vinyylilankkulattian asennus



Kalusteita asennettuna



Laatoitusta A-lohkolla



B-lohko

Kellarikerroksessa on päästy kunnolla tekemisen syrjään kiinni. Käynnissä ovat lasiseinien ja ikkunoiden asennus, väliseinätyöt ja alakattojen otsien teko. Musiikkiluokkien lattian äänieristyksen asentaminen on hyvällä mallilla ykköskerroksessa. Sähkäri pyörii ensimmäisessä kerroksessa ja IV-asentaja toisessa. Sprinkleriasennukset etenevät kolmannessa kerroksessa. Nelosessa on tuplattu väliseiniä. Hissiasennus on alkanut ja termorankaseinätyöt jatkuvat.

B-lohko kellarikerros



B-lohko väliseinien otsia



Musiikkiluokan lattian äänieristys



B-lohko iv-asennuksia



C-lohko

C-lohkon viikon työsuoritteet pyörivät pitkälti elementtiasennuksen ympärillä. Neloskerroksen katon ontelosaumavalu saatiin purkkiin ja viidennen kerroksen kohdalla porrashuoneen seinien asennus on käynnissä.



D-lohko

Hiljaista pitelee.



Ulkopuoliset työt

Julkisivujen kittaukset ovat käynnissä sisäpihalla ja tiililaattojen asennus jatkuu.



Pysäköintitalo

Montussa on ollut vilkas viikko. Maanrakennus on edennyt hyvää vauhtia viemäriojien ja salaojien kaivuun merkeissä ja kaivojen asennuksen parissa. Alkuviikosta väännettiin monenlaista muottia ja loppuviikosta valettiin muutama pilari, sokkelilohko ja yksi tukimuuri. Eihän tässä kohta voi enää puhua montusta laisinkaan.

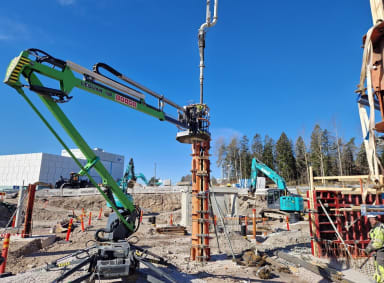

Pysäköintitalo perustusten valua

Pysäköintitalo perustusten valua



Pysäköintitalo

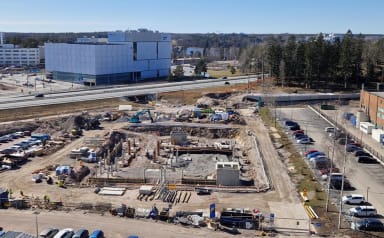

Parkkitalo yleiskuva



Valmistuneet työvaiheet

B-lohkon IV-konehuoneen katto on saatu valmiiksi.



Lohkojako

Lohkojako CTG



Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus (ulkoinen) 10.4.2026 98.15%
Pysäköintitalo MVR-mittaus 9.4.2026 97.89%



Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 15
