Viikkotiedote vk 14/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Ensimmäisenä luovutettavan osan sisätyövaiheet hilpattavat eteenpäin varsin hyvää vauhtia. Kiinto- ja vesikalusteiden asennuksen edistyessä tilojen käyttötarkoituskin alkaa hahmottua selkeämmin, eikä kaikkea tarvitse enää käydä lunttaamassa pohjakuvista. Alakatot alkavat umpeutua pitkin taloa eli yleisilme alkaa olla hieman fiinimpi, kun alakatoissa oleva tekniikka jää piiloon. Tästä on siis hyvä jatkaa pääsiäisen viettoon.

Iloista pääsiäistä!

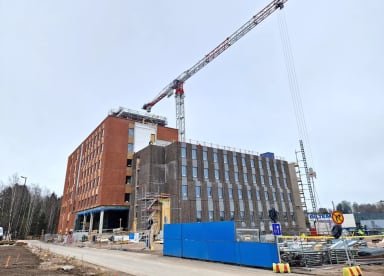

Yleiskuva CTG1

Yleiskuva CTG1

Käynnissä olevat työvaiheet

A-lohko

Tällä viikolla sähkäri on jatkanut sähkönousujen parissa ja mattotyöt edenneet siivouskomeroissa kautta talon. Myös IV-asentajat ovat lymyilleen suurin piirtein jokaisessa kerroksessa. Kellarikerroksessa tämän viikon kunniamaininnan saa lämmönjakohuone, jossa työt on saatu siihen malliin, että A-lohkolla on saatu lämmitys päälle. Sehän lämmittää niin mieltä kuin kohmeisia käsiäkin näin viileässä kevätsäässä.

Kakkoskerroksessa varusteasennus ja puulasiseinät ovat valmistuneet, vesikalusteiden asennus ja lukion tiloissa kalusteasennukset käynnissä. Kolmoskerroksessa paiskitaan hommia puuväliovien, puulasiseinien, vesikalusteiden ja kalusteasennuksien parissa. Myös mattopohjia on valmisteltu. Neloskerroksen lattiapinnoitus on valmistunut ja kalusteasennukset lukion tiloissa meneillään.

Viidennessä kerroksessa on käynnissä laatoitus, kaasulinjojen asennus, sähkökaapeleiden veto, putkityöt ja alakattorunkojen asennus. Kutosessa tehdään niin ikään laatoitusta, kaasulinjoja ja putkitöitä. Maalaus on valmistunut kuudennen kerroksen osalta. Ylemmällä vesikatolla pintahuovat on saatu asennettua viimeistä kaistaletta myöten.

A-lohkon kellarin väliseiniä

A-lohko wc-tila kalustettuna

Kiintokalusteita asennettuna

Kiintokalusteita asennettuna

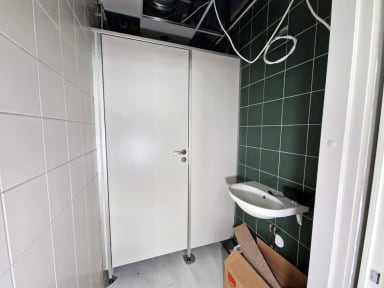

A-lohko vessa

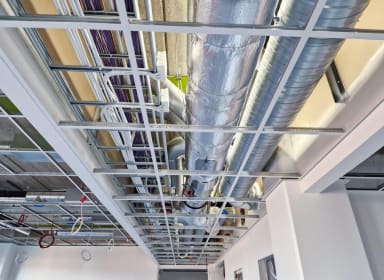

Alakaton tekniikkaa A-lohkolla

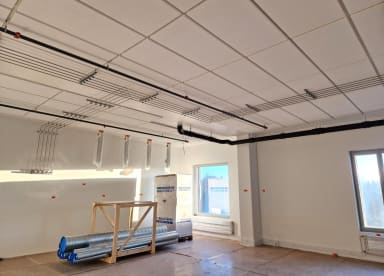

A-lohko alakattolevyjä asennettuna

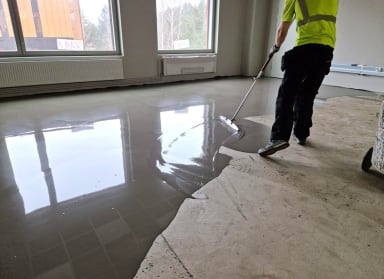

A-lohko lattian pinnoitusta

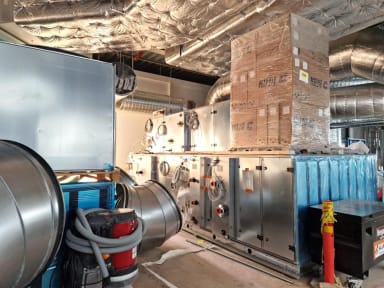

A-lohko iv-konehuoneen koneita

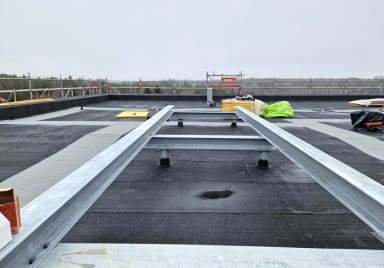

Likimain valmista vesikattoa A-lohkolla

B-lohko

Termorankaseinä ja sadetakkipellitykset etenevät aikataulun mukaisesti. Kellarissa on alkanut siirtoseinien teräsrunkojen asennus. Ykköskerroksen musiikkiluokan lattian valuvalmistelu on käynnissä. Kolmannessa kerroksessa puuhaillaan putkiasennusten ja väliseinien sähköputkitusten parissa ja nelosessa viihdytään kipsiväliseinien kanssa. IV-konehuoneessa on käynnissä lattiapinnoitus ja vesikaton alempi osa on valmistunut.

B-lohko lattian pinnoitusta

C-lohko

Ykköskerroksen pintabetonilattia on valettu ja pääsiäisen yli se saa köllötellä muoveissa, jotta halkeamilta vältytään. Kakkoskerroksen lattian valuvalmistelu on käynnissä. Elementtiasennus porhaltaa eteenpäin neljännessä kerroksessa.

C-lohko elementtiasennusta

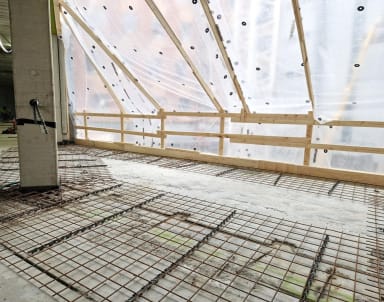

C-lohko pintabetonilattian raudoitusta

C-lohko pintabetonilattian raudoitusta

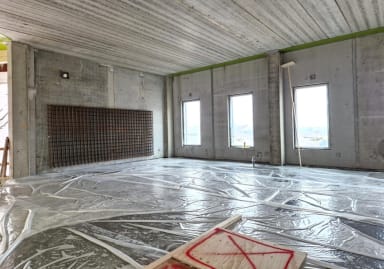

C-lohko pintalattia jälkihoito

D-lohko

D-lohko on siirtynyt jo pääsiäisen viettoon. Mikä onnenmyyrä.

Ulkopuoliset työt

Julkisivujen puolella on aloitettu tiililaatta-asennuksia.

D-lohkon ulkopuolen töitä

Pysäköintitalo

Montussa riittää vilinää. Maanrakennusurakoitsija on tehnyt täyttöjä pitkin poikin tonttia, porraselementtejä on asennettu paikoilleen, valumuotteja purettu ja mikä hienointa, viimeinenkin perustus on saatu valettua.

Pysäköintitalo yleiskuva

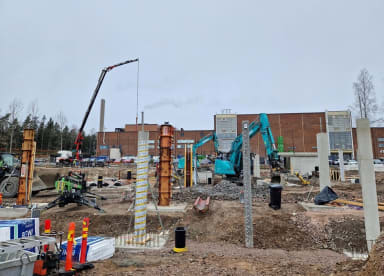

Pysäköintihallin montun töitä

Valmistuneet työvaiheet

Pysäköintitalon perustukset on valettu viimeistä mötikkää myöten.

Lohkojako

Lohkojako CTG

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

TR-mittaus 2.4.2026 98.76%
Pysäköintitalo MVR-mittaus 1.4.2026 98.63%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 14
