Viikkotiedote vk 2/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Uusi vuosi, mutta ihan samat vanhat kujeethan ne täällä jatkuvat. Viimeiseen kolmeen viikkoon on mahtunut aimo määrä kaikenlaista tavallista puurtamista. Seiniä on tasoitettu, lattioita pinnoitettu, talotekniikkaa asennettu ja saatiinpa jälleen yksi sulka lisää kypärään - 300 tapaturmatonta päivää paukkui rikki vuodenvaihteessa. Tällaisten etappien saavuttaminen ei ole missään nimessä itsestäänselvyys, joten näistä sietää olla tyytyväinen.

Yleiskuvaa työmaasta

Yleiskuvaa pysäköintitalon alueesta

Käynnissä olevat työvaiheet

A-lohko

A-lohkolla on käynnissä sisäpuoliset kittaukset ja hissin asennus on loppusuoralla. Kellarissa puuhailee putkari ja valmistellaan vaahtolasipuhallusta. Ykköskerroksessa on alkanut termorankaseinän rakentaminen ja aloitellaan alakattorunkoja. Kakkoskerroksessa jatkuu tasoitus ja maalaus ja tehdään vesieristyksiä laatoitettaviin tiloihin.

Sähkäri työskentelee kolmannesta kerroksesta ylöspäin kaikissa kerroksissa. Kolmosessa nauhoitetaan väliseiniä ja IV-asennukset ovat juuri valmistuneet. Neljännessä kerroksessa väliseinät on saatu valmiiksi ja sprinkleriasennus jatkuu hyvää vauhtia.

Vitoskerroksessa asennetaan väliseiniä ja rehkitään massalattioiden parissa. Alakaton akustiikkalevyjen liimaus on aloitettu. Väliseinätyöt jatkuvat myös kuudennessa kerroksessa. Konehuoneessa tehdään putkiasennuksia ja vesikatolla räystäiden kermitystä ja konehuoneen räystäitä.

Talotekniikka-asennuksia

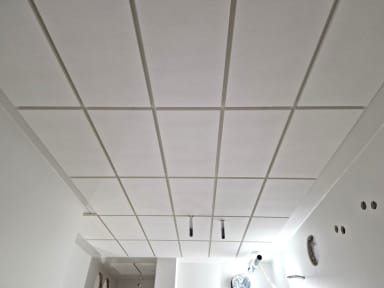

Akustiikkalevyjä alakatossa

A-lohko massalattiat 5. krs

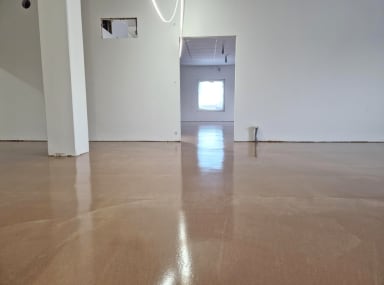

Massalattiat A-lohko 5. krs

A-lohko konehuoneen lattia pinnoitettuna

Räystäitä vesikatolla

B-lohko

Elementtiasennus porskuttaa eteenpäin hyvää vauhtia. Asennusvuorossa ovat olleet kolmannen kerroksen seinäelementit ja ontelopalkit ja neljännen kerroksen deltapalkit. Lisäksi on raudoitettu ontelokenttää.

Kuluneen viikon jännittävin ohjelmanumero lienee ollut ontelokentän valu. Vallitsevat rapsakat talvisäät haastavat rakentamista ja varsinkin ulkovaluja jonkin verran, mutta kunhan pakkanen ei aivan lähde lapasesta ja on oikeat työkalut käytössä, on onnistunut lopputulos saavutettavissa myös pakkassäällä. Tällä kertaa valun onnistumiseen tarvittiin höyryä lumen ja jään sulattamiseen, lisälämpöä holvin alapuolelta, kovetuskaapelit valun sisään ja lämpötilaan sopivaa betonia lisäaineineen. Ei aivan yksinkertaista kesävaluun verrattuna, mutta varsin mielenkiintoista.

B-lohko yleiskuvaa

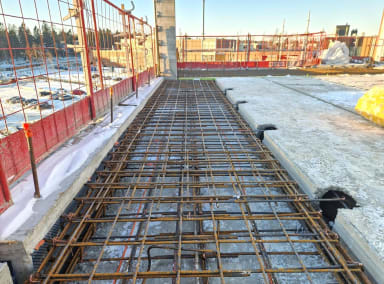

B-lohko raudoitus

B-lohko talvivalu

B-lohko elementtiasennus

Deltapalkkeja asennettuna B-lohkolla

C-lohko

C-lohko on vielä joululomalla nauttimassa aurinkoisista päivistä.

Yleiskuvaa C-lohko

D-lohko

Tämäkin lohko vasta heräilee uuteen vuoteen.

Ulkopuoliset työt

Muuntamon asennus on käynnissä.

Pysäköintitalo

Pysäköintitalon työmaa-aluetta on rammeroitu viimeisen viikon ajan. Alueen aitaaminen ja porttien asennus jatkuu.

Mikäli rammerointi ei ole tuttu termi, käydään homma pintapuolisesti läpi. Rammeroinnissa kaivinkoneeseen liitetään iskuvasara, jolla rikotaan maassa olevaa routaa ja mahdollisia kivilohkareita. Hieman meluisa, mutta onneksi varsin lyhytkestoinen työvaihe.

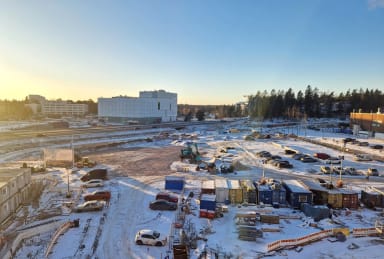

Pysäköintitalon alue

Valmistuneet työvaiheet

A-lohkon konehuoneen lattian polyuretaanipinnoitus ja neljännen kerroksen väliseinätyöt ovat valmistuneet.

Lohkojako

Lohkojako CTG

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 8.1.2026 98.44%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.

Aikataulu vko 2
