Viikkotiedote vk 12/2026
Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

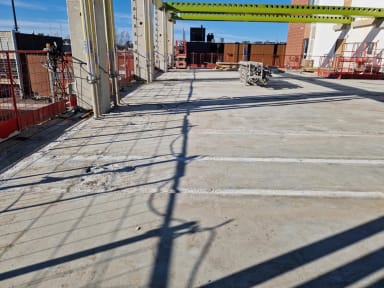

Tälläkin viikolla on jälleen valettu holvi.
Tuo termi on vilahdellut viikkotiedotteissa tämän tästä ja mahdollisesti hämmentänytkin jotakuta. Holvista puhuttaessa ei tarkoiteta enää holvikaarta eikä edes pankkiholvia, vaan yleisesti ottaen rakennuksen välipohjarakennetta.
Tällä kertaa valun kohteena oli kolmannen kerroksen holvi eli rakenne, josta tulee kolmosen katto ja nelosen lattia. Holvi rakentuu meidän kohteessa seuraavalla tavalla - ensin asennetaan deltapalkit, sitten ontelolaatat ja sen jälkeen ontelolaattakenttä valetaan. Työmaalla kuulee puhuttavan holvista huomattavasti useammin kuin ontelokentästä tai välipohjasta, sillä onhan se yksinkertaisesti suuhun sopivampi sana raksa-arkeen. Ja tiedättehän te, rakkaalla lapsella on monta nimeä.
Käynnissä olevat työvaiheet
A-lohko

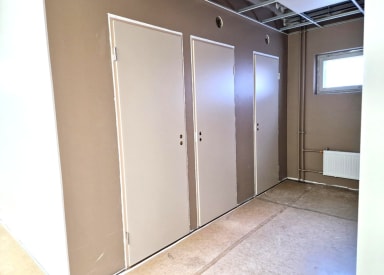

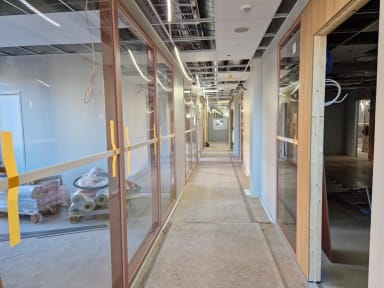

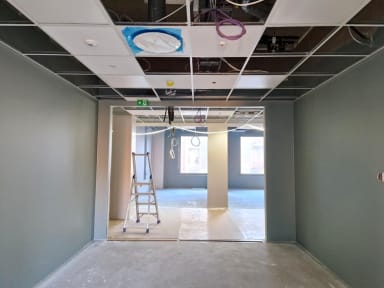

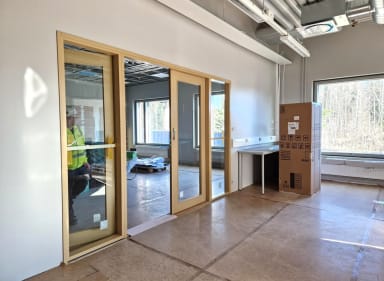

Kellarissa on tehty TATE-töitä. Ensimmäisessä kerroksessa on saatu loput väliseinätyöt tehtyä. Seuraavaksi seinät saavat tasoitteen pintaan. Porrashoune sen sijaan on jo saanut väriä pintaan. Puulasiseinän ja listoituksen asennus on alkanut 1.-2. kerroksissa. Neljännessä kerroksessa tehdään kilpaa alakattoasennuksia ja massalattioita. Laatoitustyöt etenevät jo viidennessä kerroksessa. A-talon julkisivukittaus on viimeisiä saumauksia vaille valmis ja konehuoneen sadetakkipellitykset jatkuvat.
B-lohko

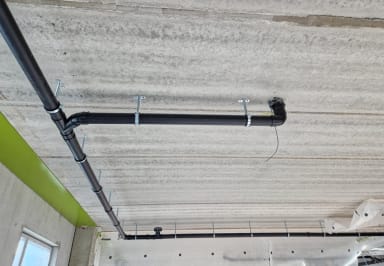

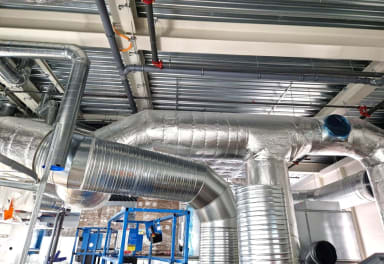

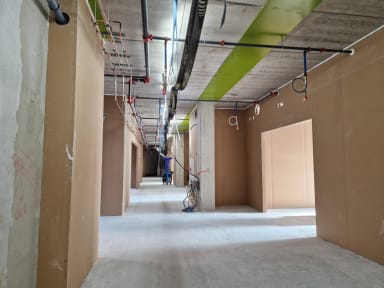

Väliseinätyöt jatkuvat kolmannessa kerroksessa. IV-asennukset ovat alkaneet ensimmäisessä kerroksessa. Vesikattotyöt ovat edenneet vauhdilla. IV-konehuoneen lattia valettiin ja nyt odotellaan lattian kuivumista, jotta saadaan massalattiat asennettua.
C-lohko

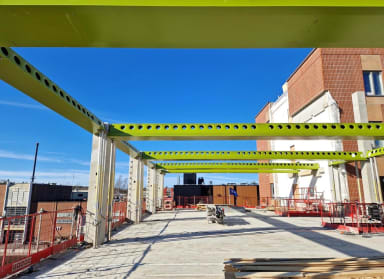

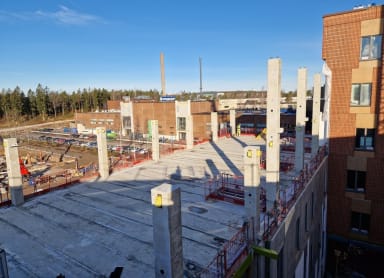

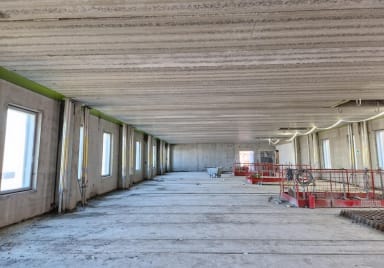

Elementtiasennus on pyörinyt kolmos- ja neloskerrosten julkisivuelementtien ja deltapalkkien parissa. Myös holvin valu mahtui tähän viikkoon.
D-lohko
D-lohko odottelee tyävaiheiden alkamista.
Ulkopuoliset työt
Pihan siivoilua on jatkettu.

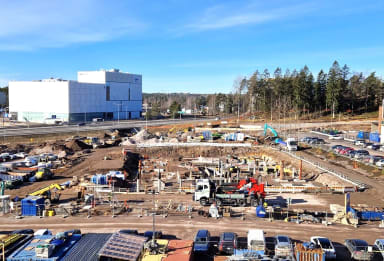

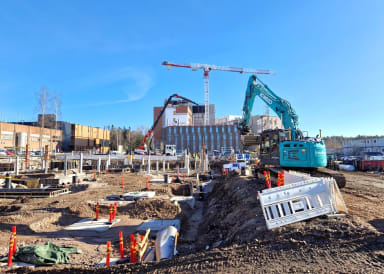

Pysäköintitalo

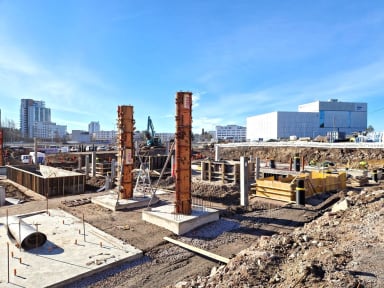

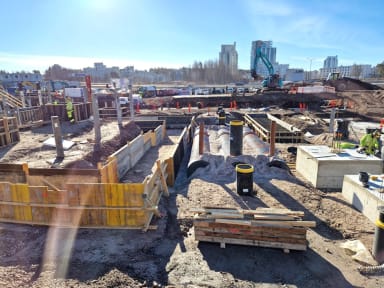

Taas ollaan valettu kaiken moista, muun muassa muuntamon pohjaa ja perusanturoita. Maanrakentaja on kuopinut maahan salaojitusta. Monttuun on rakennettu viivytyskenttä ja ensi viikolla käyntiin pyörähtävää elementtiasennusta on valmisteltu.
Valmistuneet työvaiheet
Ei suuria riemuvoittoja tällä viikolla, mutta eteenpäin mennään kuin mummo lumessa.
Lohkojako

Työturvallisuus
Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.
Työmaalla on työajan ulkopuolella tallentava kameravalvonta.
Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.
Viimeisimmän mittauksen tulos:
TR-mittaus (ulkoinen) 19.3.2026 97.94%
Pysäköintitalo MVR-mittaus 18.3.2026 98.65%
Aikataulu
Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

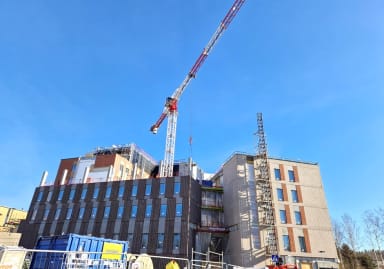

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
