Viikkotiedote vk 10/2026

Rakennamme Espoon Kivenlahteen Kiviruukin alueelle Cleantech Garden -nimisen koulu- ja toimitilarakennuksen. Rakennus muodostuu kolmesta eri lohkosta, joista korkeimmassa on seitsemän kerrosta. Rakennuksen suurin vuokralainen tulee olemaan Espoon kaupunki, jonka käyttöön on varattu yli 10 000 neliömetriä tilaa uudelle yli tuhannen opiskelijan Kiviruukin lukiolle. Toinen iso vuokralainen on Teknologian tutkimuskeskus VTT Oy. Toimitilarakennuksen lisäksi rakennamme kaksi kerrosta parkkitilaa kohteen välittömään läheisyyteen. Kohde valmistuu kevään 2027 aikana.

Käynnissä olevat työvaiheet

A-lohko

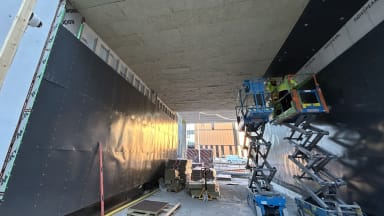

Betonilattiat häviävät näkyvistä kovalla vauhdilla, sillä A-lohkossa ovat tällä vikolla käynnistyneet sekä tekstiilipalamatto- ja vinyylilankkuasennukset. Lattiat saavat siis uuttaa kuosia nopeammin kuin työnjohto ehtii vaihtaman alushousujaan. TATE:n asennukset ja sähkökalustukset jatkuvat ylemmissä kerroksissa. Vessojen seinät ja lattiat saavat laattaapintaa tiuhaan tahtiin. Muutama laatta on jo todettu niin suoraan asennetuksi, että laserkeilainkin nyökkäsi hyväksyvästi.























B-lohko

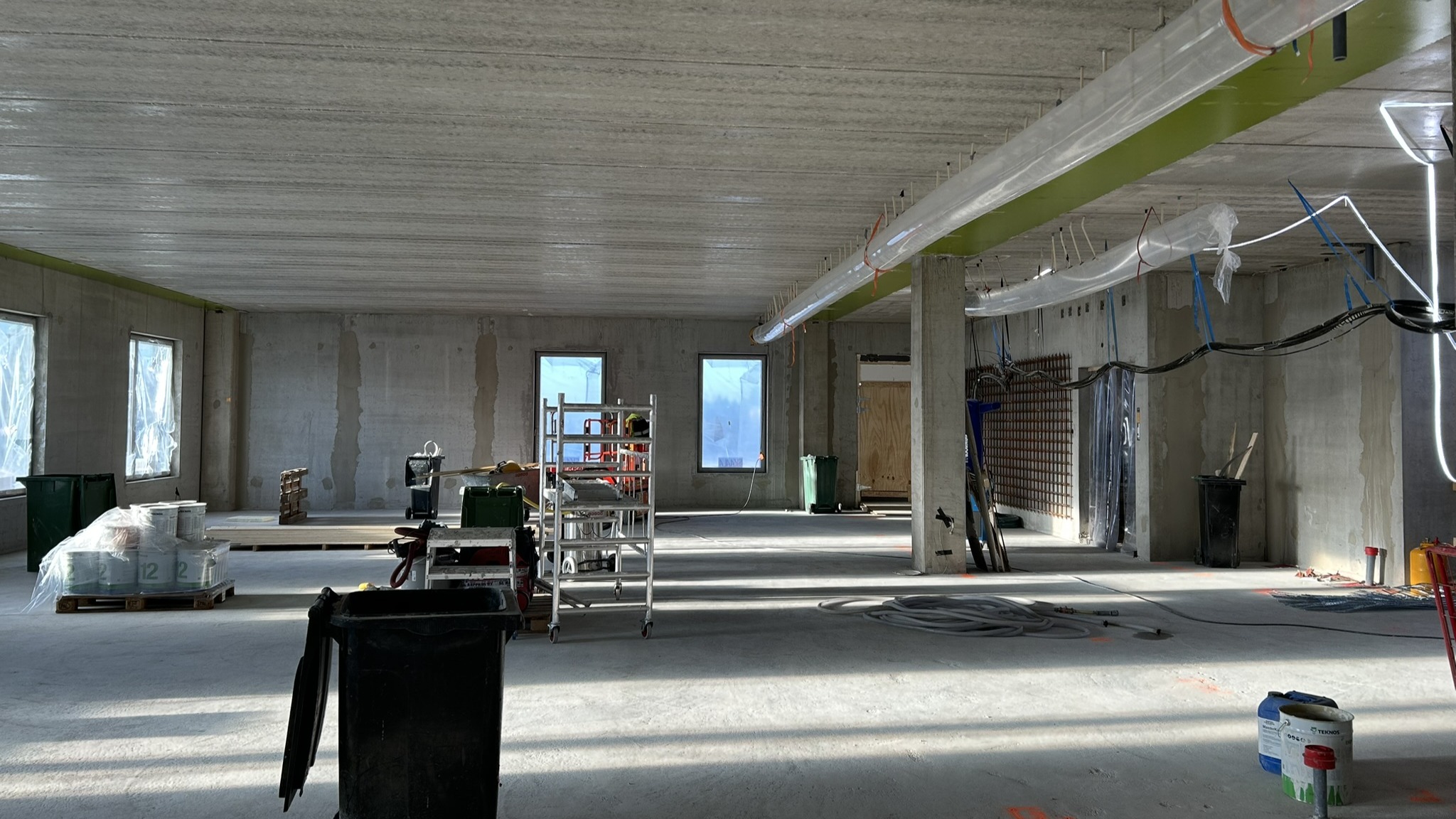

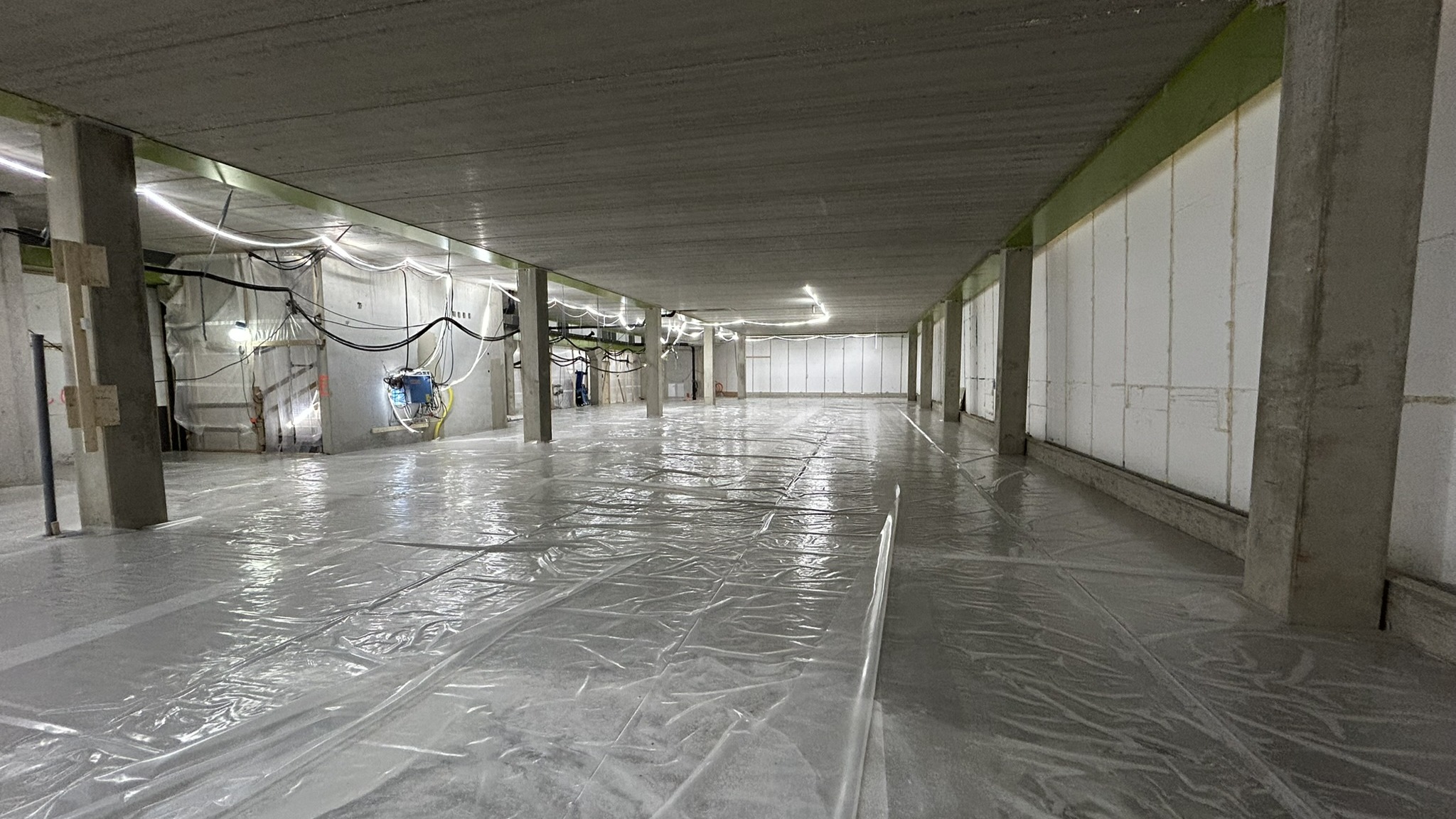

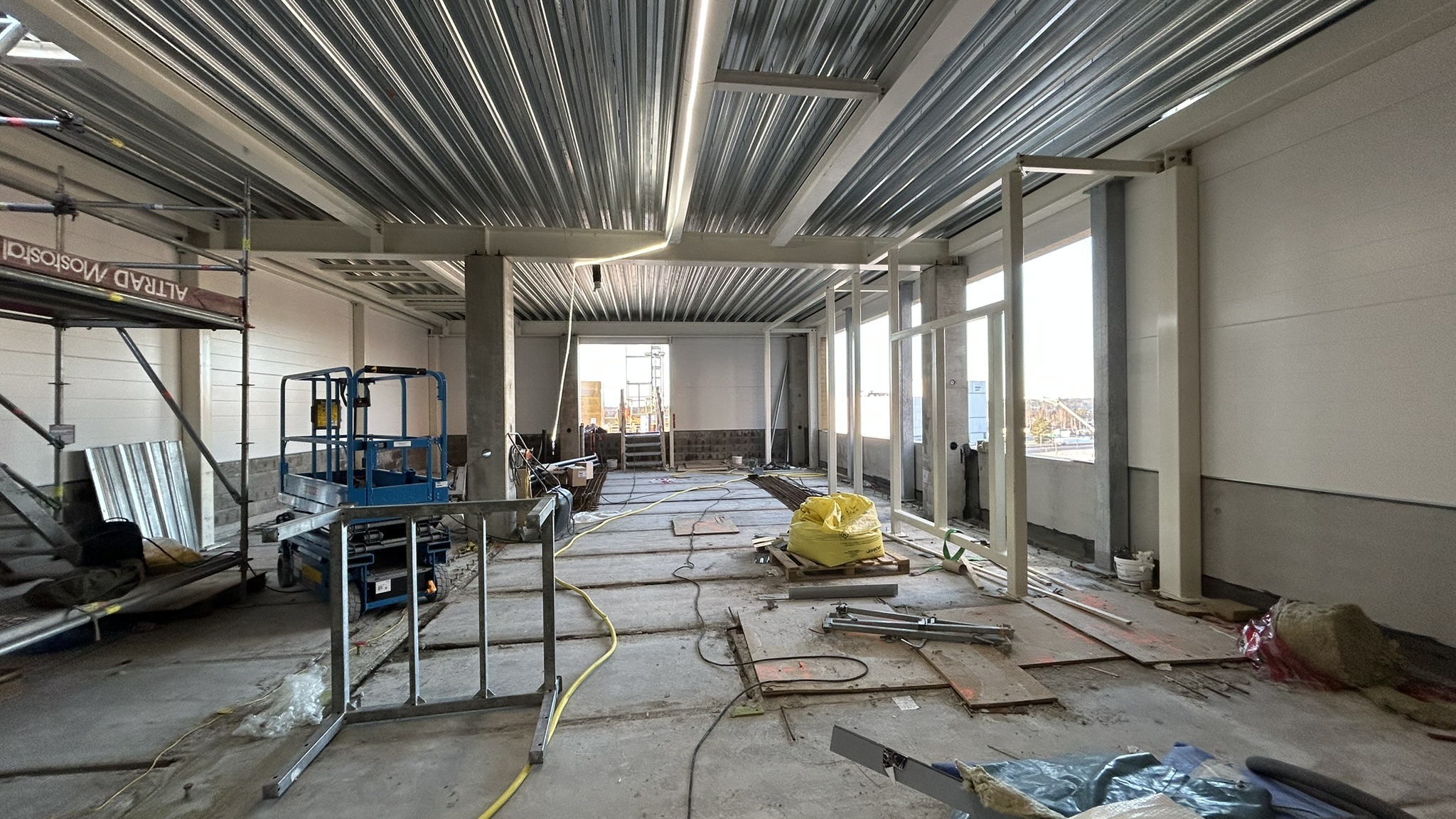

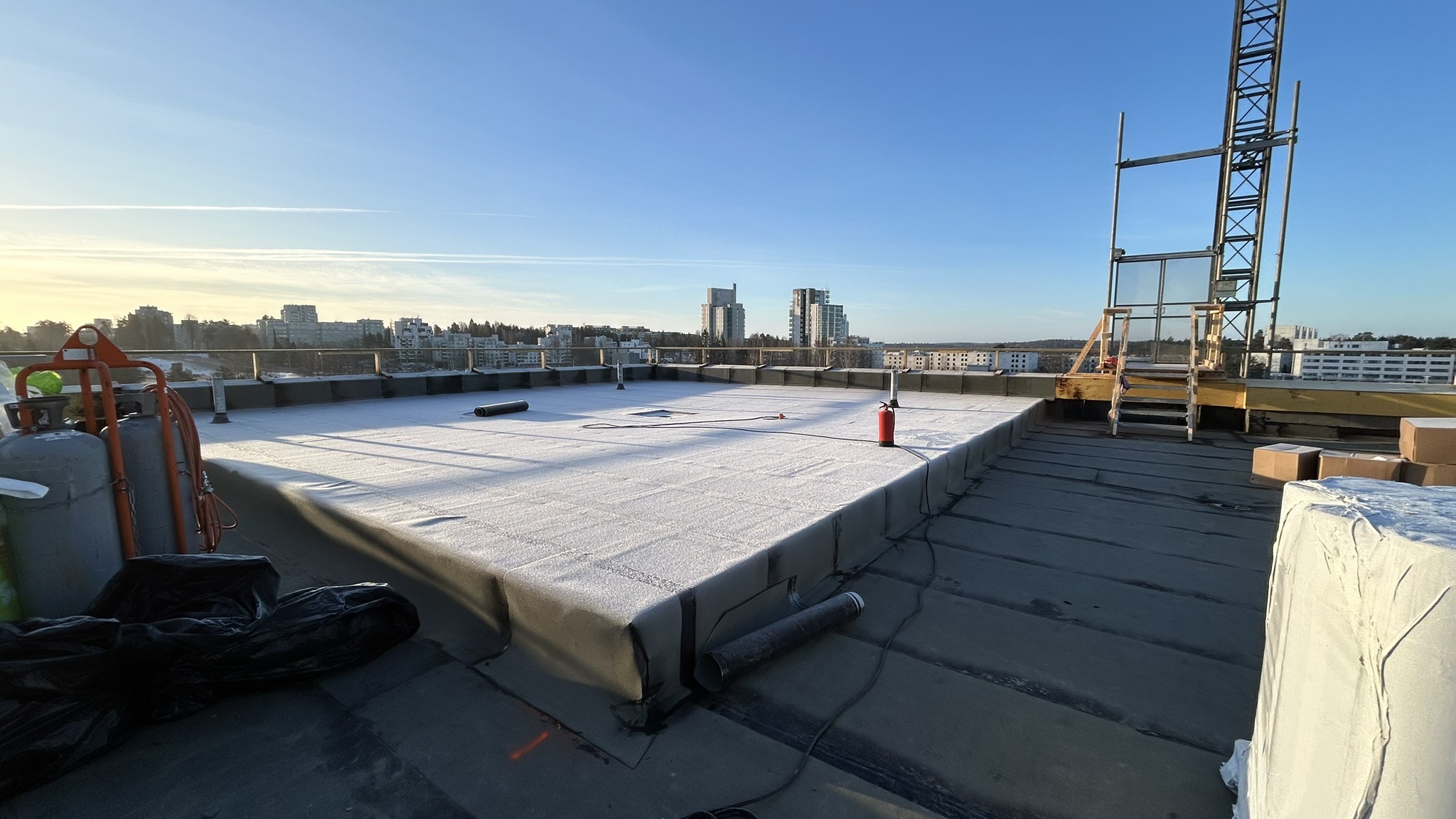

B-lohkon 0-kerroksessa saatiin pintalattia valettua ja jälkihoito aloitettua. IV-konehuone on saanut ympärilleen peltivillapelti-elementit ja konehuoneen vesikatto työt ovat kovassa vauhdissa. B-vesikaton villakattotyöt läheteent liikkeelle arinkoisessa säässä. Asentajat epäilevät vahvasti, että sää suosi heitä vain siksi, ettei kukaan ehtinyt valittaa huonosta kelistä. Puuräystäiden ensimmäinen osa saatu asennettua. Alemmissa kerroksissa mennään tahtiaikataulun mukaisesti. Elikkä kipsilevyä lyödään kiinni peltirankaan ja putkimies asentaa perässä kerroksien vesijohtoja.



C-lohko

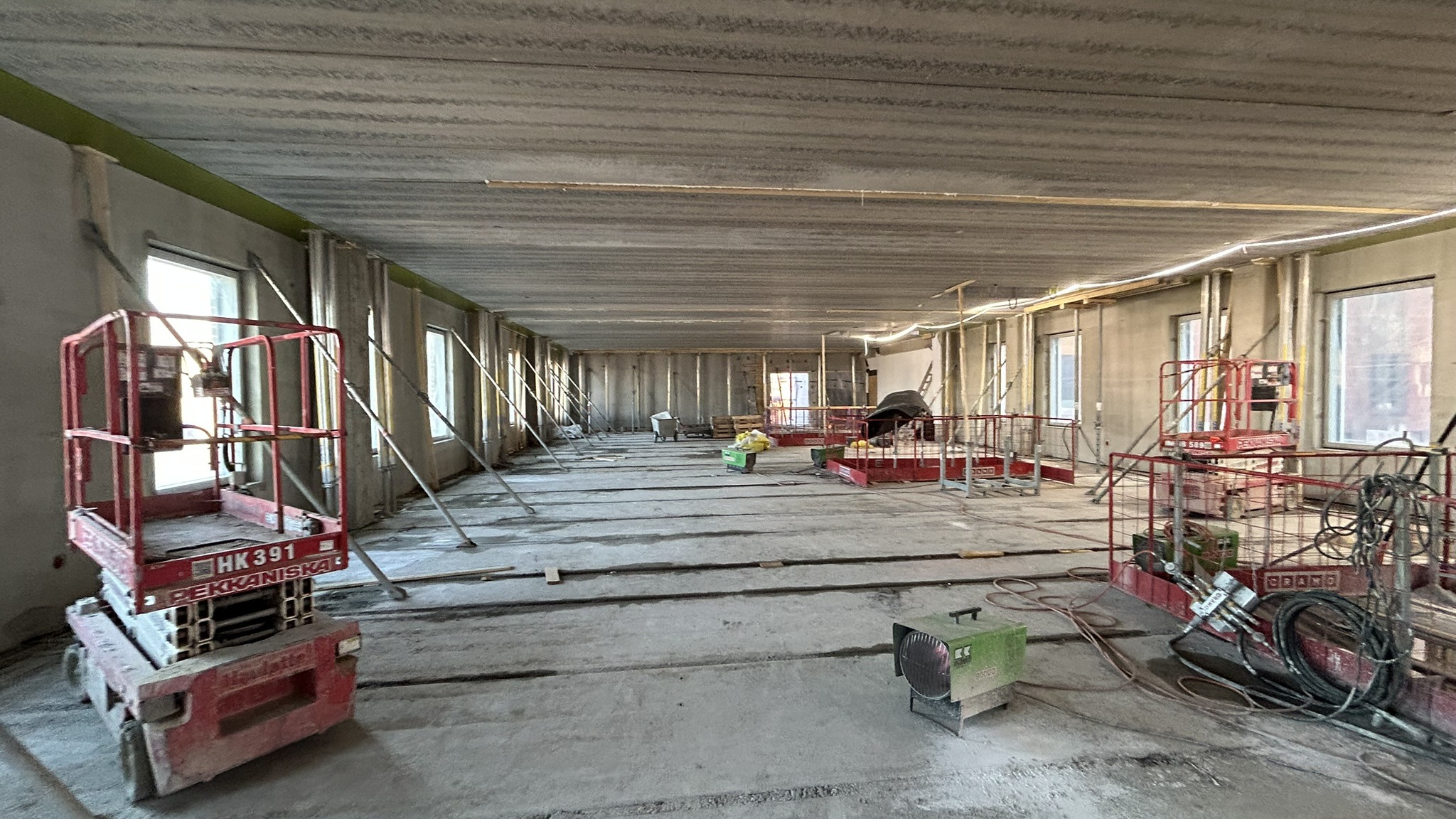

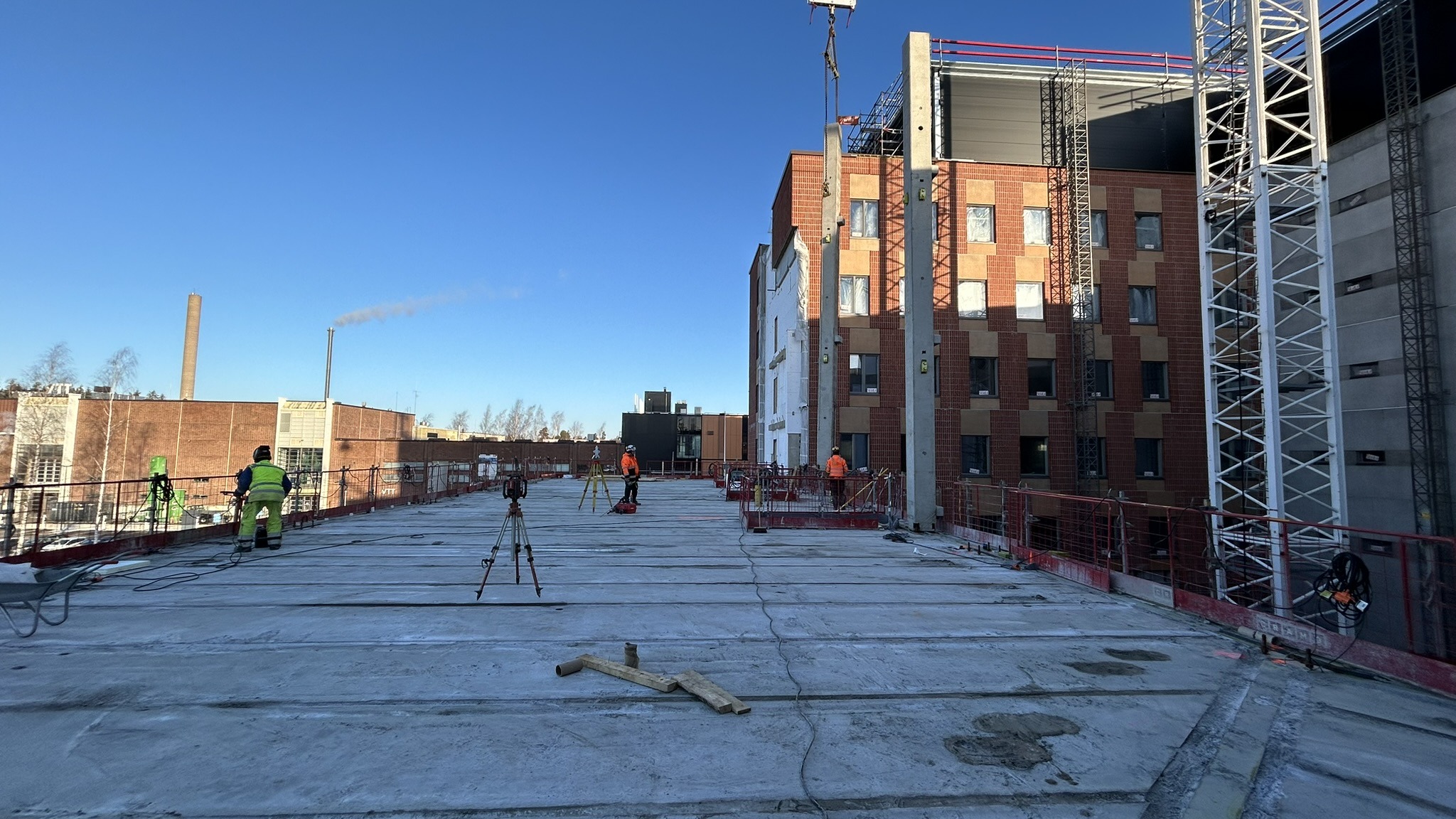

C-lohkolle saapui tänään kohteen viimeiset betonipilarit, jotka menevät heti paikoilleen. Alemmissa kerroksissa tehdään elementtitöiden jälkitöitä. C1-kerroksen kääntökivien ikkuna-asennukset käynnissä. Muuttolintujen laulua et kuule C-lohkolta sen sijaan piikkauskoneen ääni on tuttua tutumpi.



D-lohko

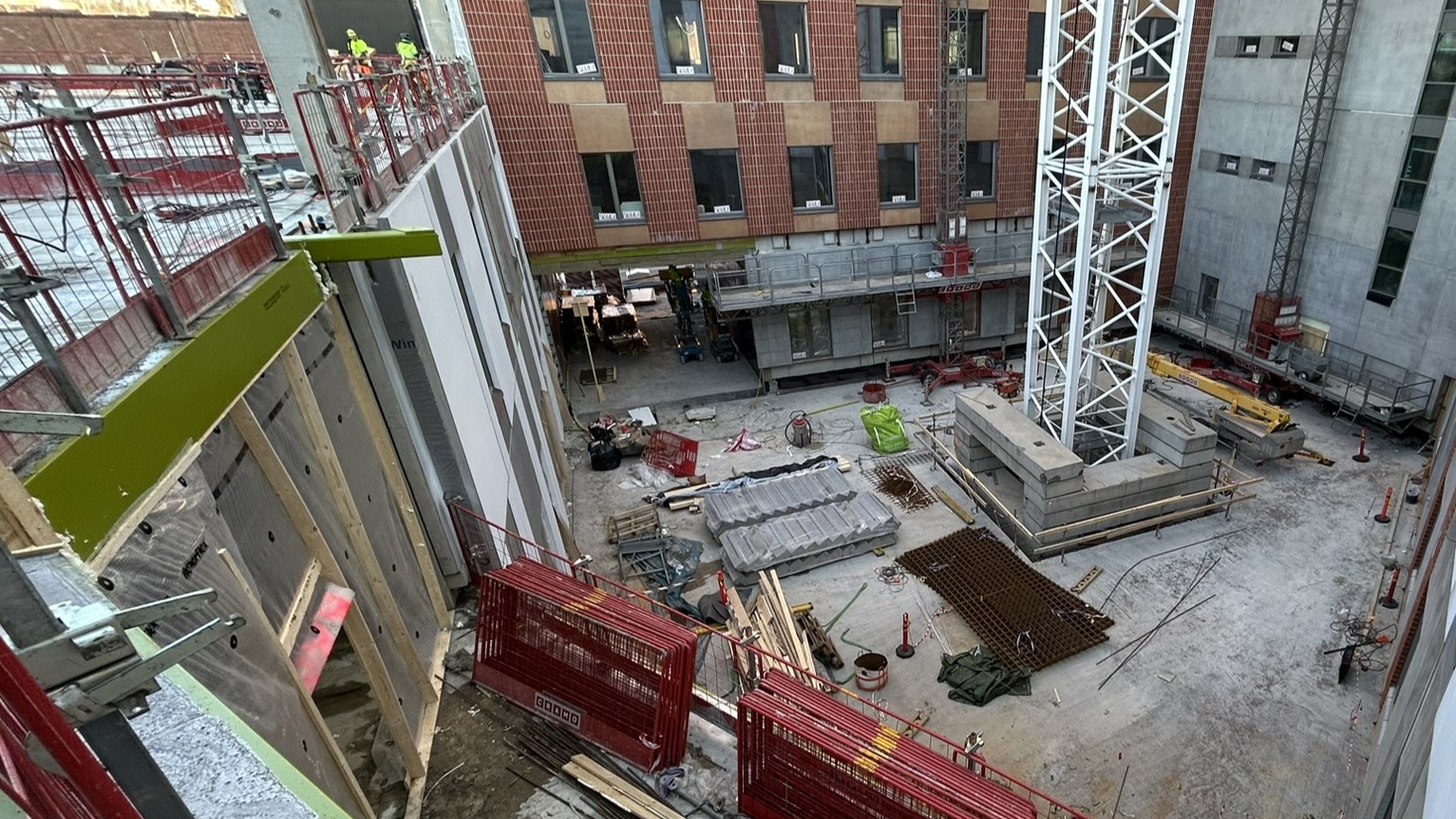

D-lohkolta voidaan todeta, että lumet ovat sulaneet.



Pysäköintitalo

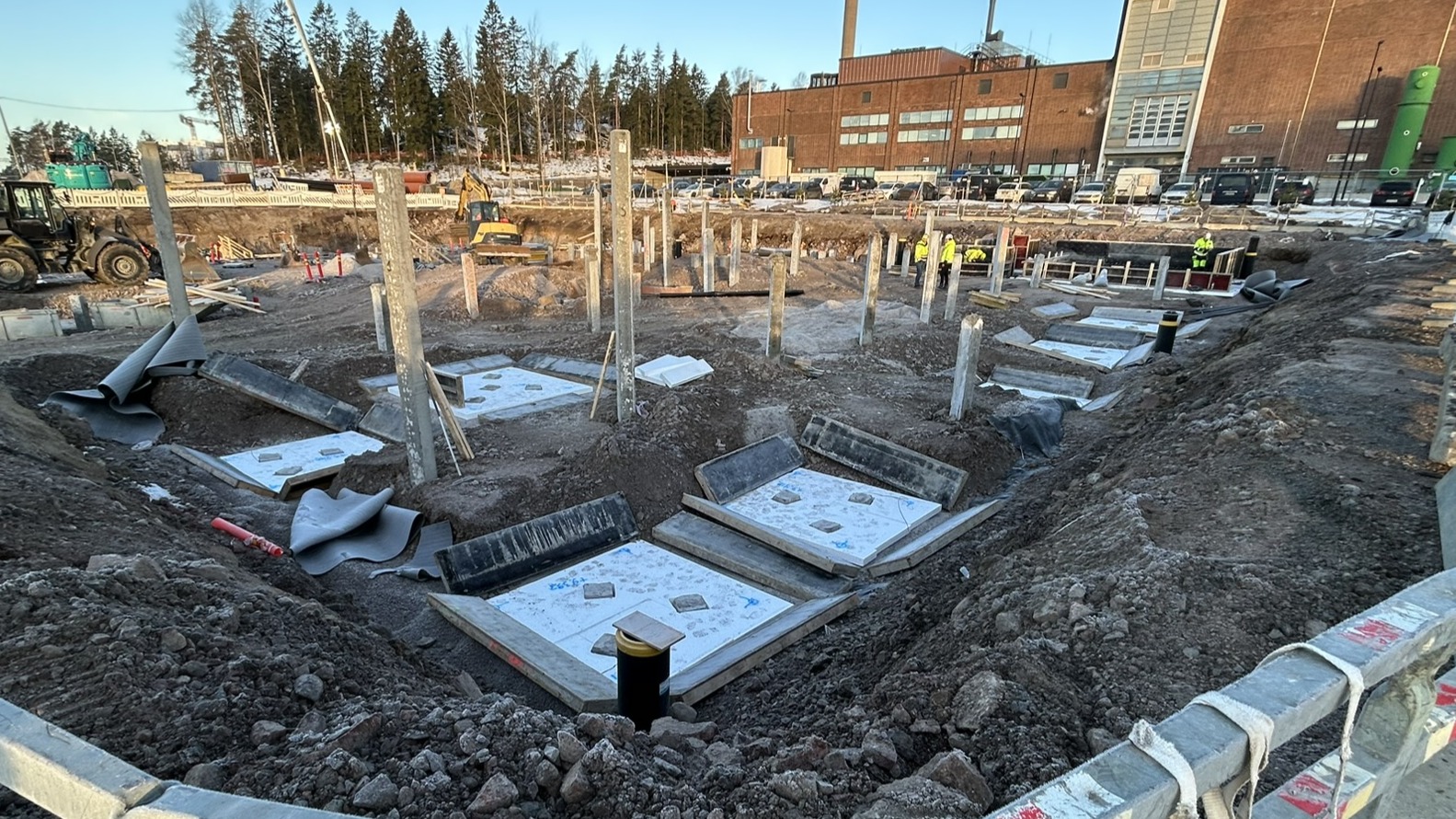

Parkkipapat jatkavat ahkerointia pysäköintitalon montussa. Anturamuotteja nousee esiin siihen tahtiin, että työmaa alkaa epäillä niiden kasvavan yön aikana kuin sienet sateella. Betonimestarin pikavalinnasta löytyy nykyään kätevästi betonimyllärin numero. Tämä on todettu varsin toimivaksi järjestelyksi, sillä valupyyntöjä tuntuu tulevan samaan tahtiin kuin kahvihuoneeseen ilmestyy tyhjentyineitä pullapakkauksia.

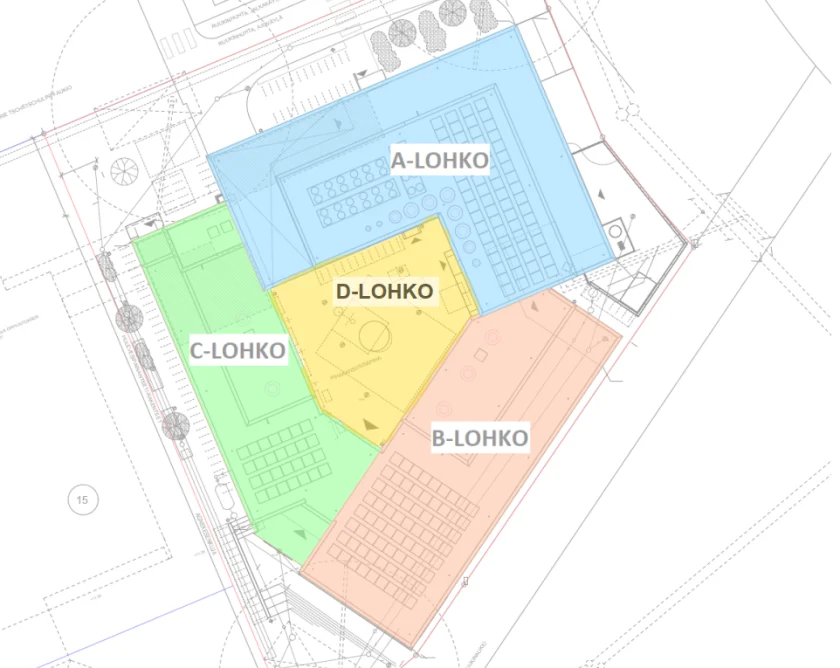

Lohkojako

Työturvallisuus

Kehotamme työmaan ympäristössä liikkuvia kiinnittämään erityistä huomiota työmaan raskaaseen liikenteeseen sekä noudattamaan mahdollista liikenteenohjausta.

Työmaalla on työajan ulkopuolella tallentava kameravalvonta.

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla viikoittain sisäisillä työturvallisuusmittauksilla ja tasaisin väliajoin ulkoisilla mittauksilla. TR-mittauksilla arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:
Cleantech Garden TR-mittaus (ulkoinen) 3.3.2026 98.43%

Cleantech Garden Pysäköinti MVR-mittaus 3.3.2026 97.85%

Aikataulu

Työmaalla tehdään töitä pääsääntöisesti arkisin 7-18:00.

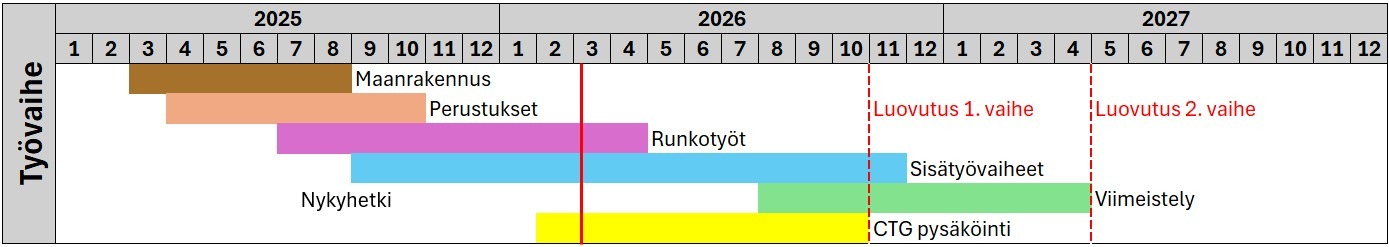

Työmaa etenee aikataulussa. Nykyhetki on kuvattu punaisella viivalla alla olevassa kuvassa.
