Työmaan kuulumiset
Tällä viikolla Postimiehen puolella on tehty sokkeleiden veden- ja lämmöneristyksiä sekä VSS:n korotusten muottitöitä ja raudoitusta. Kuriirin puolella jatkuvat anturoiden muottityöt.

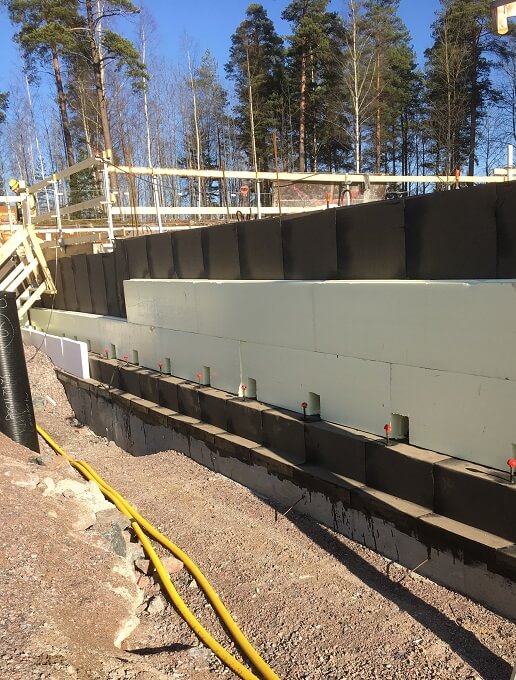

Kuva 1: Postimiehen C-portaan lämmöneristys

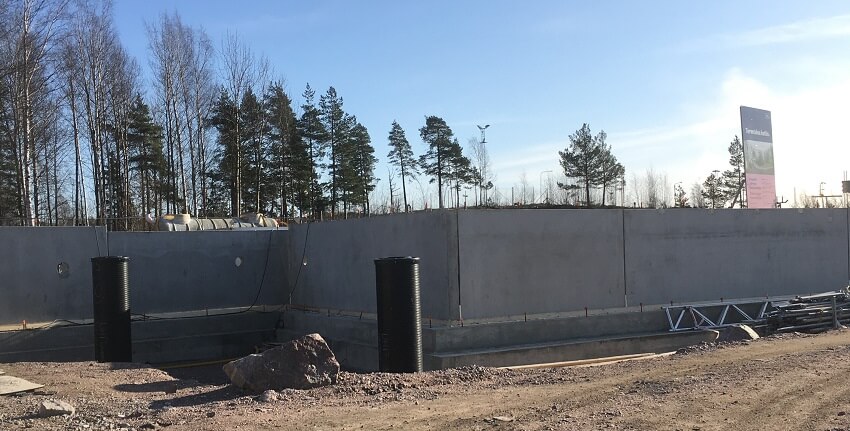

Kuva 2: Postimiehen D-portaan sokkelielementit
Työturvallisuus
- Työmaalla on tehty TR-mittaus 27.2.2020, ja tulos oli 96,3 %.
Käynnissä olevat työt
Kuriiri:
- B-portaan anturoiden muottityöt, raudoitus ja valu
Postimies:
- A- ja B-portaiden sokkeleiden lämmöneristys
- D-portaan VSS:n korotusten muottityöt ja raudoitus
- C- ja D-portaiden vierustäytöt
- C-portaan alapohjan korotusten muottityöt ja raudoitus
- A-portaan 1.krs seinäelementtiasennus
- A-portaan kuorielementtien asennus
Tulevat työvaiheet
Kuriiri:
- A-portaan anturoiden muottityöt
Postimies:
- D-portaan VSS:n korotusten valu
- D-portaan VSS lattiaraudoitus
- C-portaan ontelolaatta-asennus
- C- ja D-portaiden sokkeleiden veden- ja lämmöneristys
- C-portaan alapohjan korotusten valu
- C- ja D-portaiden sisäpuoliset täytöt
