Viikkotiedote 47 2019
Työmaan kuulumiset

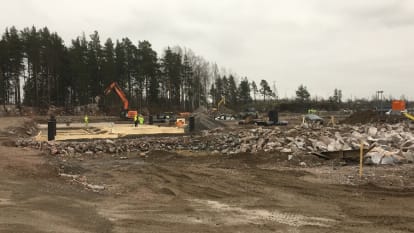

Tällä viikolla Postimiehen puolella ovat jatkuneet anturapohjat ja täytöt sekä perustukset. Työmaalle on pystytetty työmaataulu.

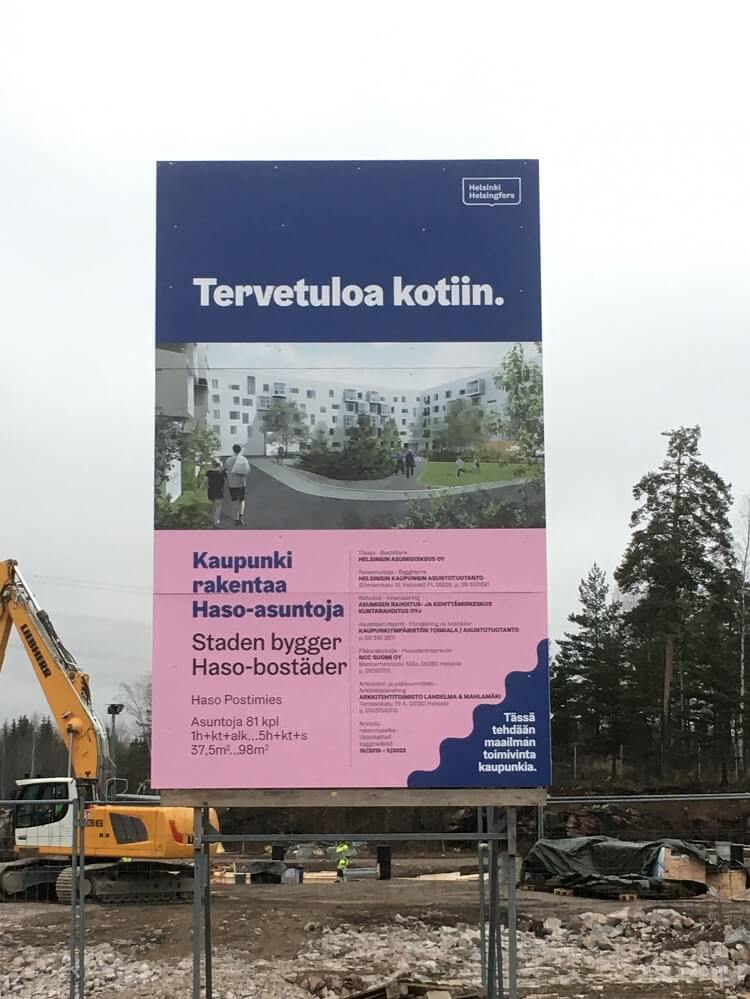

Kuva 1: Postimiehen työmaataulu

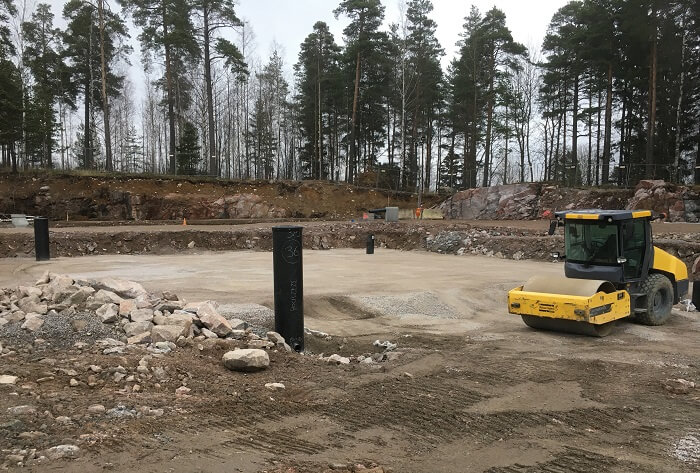

Kuva 2: Anturapohjat ja täytöt
Työturvallisuus
- Työmaalla on tehty MVR-mittaus 14.11.2019, ja tulos oli 96,3%.
Käynnissä olevat työt
- Anturapohjat ja täytöt
- Perustukset
Tulevat työvaiheet
- Anturapohjat ja täytöt jatkuvat
- Perustukset jatkuvat
