Työmaan kuulumiset
Tällä viikolla Kuriirin puolella on käynnissä B-portaan kph vedeneristys ja laatoitus ja C-portaan maalaustyöt. Postimiehen puolella on käynnissä D-portaan porrashuoneiden alakatot ja ulokeparvekkeiden kattojen vedeneristys.
Kuva 1: Kuriirin A-portaan kalusteasennus
Kuva 2: Postimiehen C-portaan asunto
Työturvallisuus
- Työmaalla on tehty TR-mittaus 1.7.2021, ja tulos oli 99,0 %.
Käynnissä olevat työt
Kuriiri:
- A-portaan laatoitustyöt
- B-portaan kph vedeneristys ja laatoitus
- A -ja B-portaiden kalusteasennus
- C-portaan laattapohjien teko
- C-portaan tasoitetyöt
- C-portaan maalaustyöt
- C -ja D-portaiden vesikaton peltityöt
- D-portaan väliseinätyöt
- D-portaan tasoitetyöt
- D-portaan plaanovalmistelut
- D-portaan vesijohto -ja lämpöjohtorunkojen asennus
- Julkisivujen pellitys
- Julkisivujen levytys
- Julkisivutelineiden purku
- Maanrakennus
Postimies:
- A-portaan parkettiasennus
- A-portaan kph pintakromit
- B-portaan LV-kalustus
- D-portaan porrashuoneiden alakatot
- Ulokeparvekkeiden puutyöt
- Ulokeparvekkeiden kattojen vedeneristys
- Loppusiivous
Tulevat työvaiheet
Kuriiri:
- A-portaan kph kromiasennus
- D-portaan plaanovalmistelu
Postimies:
- A-portaan LV-kalustus
- A-portaan oviasennus
- B-portaan kodinkoneasennus
- C -ja D-portaiden porrashuoneiden laatoitus
- C -ja D-portaiden porrashuoneiden käsijohteet

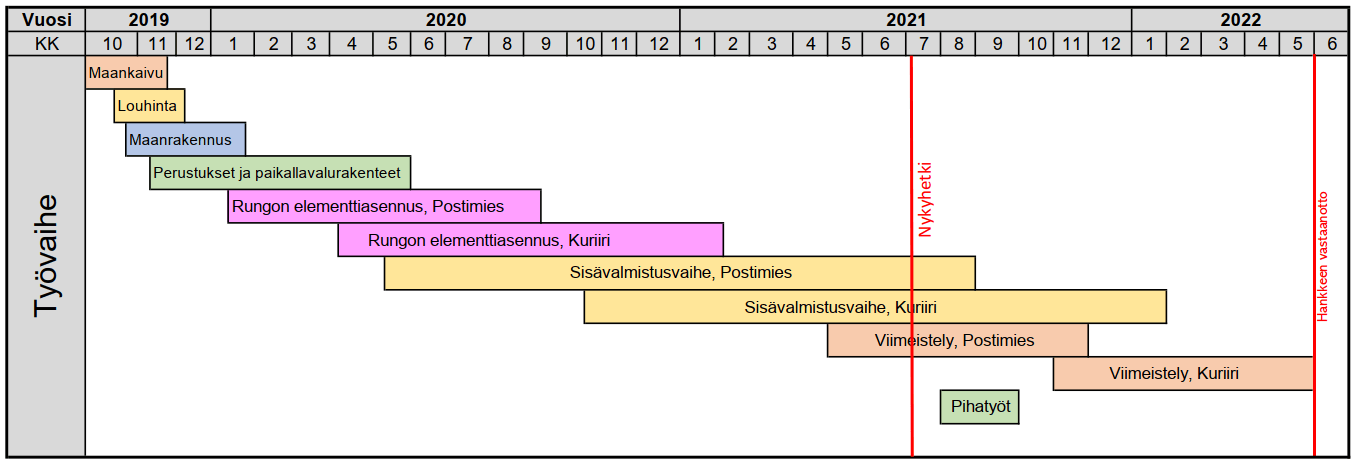

Aikataulu
Seuraava viikkotiedote ilmestyy 6.8.2021
Hyvää kesää!
