Viikkotiedote 25 2020
Työmaan kuulumiset
Tällä viikolla Kuriirin puolella on käynnissä A- ja B-portaiden alapohjan sokkeleiden asennus sekä sokkelin sisäpuolen lämmöneristys. Postimiehen puolella on käynnissä C- ja D-portaiden 5.krs elementtiasennus sekä C- ja D-portaiden 1.krs lämpöjohtorungot.

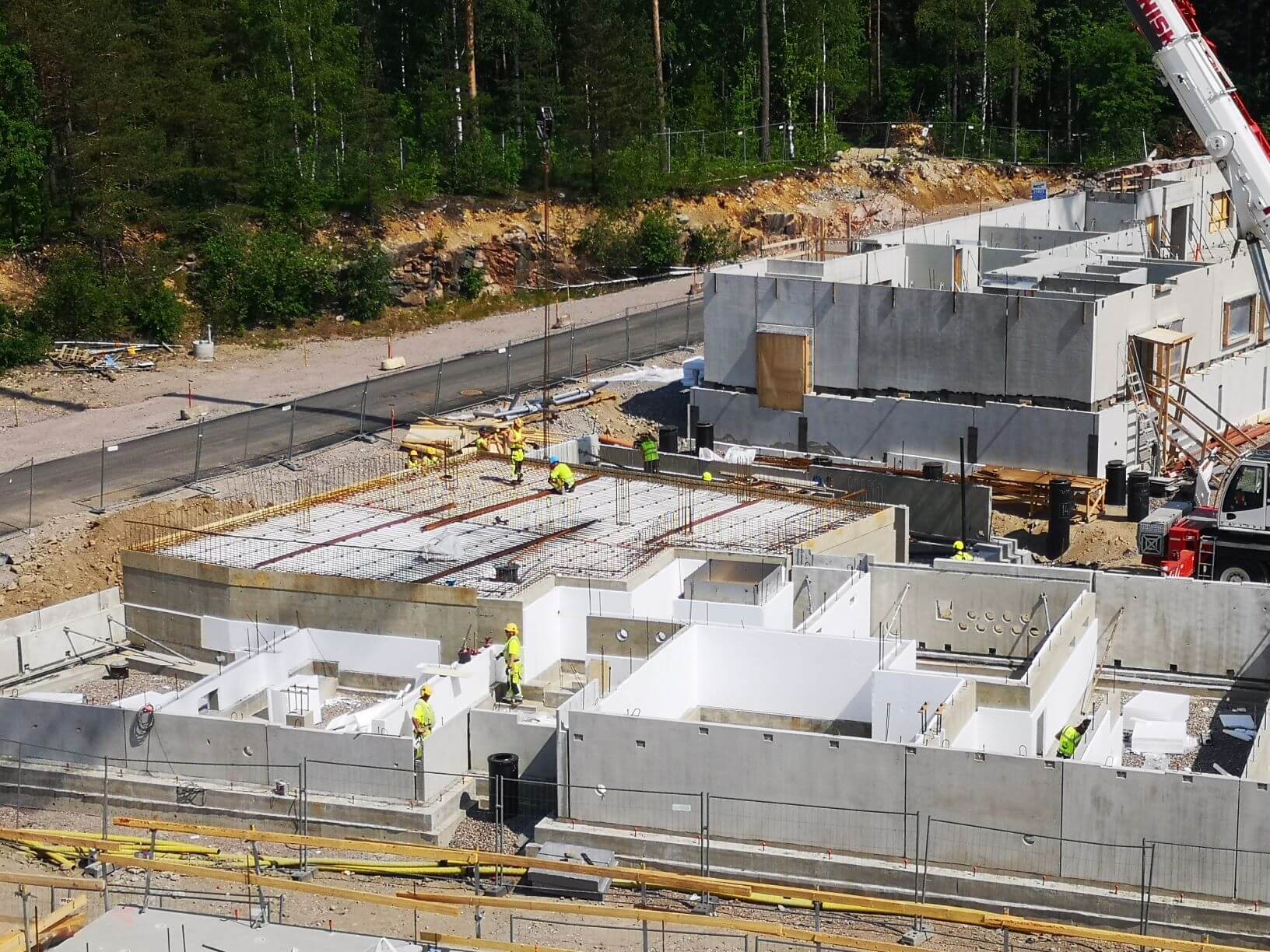

Kuva 1: Kuriirin VSS:n lattian raudoitus

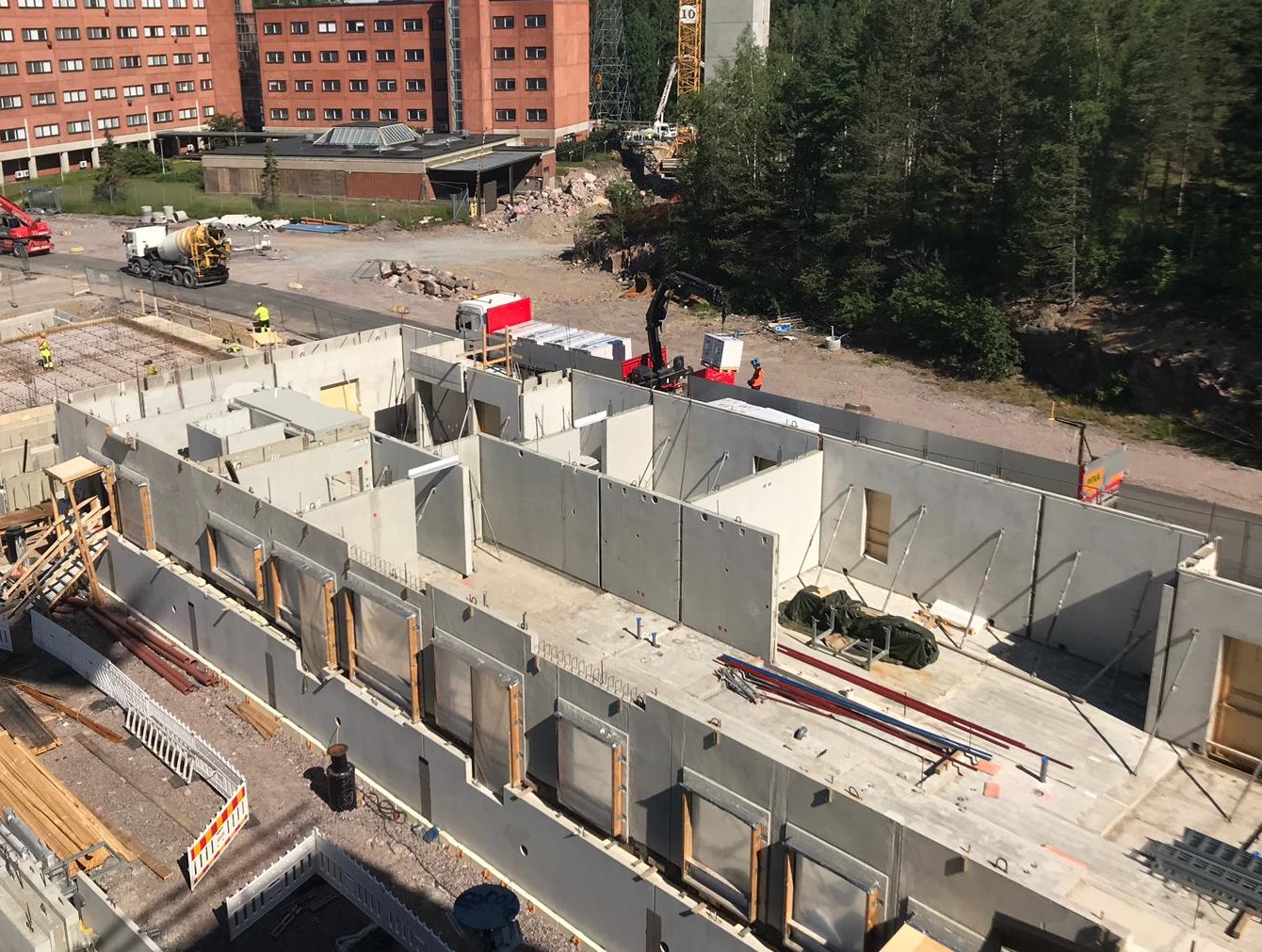

Kuva 2: Postimiehen A- ja B-portaan 1.krs elementtiasennus
Työturvallisuus
- Työmaalla on tehty TR-mittaus 17.6.2020, ja tulos oli 96,94 %.
Käynnissä olevat työt
Kuriiri:
- A- ja B-portaan alapohjan sokkeleiden asennus
- A- ja B-portaan sokkelin sisäpuolen lämmöneristys
- VSS:n lattian raudoitus
Postimies:
- A- ja B-portaan 1.krs elementtiasennus
- C-portaan 5.krs elementtiasennus
- D-portaan 5.krs elementtiasennus
- C- ja D-portaan 1.krs lämpöjohtorungot
- C- ja D-portaan julkisivumuuraustelineiden pystytys
- D-portaan 3.-4.krs Kph Ako-asennus
Tulevat työvaiheet
Kuriiri:
- A- ja B-portaan alapohjan onteloiden asennus
- C- ja D-portaan 1.krs ulkoseinien asennus
- VSS:n lattian valu
- VSS:n seinien ja holvin muottityöt
Postimies:
- Vesikaton IV-konehuoneen elementtiasennus
- C- ja D-portaan kerrosviemäreiden asennus
