Viikkotiedote vk 49
TR-tulos: 97,41 %

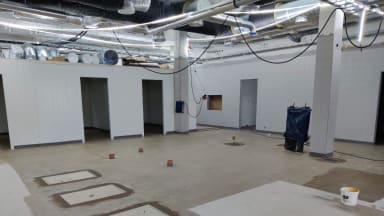

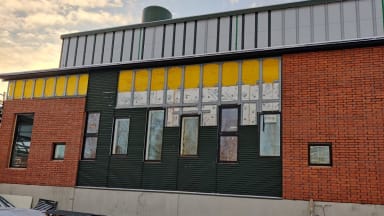

Putki- ja sähköasennukset ovat käynnissä lähinnä ilmastointikonehuoneessa. Julkisivupellityksen asennus jatkui viikolla 49. Kylmiöiden ja pakastinten rungot saatiin valmiiksi viime viikolla. Maanantaina aloitettiin 1 kerroksessa akryylibetonilattian valmistelu. Valmistelutyöt alkoivat lattian hiomisella. Loppuviikosta oli saatu tehtyä jo nostot seinille, kuten kuvista näkyy.
