NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon kokonaisuuden. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

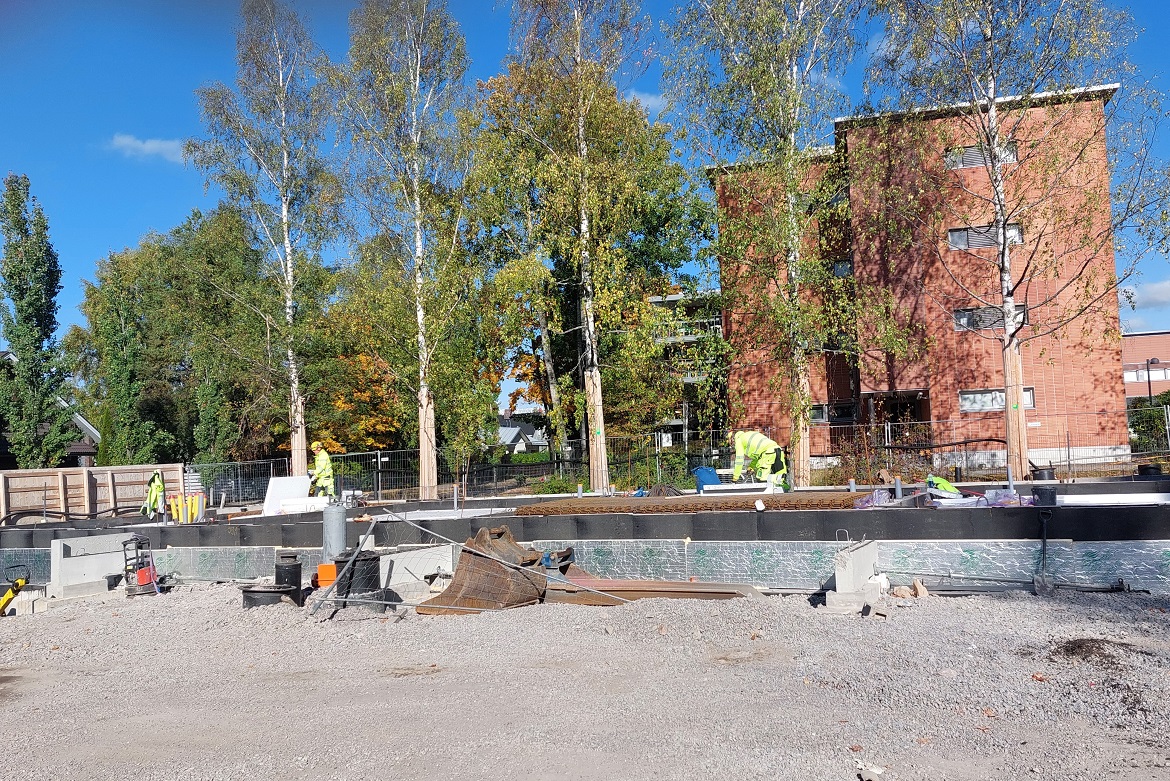

Alku viikosta valmistui maanvastaisen laatan lämpöeristystyöt ja päästiin aloittamaan laatan raudoitustyöt. Alapohjassa olevan tekniikkakäytävän liittolaatan peltien asennus käynnistyi tänään.

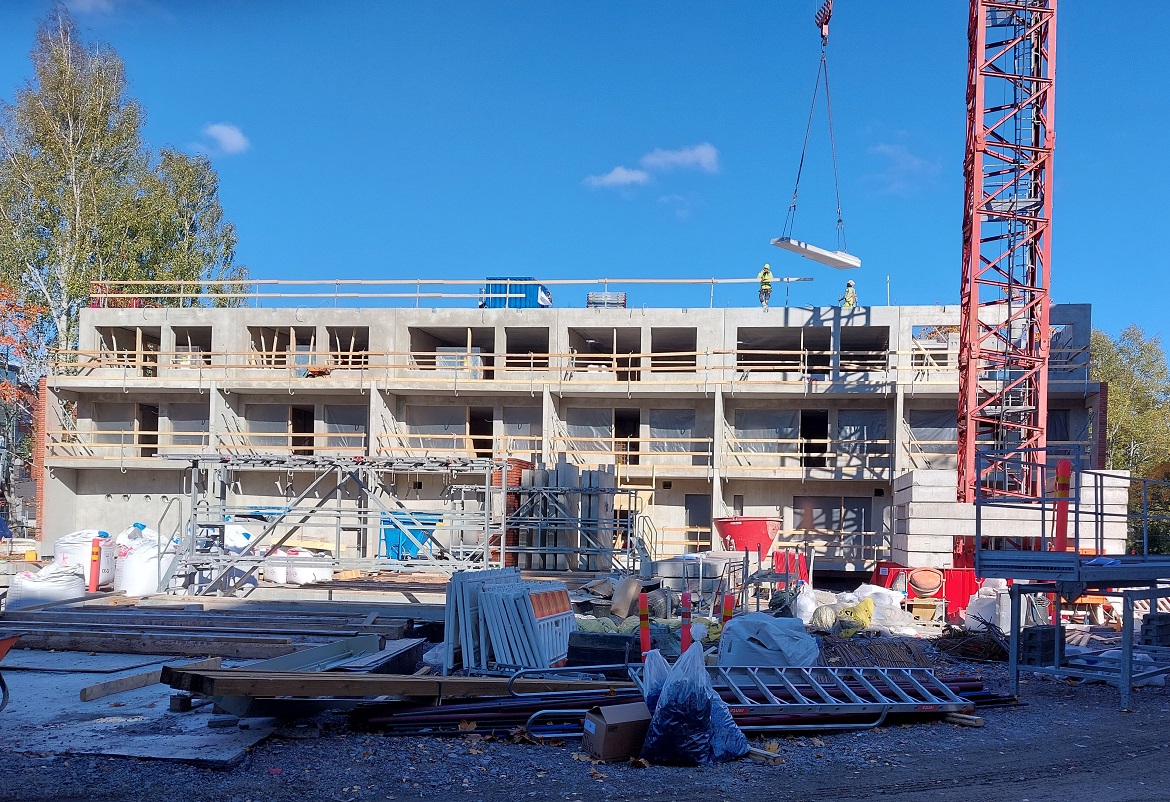

Kolmannen kerroksen ontelolaatat asennettiin tiistaina. Torstaina valettiin holvi ja tänään alkoi neljännen kerroksen ulkoseinien asennus.Ensimmäisen kerroksen kylpyhuoneiden lattiat valettiin myös tällä viikolla.

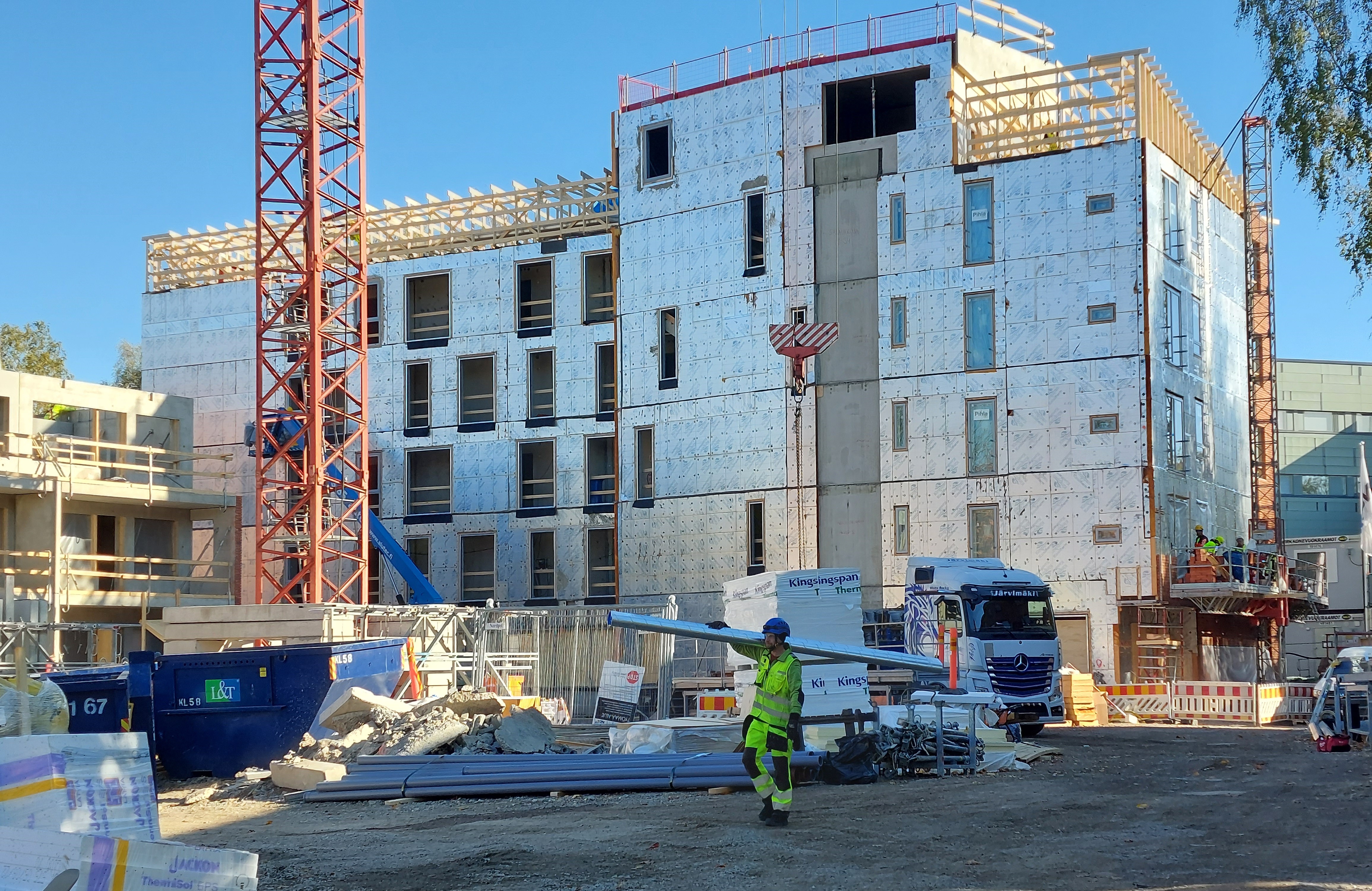

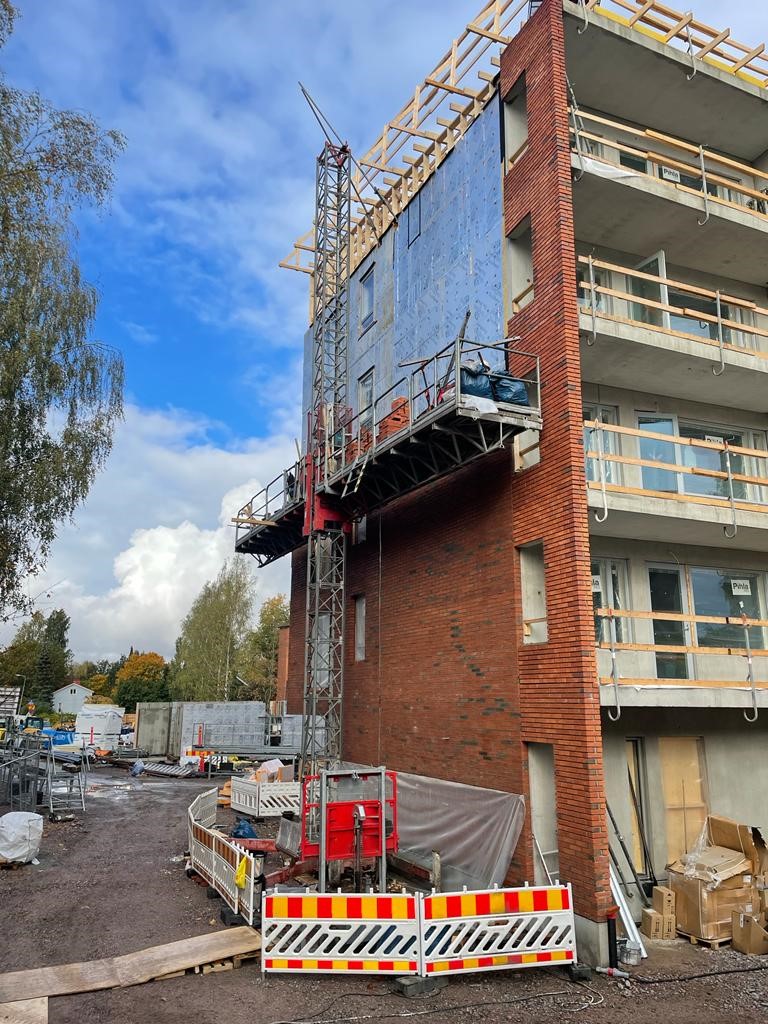

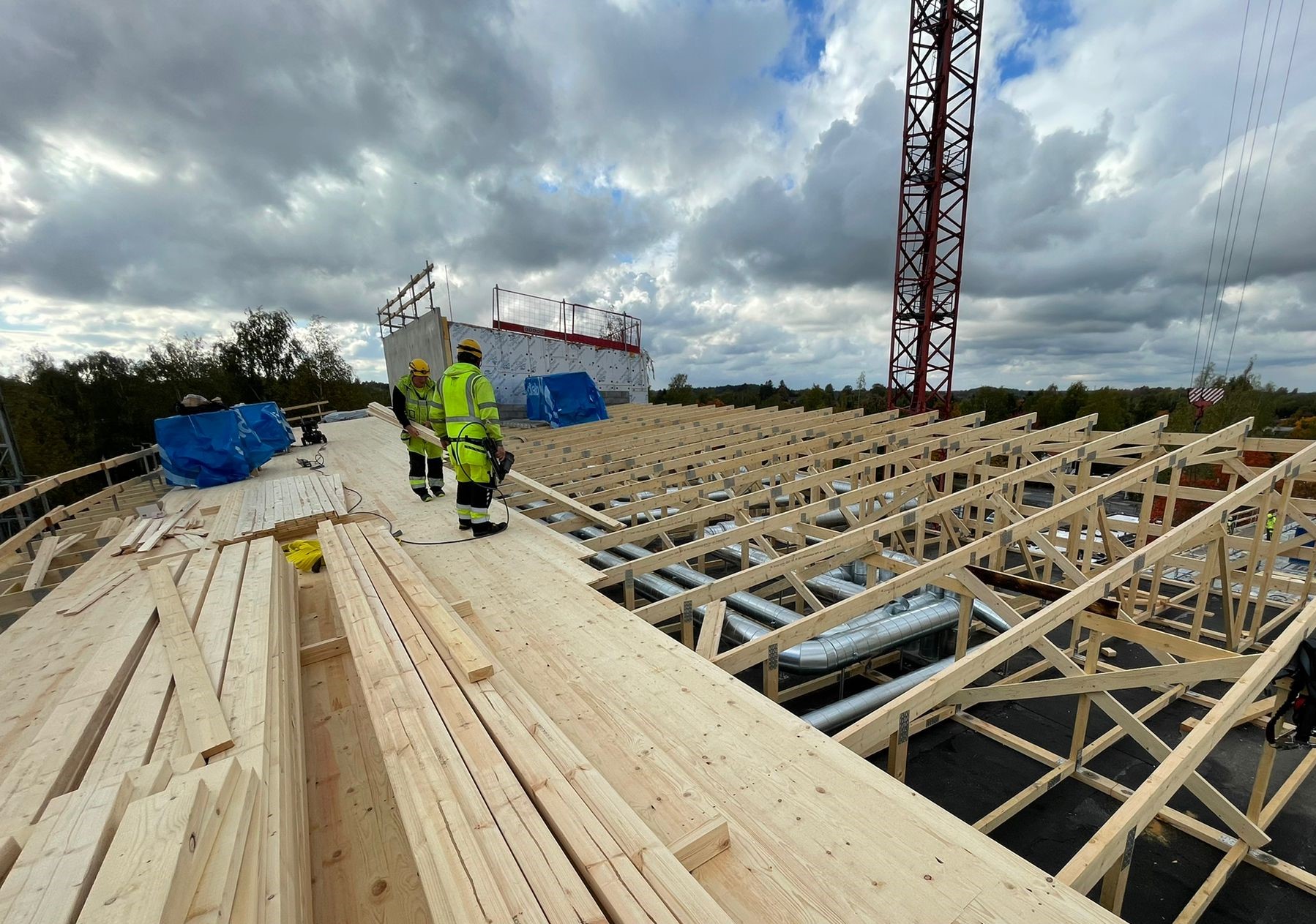

Julkisivumuuraus on jatkunut hyvässä mallissa. Vesikaton ristikot on asennettu ja aluslaudoitustyöt ovat käynnissä. Sisällä on alkanut plaanolattioiden valmistelut. Alku viikolla valettiin kolmannen ja neljännen kerroksen kylpyhuoneiden kaatolattiat.
Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:
TR-mittaus: 98.54 % (Sisäinen mittaus, mitattu 30.9.2022).
Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
