Viikkotiedote 19 /2023

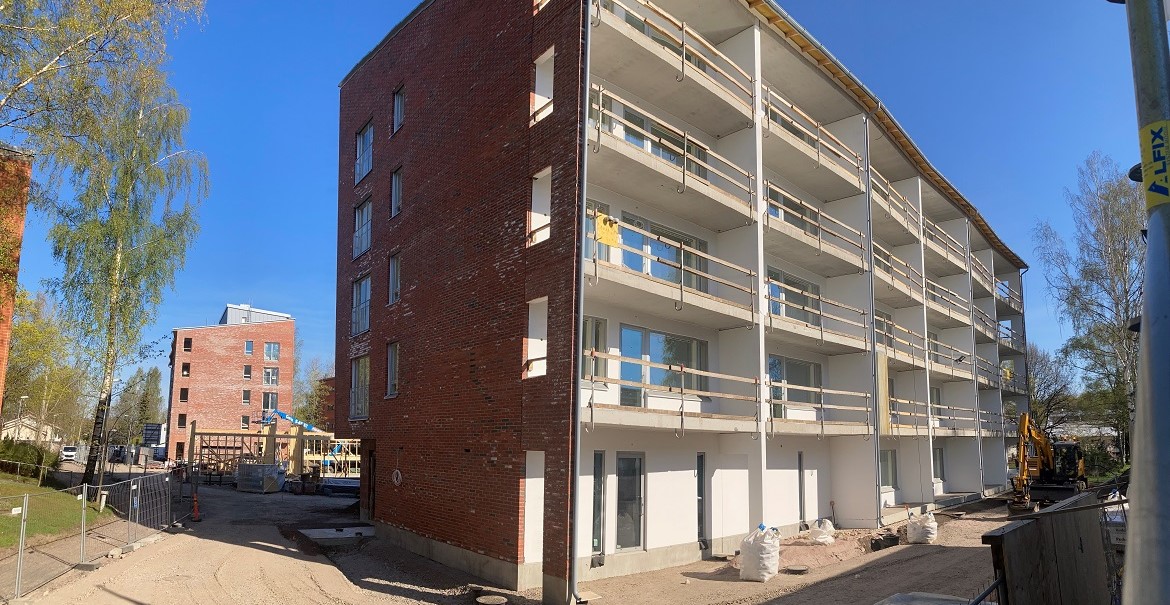

NCC rakentaa Helsingin kaupungin asuntotuotannolle kolmen asuinkerrostalon sekä ulkovaraston. Talot ovat senioreille suunnattuja 5-kerroksisia vuokrakerrostaloja, joissa on yhteensä 91 asuntoa. Rakennuksissa tb-paaluperustukset 10 - 20 m, maanvastaiset kantavat alapohjat, ontelolaatta väli- ja yläpohjat, Muuratut ulkoseinät, parveketaustaseinät puurakenteisia ja puuverhoiltuja, betoniparvekkeet. Puurakenteinen pulpettikatto, katteena konesaumattu pelti. Uusiutuvalla energialla lämpenevä kohde valmistuu syksyllä 2023.

Työmaan kuulumisia

Työt jatkuneet aikataulun mukaisesti mukavassa kevätsäässä.

Työpäivät lähtevät reippaasti käyntiin kroppaa ja mieltä herättelevällä aamutreenillä.

Tällä viikolla työmaalla vietettiin töiden lomassa työturvallisuusviikkoa. Viikon aikana järjestettiin työturvallisuuteen liittyviä infotilaisuuksia, joiden teemoina on ollut mm. työturvallisuuden johtaminen, tekniset ratkaisut, työturvallisuuskoulutukset sekä psykososiaalinen kuormitus.

Lisäksi työmaalla pidettiin erilaisia aktiviteetteja teemaan liittyen, kuten poistumis- sekä ensiapuharjoitus.

Talo A

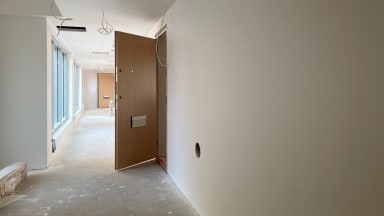

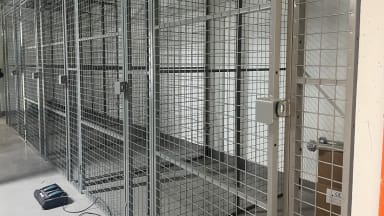

Keittiö- ja komerokalusteiden asennustyöt valmistuivat neljännessä kerroksessa ja työt jatkuivat viidenteen kerrokseen. Kylpyhuoneiden laatoitukset alkoivat viidennessä kerroksessa sekä kylpyhuoneiden saumauksia on tehty 2. ja 3. kerroksessa. Ensimmäisen kerroksen irtainvaraston verkkokomeroiden paikalleenasennus valmistuu tänään perjantaina. Asuntojen laminaattiasennukset käynnistyivät toisesta kerroksesta. Lisäksi julkisivun pellitystöitä on tehty tällä viikolla.

Talo B

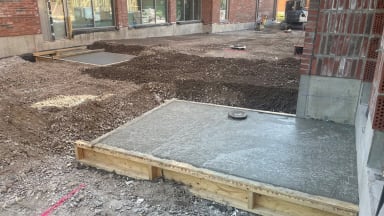

Kylpyhuoneiden kromiputkien asennus on käynnissä toisessa kerroksessa. Listoitustyöt ovat käynnissä neljännessä kerroksessa. Tällä viikolla on myös jatkettu ensimmäisen kerroksen porrashuoneen alakattotöitä sekä pesuhuoneen sähkötöitä. Piha-alueen toinen siirtymälaatta myös valettiin.

Talo C

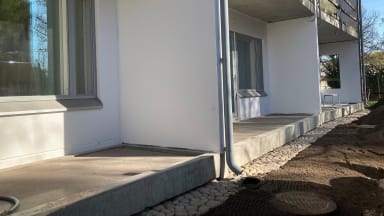

Kylpyhuoneiden paneelikattoasennukset valmistuivat alkuviikosta ja varustelut etenevät viidennessä kerroksessa. Porrashuoneiden alakattojen runkotyöt jatkuvat ja ensi viikolla alkaa alakaton levytykset. Pihatyöt aloitettiin myös tällä viikolla ja piha-alueen ovien edustan siirtymälaatat on valettu.

Piharakennus

Piharakennuksen rakentaminen on jatkunut runkotöillä.

Työturvallisuus

Työmaalla tehdään turvallisuusmittaus kerran viikossa. TR-mittaus (Talonrakennustyömaiden turvallisuustason arviointimenetelmä) on yksi keino mitata ja seurata työolosuhteita ja työturvallisuuden hallintaa sekä niiden kehitystä työmaakohtaisesti. Alla tämän viikkoisen turvallisuusmittauksen tulos:

TR-sisäinen mittaus  95,98 % (mitattu 11.5.2023)

Työmaan aikataulu

Työmaa etenee aikataulussa. Allaolevassa aikataulusssa on punaisella pystyviivalla esitetty nykyhetki.
