Viikkotiedote 8/2021

Aurinkoiset terveiset työmaalta!



Saneerausosalla kevyet väliseinätyöt ovat jatkuneet 4. krs:ssa. 3. kerroksen pintabetonilattioiden pinnat on tällä viikolla hiottu auki ja ensi viikolla väliseinätyöt siirtyvät 3.kerrokseen. Pintabetonilattioiden valmisteluja tehty 2. krs:ssa ja ensi viikolla aloitetaan lattioiden eristeasennukset. Putkimiehet ovat asentaneet tällä viikolla pohja viemäreitä 2. kerroksessa ja lämpöjohtorunkoja -2.kellarin ja 1. kerroksen välillä. IV- asennukset ovat siirtyneet 5. krs:sta 4. krs:een. Sähköasentajat ovat tällä viikolla tehneet 3. -4. krs:n putkituksia.

Sisäpihan puolella on tällä viikolla tehty injektointeja ja ajettu betonijätettä pois kohteesta. Ensi viikon tiistaina aloitetaan ponttiseinien ankkurointityöt. Sisäpihan puolella aletaan myös hiljalleen valmistautua maanrakennus urakoitsijan tuloon viikolla 10,  jolloin aloitetaan uudisrakennusten pohjien kaivutyöt.

vko 8

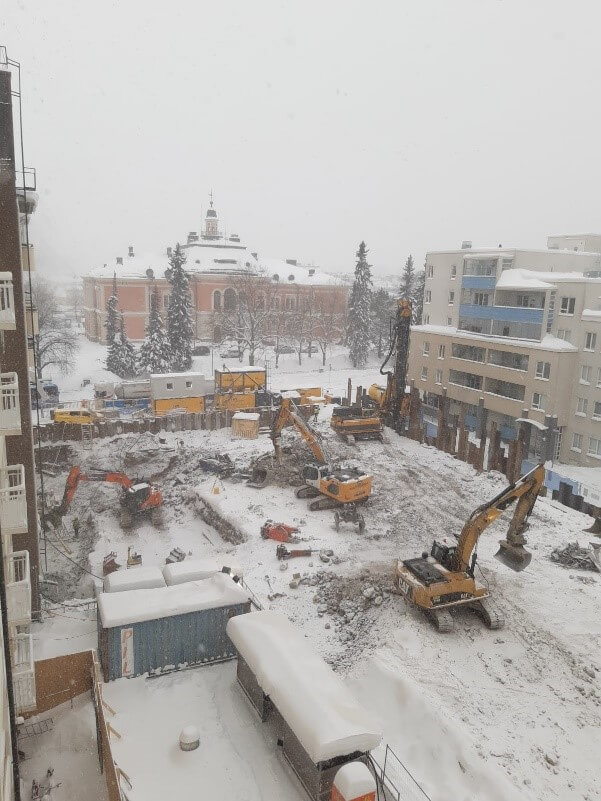

Alkuviikosta touhuttiin sisäpihalla vielä lumisissa olosuhteissa
