Runko valmistuu

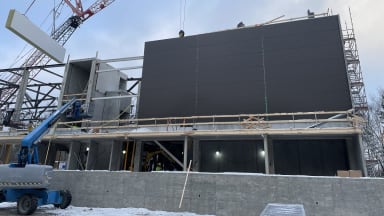

Areenan runko on valmistumassa vielä ennen joulua. Viimeisetkin teräksiset kattoristikot on saatu asennettua. Puurakenteisten kattoelementtien asennus alkaa parin viikon kuluttua. Katto saadaan umpeen ja vettä pitäväksi viikolla 1/2023. Pääjulkisivun peltielementtiasennus on aloitettu. Tumma elementtiseinä verhoillaan vielä, joten nyt näkyvä peltipinta ei jää näkyviin. Talon vaippa ummistetaan osittain väliaikaisin rakentein tammikuun alussa, jolloin aloitetaan koko rakennuksen lämmitys väliaikaisin ratkaisuin. Alapohjan täyttötyöt on käynnissä. Ensimmäiset lattiavalut on tammikuussa, johon mennessä sisätilat on saatu lämpenemään.
