Viikkotiedote 10/2023

IV-Konehuoneasennukset etenevät

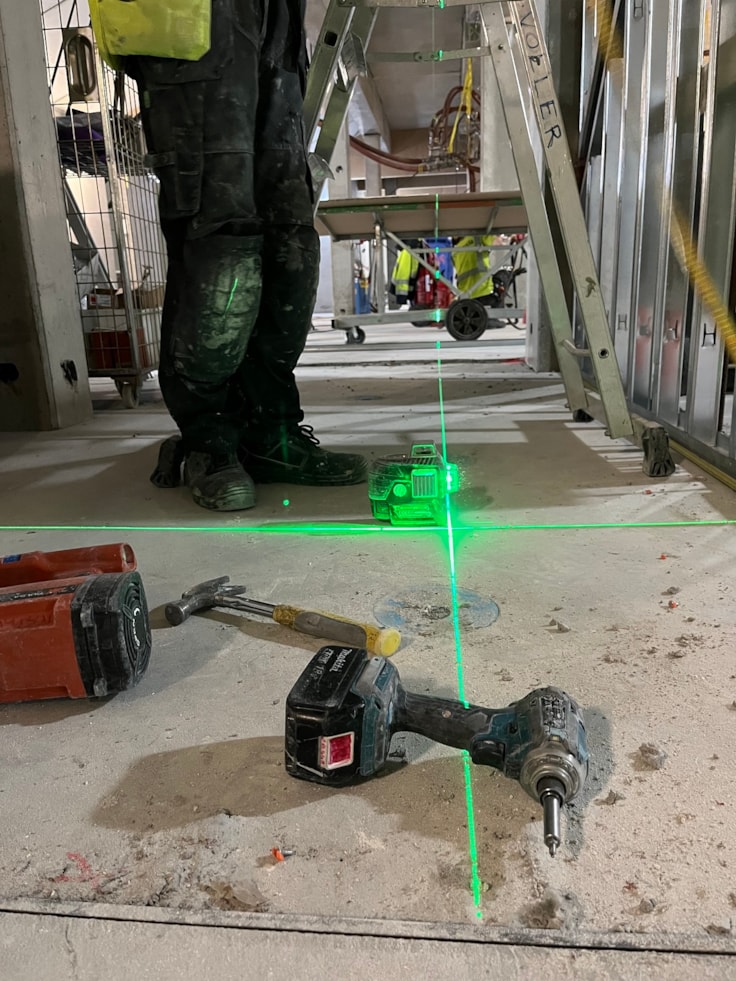

IV-konehuoneen koneet on pääosin asennettu ja kanava-asennukset on aloitettu. Pienemmän areenan kanava-asennukset alkaa olla valmiit. Ison hallin asennuksetkin ovat ylittäneet puolivälin.

LVV-työt jatkuvat koko talossa. Työt on aloitettu myös lämmönjakohuoneessa. Konehuoneen LVV-asennukset aloitetaan viikolla 12.

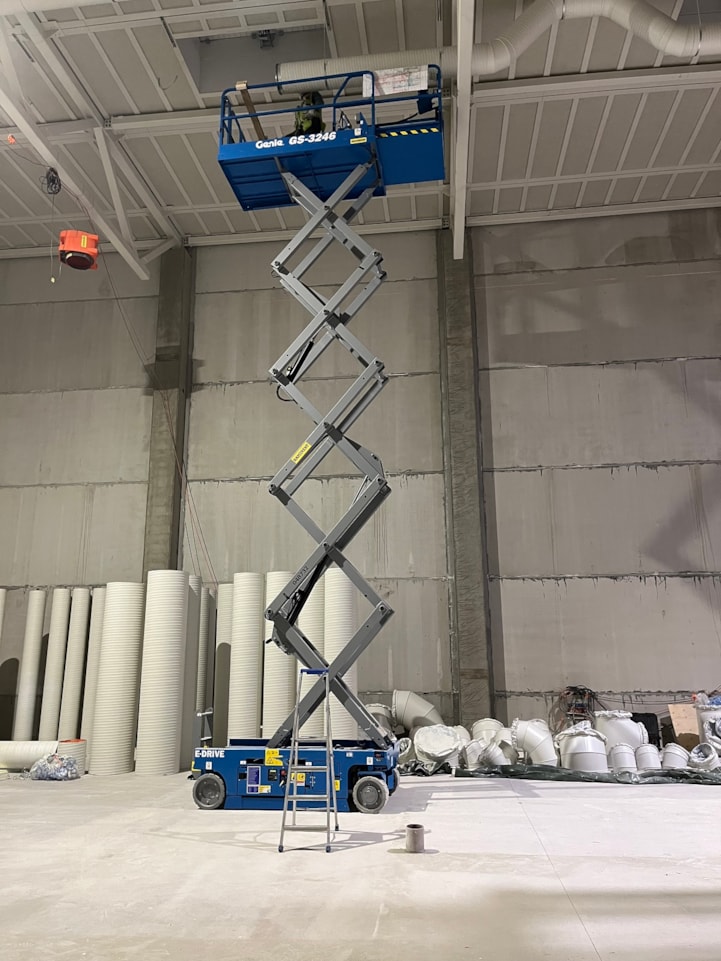

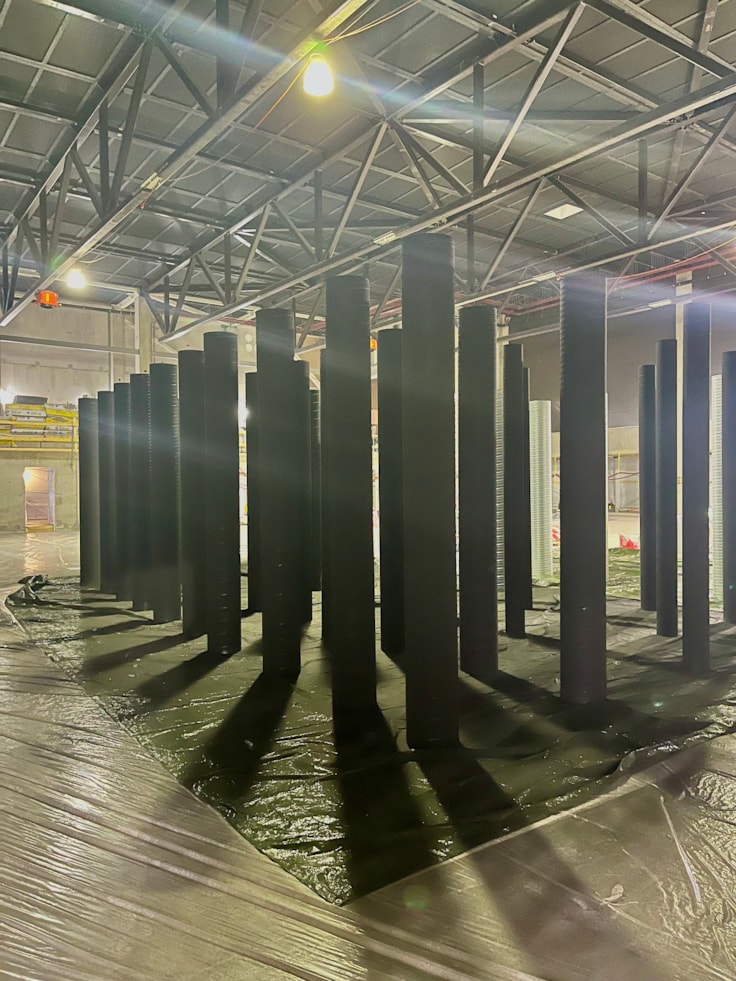

Sähkön johtoteitä  rakennetaan molemmissa areenoissa samoin kuin väliseinäputkituksia.

Kevyet levyväliseinät etenevät molemmissa kerroksissa aikataulun mukaisesti.

Väliseinämuuraukset etenevät 1 krs:ssa ja 2.krs käynnistyy viikon 11 alussa.

Väliseinien vesieristystyöt käynnistyvät viikon 11 alussa. Laatoitus alkaa samalla viikolla. Ensimmäiseksi tehdään keittiön laatoitukset ja sen jälkeen siirrytään kosteiden tilojen laatoituksiin.

Hissiasennuksen aloitus siirtyi viikolle 11 ja kestää noin 3 viikkoa.

Harjannostajaispäiväkin on sovittu: 30.3.

Työmaan työvaiheet etenevät keskimäärin aikataulussa eikä pienet viiveet häiritse muiden työvaiheiden etenemistä eikä varsinkaan koko kohteen luovutusta elokuun lopussa.
