Viikkotiedote 38/2019
Jakomäen sydän - Työmaan viikkotiedote 23.9.2019
Työmaan kuulumiset
C-lohkolla on käynnissä ensimmäisen ja toisen kerroksen pintabetonilattioiden lämmöneristelevyjen ja lattialämmitysputkien asennukset sekä raudoitustyö. Sisääntuloportaalin betoniseinän yläosaa laudoitetaan - ja raudoitetaan.
Seuraavaksi lohkolla aloitetaan Gyproc-väliseinien teko ja pölynsidontamaalaukset. Samalla TATE-urakoitsijan on määrä aloittaa työnsä lohkon ensimmäisessä kerroksessa tänään.

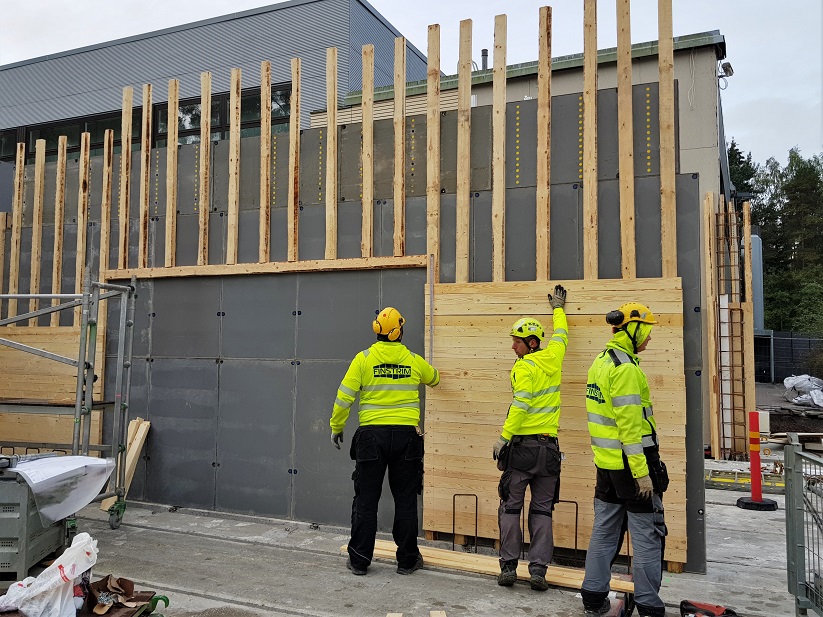

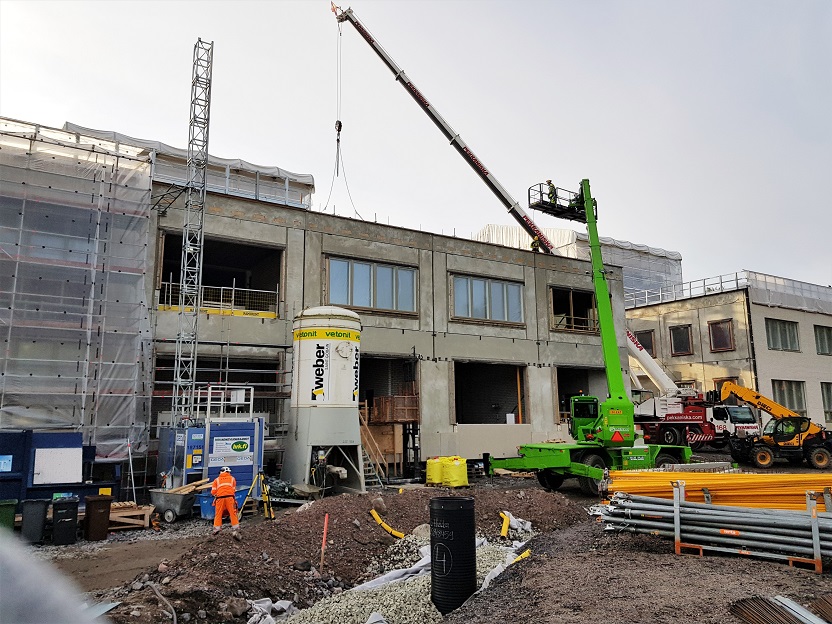

A-lohkolla tehdään pintabetonilattiatöitä. Sprinkleriurakoitsija on saanut urakkansa lohkolla valmiiksi ja sisäpihan- ja länsijulkisivun lämmöneristys- ja muuraustyöt ovat käynnissä. A-lohkolla ja C-lohkolla on myös molemmissa käynnissä IV-konehuoneiden osalta P1 puhtausluokan vaatimien rakenteiden teko ja siivous.

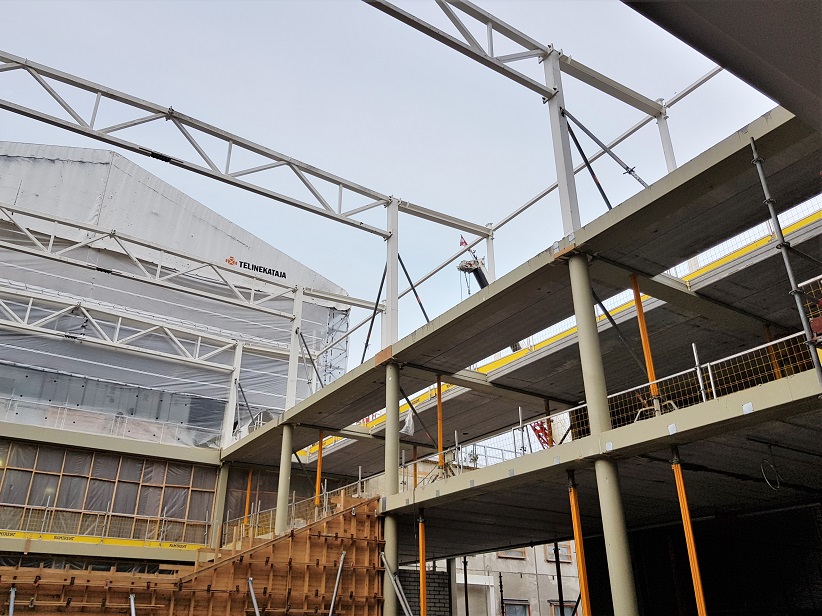

B-lohkolla kolmannen kerroksen teräsrunko ja profiilikattopellit on saatu asennettua ja harkkomuurauksesta puolet on jo muurattu.

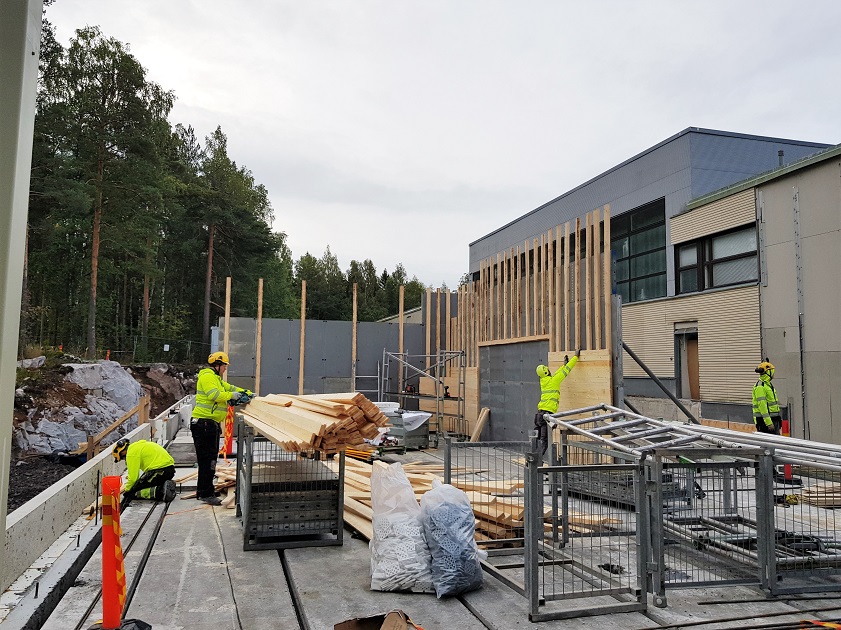

Ensimmäisessä kerroksessa tehdään väliseinämuurauksia ja sprinkleriurakoitsija jatkaa töitään eteenpäin. Myös ulkoikkunoiden asennukset ovat käynnissä.

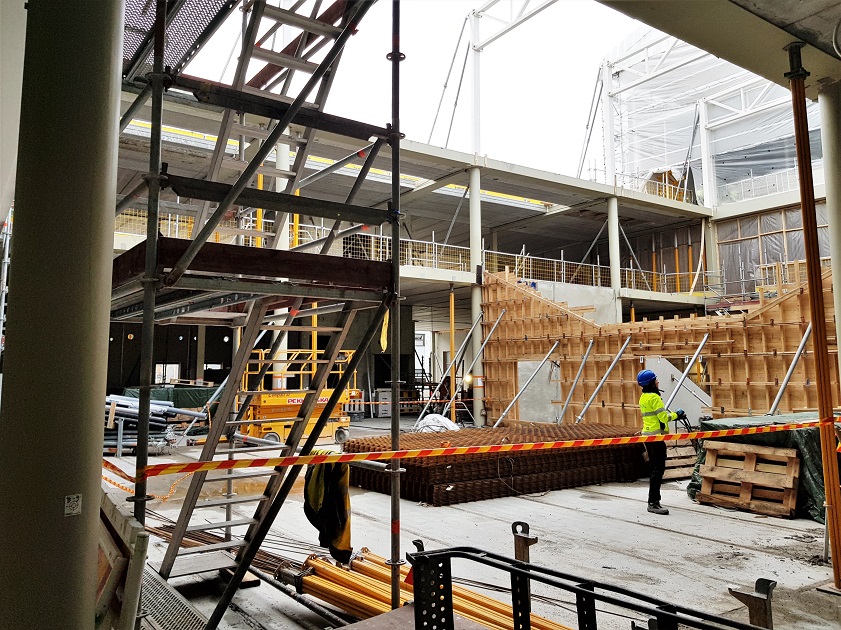

Alkavalla viikolla on tarkoitus aloittaa ja paikallavaluportaiden laudoitustyöt. Seuraavaksi aloitetaan myös vesikattotyöt.
D-lohkolla tehdään paikallavaluseiniä sekä T/B pilareiden ja liittopilareiden asennuksia. Myös T/B väliseinäelementtien asennukset ja täyttötyöt ovat käynnissä. Olemassa olevan rakennuksen julkisivua ollaan myös purkamassa seinäelementtien osalta.
Maarakennustöitä tehdään länsipiha-alueen osalta viemäröinnin ja säihköistyksen parissa. Piharakennuksiin ollaan myös tekemässä pohjia.

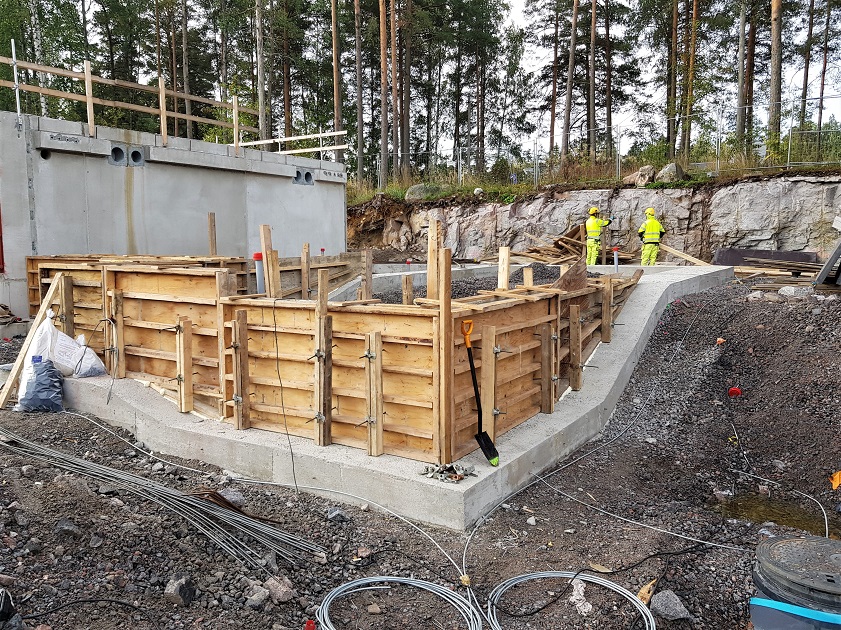

Väestönsuojalla paikallavaluanturat ovat jo valmiina ja paikallavalusokkeleita tehdään parhaillaan. Myös T/B sokkelielementtien asennukset ja maanvastaisen alapohjan lämmöneristystyöt ovat käynnissä.
