Viikkotiedote 33/2019

Jakomäen sydän - työmaan viikkotiedote 16.8.2019

Kuluneella viikolla tapahtunutta

8

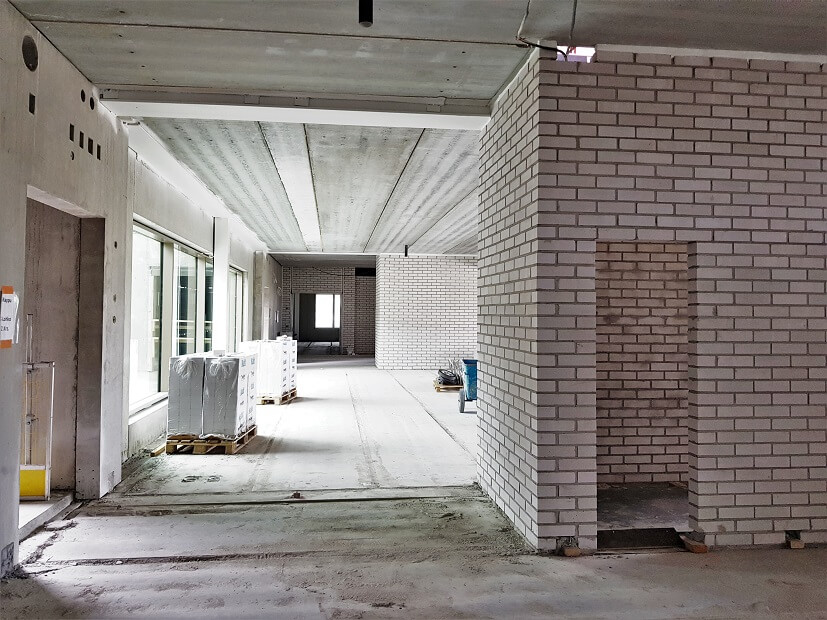

A-lohkon ensimmäisen kerroksen väliseinämuuraukset ovat nyt pääosin valmiina. Ensi viikolla muuraustyöt siirtyvät toiseen kerrokseen.

8

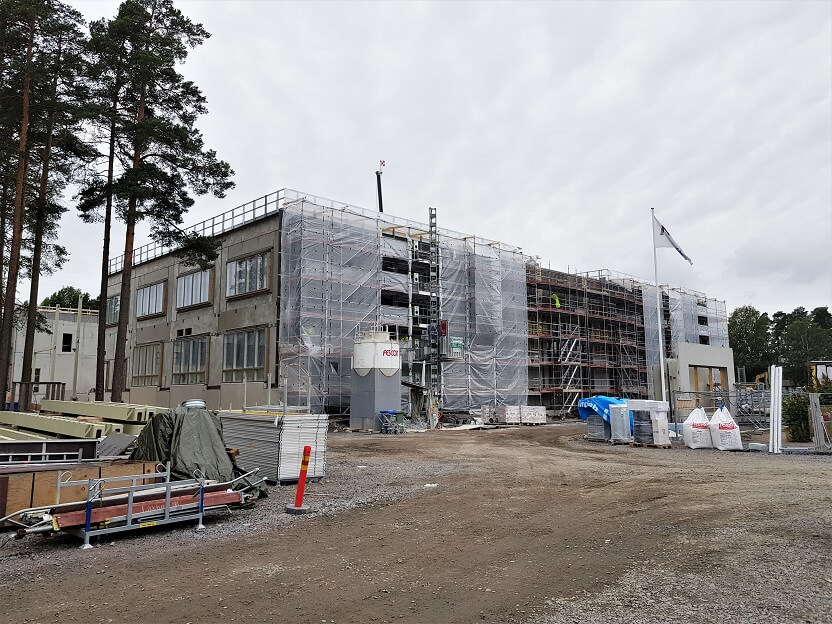

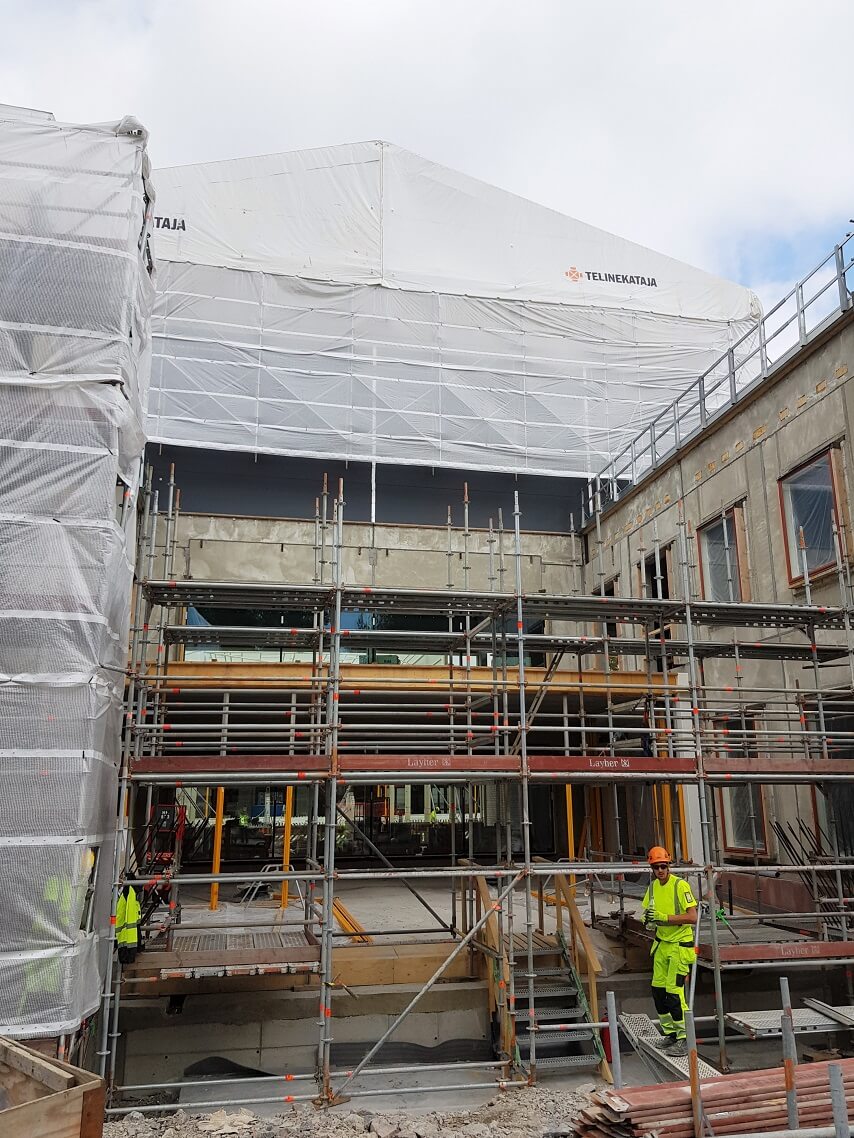

Julkisivulla tehdään lämmöneristys- ja muuraustöitä ja myös vesikatolla asennetaan lämmöneristeitä. IV-konehuoneen ilmastointikammioiden runkotöitä valmistellaan parhaillaan.

3

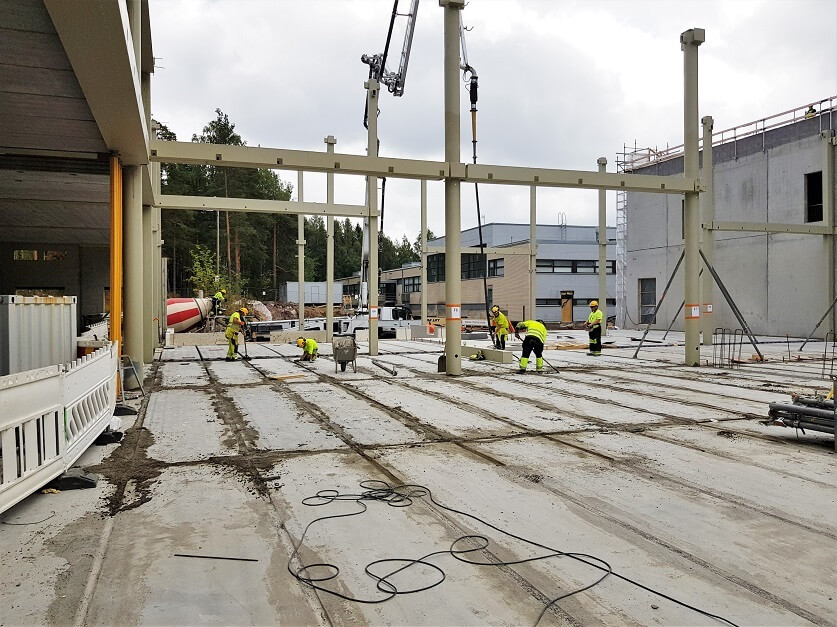

Sisääntuloportaalin ison paikallavaluseinän raudoitus ja laudoitus on valmistunut ja maanantaina se päästään betonoimaan. Talotekniikan osalta töitä on tehty sadevesiviemärien ja IV- runkoputkien asennusten parissa.

1

6

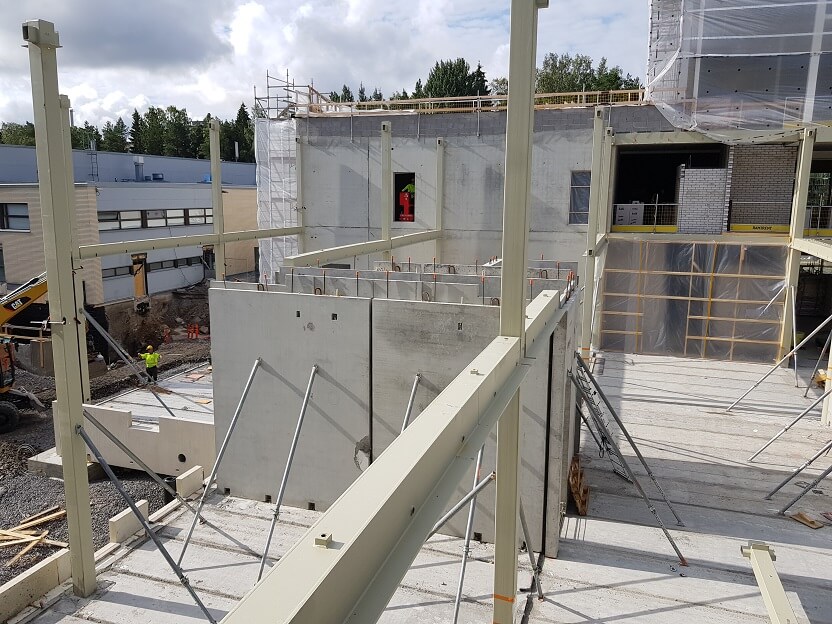

B -lohkolla ensimmäisen kerroksen väliseinäelementit ja WQ-palkit saatiin pääosin asennettua ja ensi viikolla asennetaan paikalleen ontelolaatat.

Lohkolla C on tehty pintabetonilattioita ja toisessa kerroksessa rakennetaan lattiakaivoja.

8

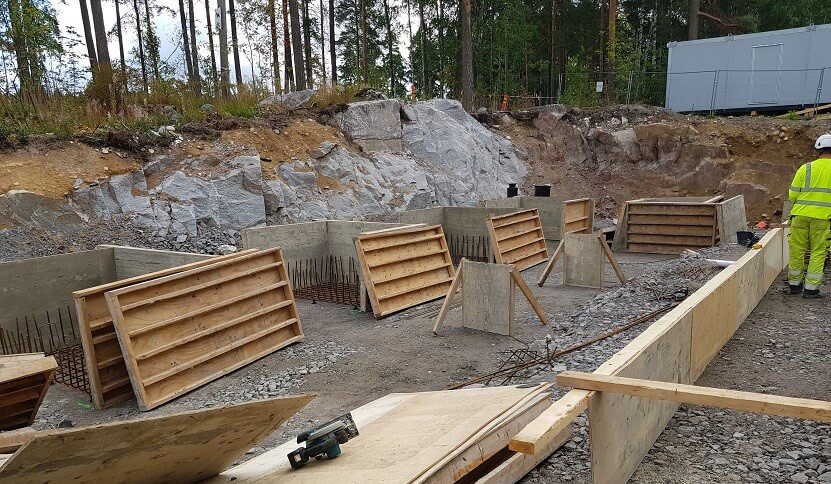

D-lohkolla anturatyöt on nyt polkaistu kunnolla käyntiin.

9

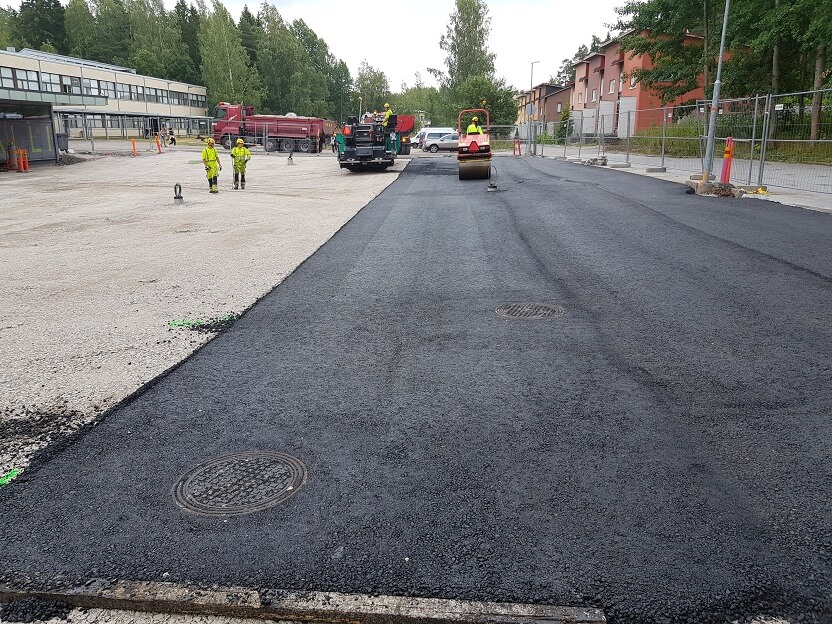

Uimahallin etupiha sai viikon aikana uuden asfaltoinnin, jonka NCC Industry kävi toteuttamassa. Länsipihan rakennustyöt ovat vielä kesken ja alueelle levitetään vaahtolasimursketta. Eteläpäädyssä siirretään painopenkan kalliolohkareita kunnallisteknisten töiden tieltä pois.

Saneerauspuolella moduulilinjoilla K-L ensimmäisen ja toisen kerroksen purkutyöt ovat pääosin valmiina.
