Viikkotiedote 26/2019

Jakomäen sydän - työmaan viikkotiedote 28.6.2019

Työmaalla tapahtunutta

Työt etenevät kesäisessä säässä. Moni aloittaa jo tänään lomansa, mutta työmaa ei nuku saati hiljene kesän aikana, päinvastoin!

1

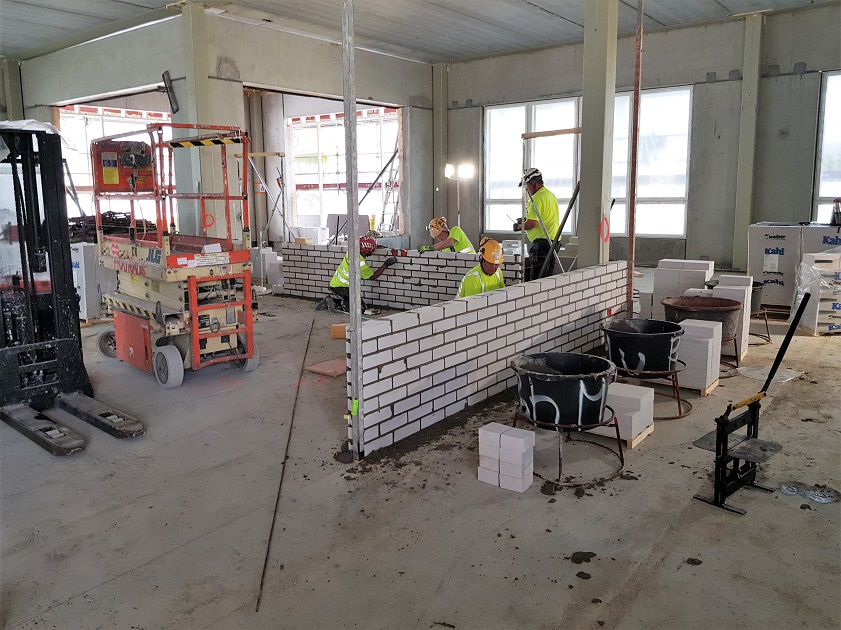

C -lohkolla on käynnissä julkisivumuuraus: Itäpääty on saatu jo valmiiksi, joten työt etenevät parhaillaan eteläsivulla. Väliseinien muuraustyöt on päästy aloittamaan (kuvassa ylhäällä).

3

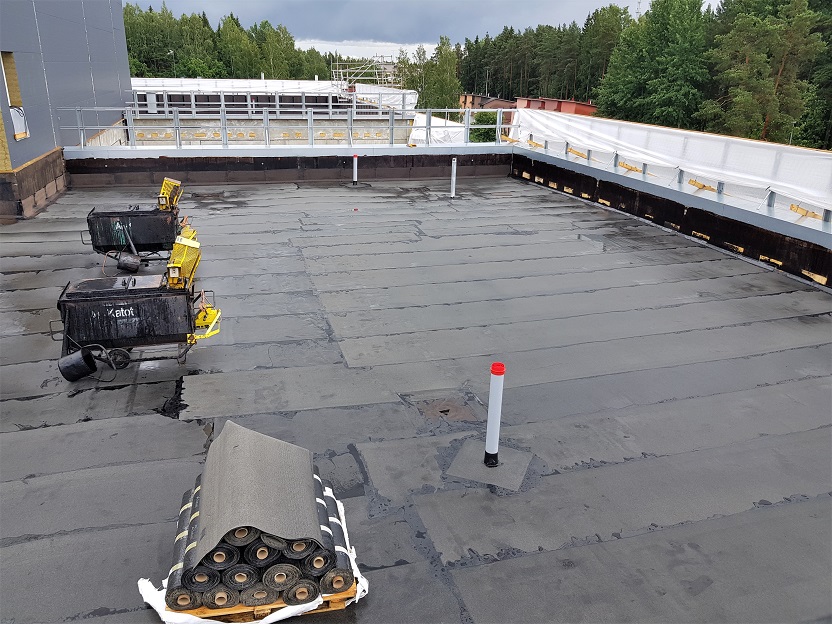

Vesikattotyöt ovat pääosin valmistuneet. Itäpuolisen vesikaton vesipainekoe on käynnissä. Vesi- ja viemärityötkin on aloitettu, samalla kun sähkömies on aloittanut urakkansa.

5

A-lohkon ensimmäisen, toisen ja kolmannen kerroksen sisäkuorielementit on pääosin saatu asennettua. Seuraavaksi on tarkoitus pystyttää IV-konehuoneen teräsrunko ja muurata konehuoneen sokkeli.

2

B -lohkolla tehdään anturapohjia, eli anturoiden laudoitus, raudoitus ja betonointi jatkuvat. Seuraavaksi aloitetaankin alapohjan alapohjapalkkien asennukset.

6

8

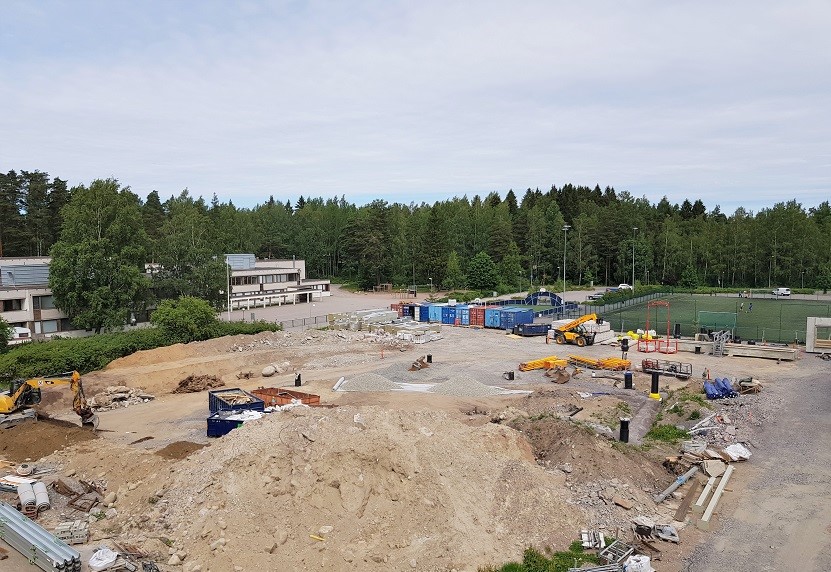

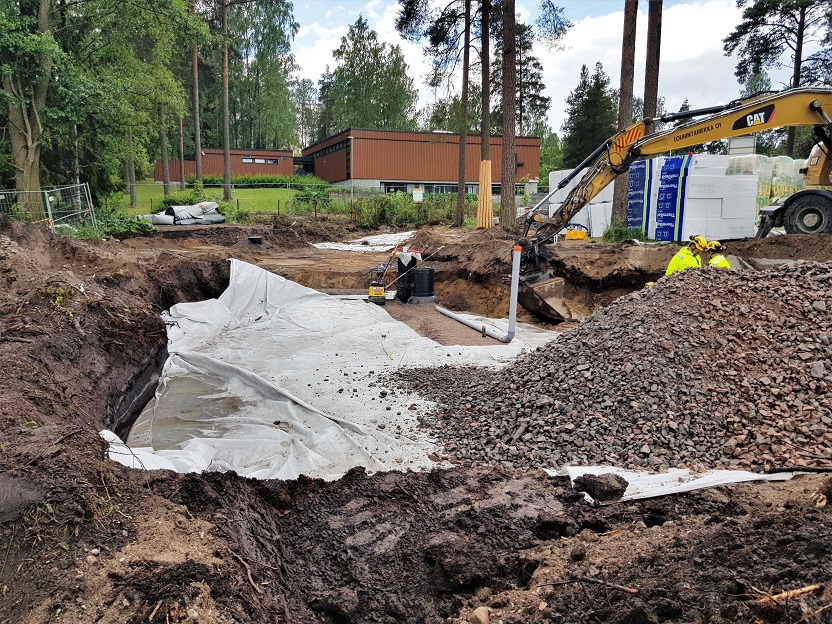

Maarakennustöitä on käynnissä sekä länsi- että eteläpihalla. Seuraavaksi länsipihalla aloitetaan vaahtolasitäyttötyöt.

Yläkoulun saneeraustöiden osalta on käynnissä purku- ja maarakennustyöt, sekä liikuntasalin suojaseinän teko.
