Työmaan kuulumiset
Tällä viikolla Postiljoonin puolella on tehty sylomerasennuksia ja anturoiden muottitöitä ja Kustinpolun puolella tasausvalujen muottitöitä.

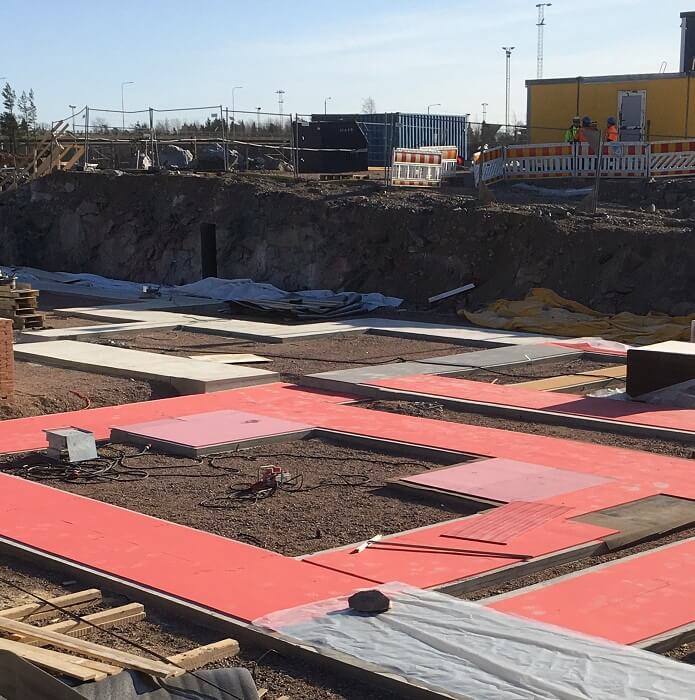

Kuva 1: Postiljoonin E-portaan sylomerasennus
Työturvallisuus
- Työmaalla on tehty TR-mittaus 28.2.2020, ja tulos oli 97,5 %.
Käynnissä olevat työt
Postiljooni:
- E- ja D-portaiden sylomerasennus
- E- ja D-portaiden anturoiden muottityöt ja raudoitus
- B-portaan VSS:n korotusten muottityöt
Kustinpolku:
- B- ja C-portaiden tasausvalujen muottityöt ja raudoitus
Tulevat työvaiheet
Postiljooni:
- E-portaan anturoiden valu
- D-portaan anturoiden raudoitus
- B-portaan VSS:n korotusten raudoitus ja valu
- E-portaan VSS:n muottityöt
Kustinpolku:
- B- ja C-portaiden tasausvalujen valu
- D-portaan tasausvalun muottityöt
