Työmaan kuulumiset
Tällä viikolla Postiljoonin puolella on käynnissä C-portaan julkisivutyöt ja E-portaan 4.krs elementtiasennus. Kustinpolun puolella on käynnissä A-portaan ikkuna-asennukset ja B-portaan 5.krs elementtiasennus.

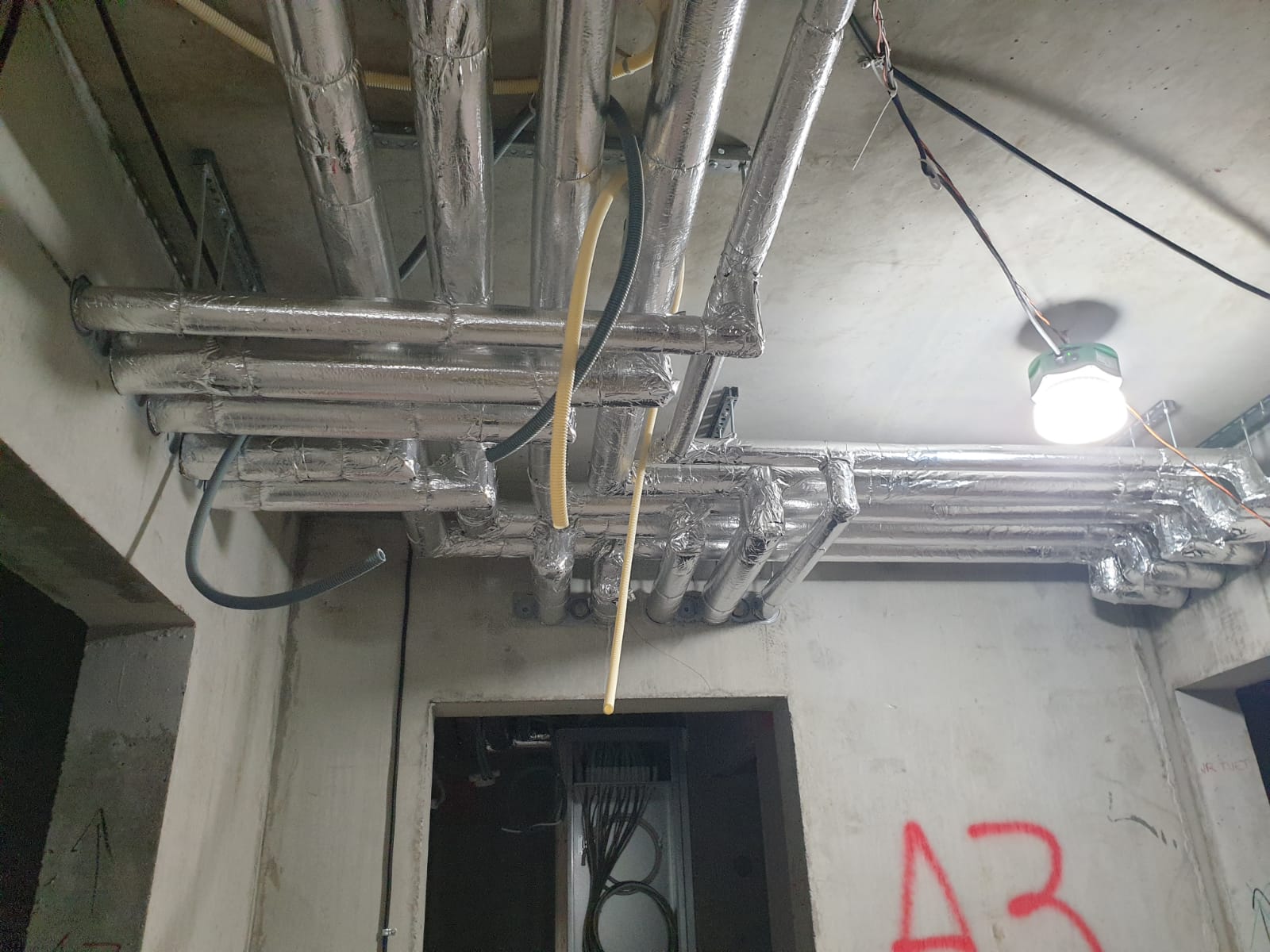

Kuva 1: Postiljoonin A-portaan 3.krs putkieristykset

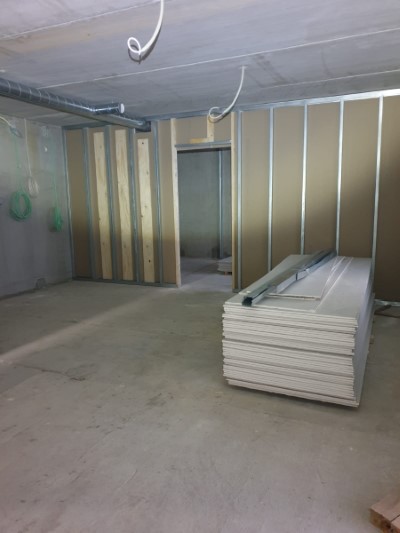

Kuva 2: Postiljoonin B-portaan 3.krs väliseinät
Työturvallisuus
- Työmaalla on tehty TR-mittaus 2.12.2020, ja tulos oli 94,2 %.
Käynnissä olevat työt
Postiljooni:
- A-ja B-portaiden hissiasennukset
- A- ja B-portaiden vesikaton kermit
- A- ja B-portaiden julkisivumuuraus
- B-portaan kipsiväliseinät
- C-portaan asuntojen kph-lattioiden verkot ja valuvalmistelut
- C-portaan asuntojen IV-kanava-asennukset
- C-portaan julkisivutyöt
- C-portaan vesikaton puutyöt ja IV-kanavat
- C-portaan kph-viemärihajoitukset
- C-portaan lämpörunkoasennukset
- D-portaan 4.krs elementtiasennus
- E-portaan 4.krs elementtiasennus
Kustinpolku:
- A-portaan julkisivu- ja vesikattotyöt
- A-portaan lämpörunkoasennukset
- A-portaan ikkuna-asennus
- A-portaan julkisivutelineiden kasaus
- A-portaan asuntojen kph-viemärihajoitukset
- B-portaan 5.krs elementtiasennus
- C-portaan 4.krs elementtiasennus
Tulevat työvaiheet
Postiljooni:
- A-portaan kipsiväliseinien tuplaus ja alakatot
- D-portaan 5.krs elementtiasennus
Kustinpolku:
- A-portaan kph-valut
- C-portaan 5.krs elementtiasennus
Aikataulu
