Työmaan kuulumiset
Tällä viikolla Postiljoonissa on jatkettu alapohjan elementtiasennuksia. Kustinpolun puolella on käynnissä C-portaan sisäpuolen täyttö.

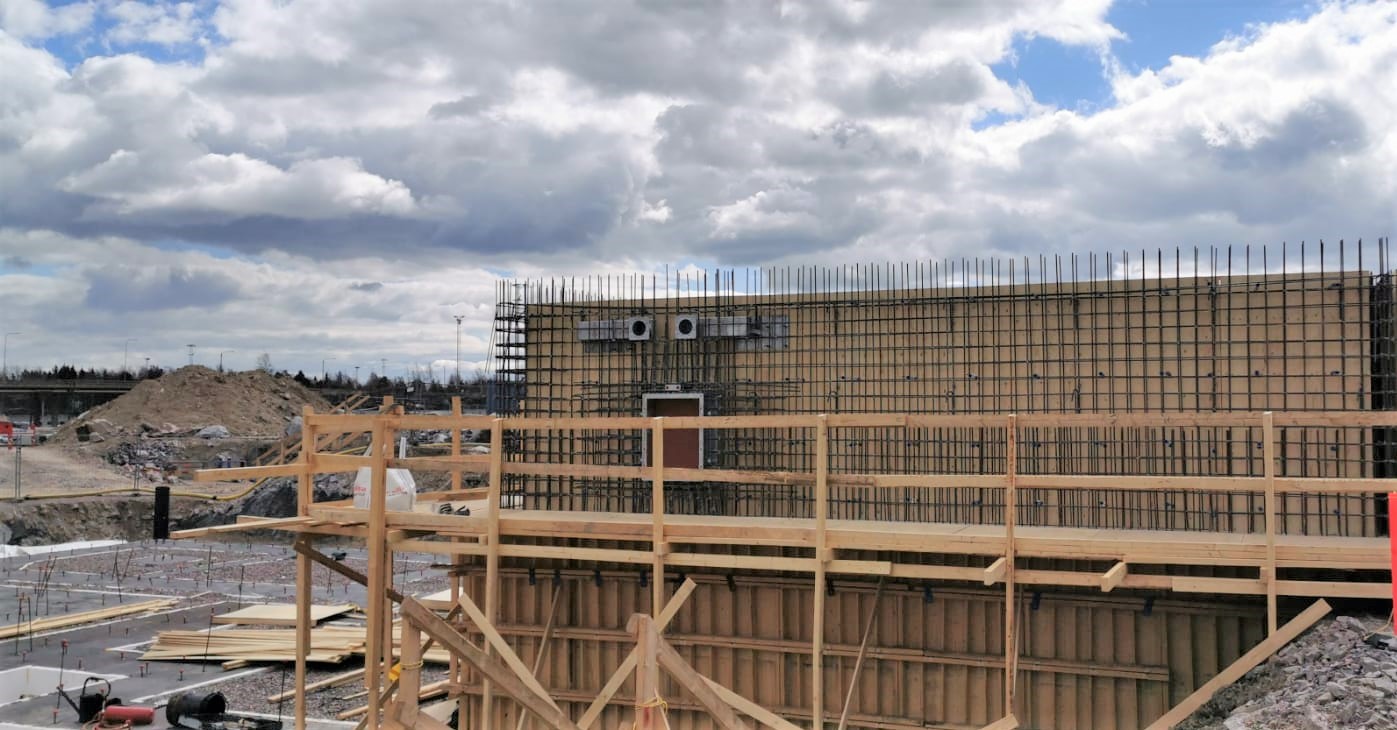

Kuva 1: Postiljoonin E-portaan VSS muotti ja raudoitustyöt

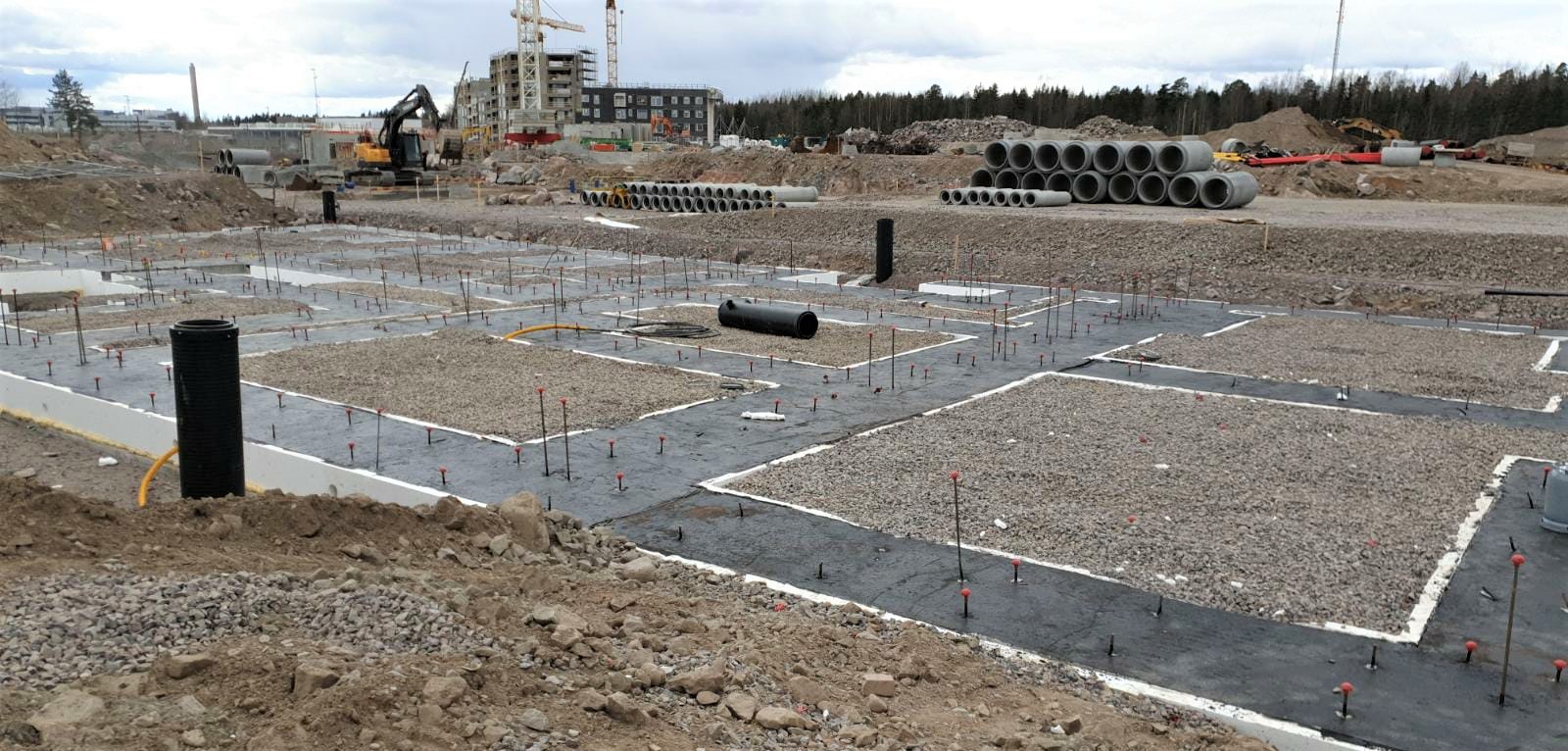

Kuva 2: Kustinpolun A-portaan anturoiden sisäpuolen täytöt ja bitumisively
Työturvallisuus
- Työmaalla on tehty TR-mittaus 20.4.2020, ja tulos oli 96,8 %.
Käynnissä olevat työt
Postiljooni:
- A-portaan elementtiasennus alapohja
- B-portaan elementtiasennus alapohja
- E-portaan VSS muotti ja raudoitustyöt
Kustinpolku:
- C-portaan sisäpuolen täyttö
Tulevat työvaiheet
Postiljooni:
- C-portaan elementtiasennus alapohja
Kustinpolku:
- C-portaan VSS korotusten muotti- ja raudoitustyöt
- D-portaan sisäpuolen täyttö
