Viikkotiedote 15/21

HATT Herttoniemen työmaan kuulumiset

HATT Herttoniemen työmaalla on tänään tehty töitä jo 30 päivää. Tällä hetkellä käynnissä olevia työvaiheita ovat vanhan kirjaston sisä- ja massiivipurkutyöt sekä maanrakennustyöt. Lisäksi alkavia louhintoja on lähdetty valmistelemaan tontilla.

Ensi viikolla työmaalla aloitetaan louhintojen lisäksi myös porapaalutustyöt. Porattavien paalujen tarkoitus on siirtää rakennukselta tuleva kuorma kalliolle, joten niiden merkitys on erityisen tärkeä.

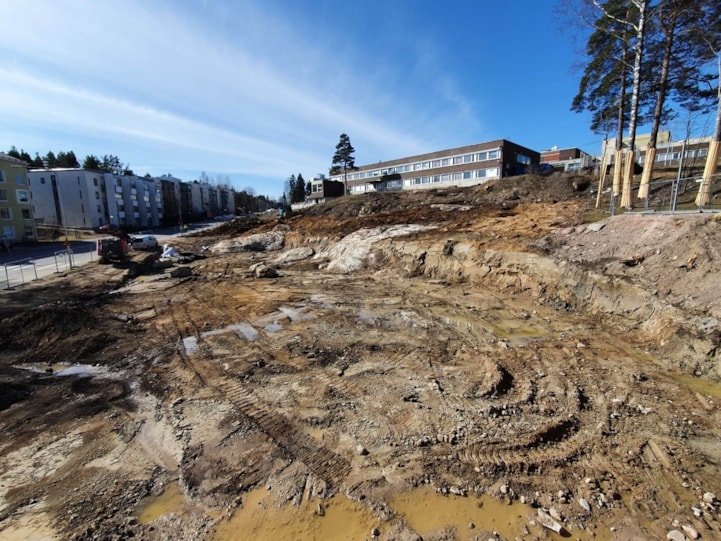

kuva vk 15

Työmaan läheisyyteen, Kettulehdon alueelle, tullaan toukokuun aikana perustamaan työmaaparakit. Parakkeihin sijoittuu työmaalla työskentelevien työntekijöiden sosiaalitilat sekä toimihenkilöiden toimistot. Työt aloitetaan ensi viikolla pohja-, vesi- ja viemäritöillä. Parakit tulevat olemaan alueella kesään 2023 saakka ja alue tullaan ennallistamaan rakennustöiden päätyttyä.

Alla olevassa kuvassa on havainnollistettu parakkien sijoittelua.

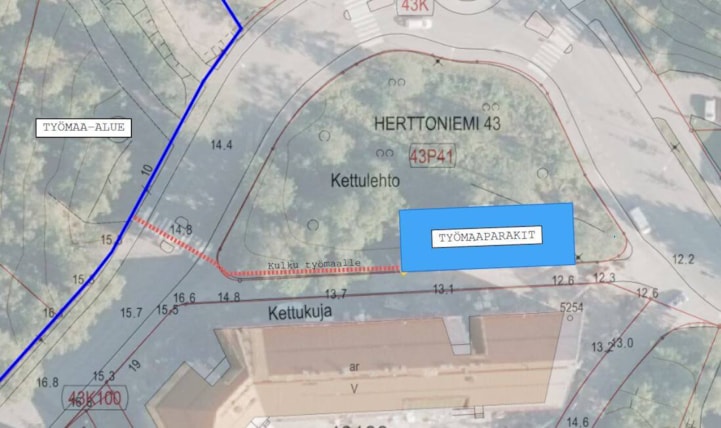

kuva parakit

Työturvallisuus

Työturvallisuutta havainnoidaan ja mitataan rakennustyömailla työturvallisuusmittauksilla. Maanrakennusvaiheessa käytetään MVR-mittausta ja rakennusvaiheessa TR-mittausta. Työturvallisuusmittaukset suoritetaan viikoittain ja niillä arvioidaan työmaan työolosuhteita sekä työturvallisuuden hallintaa ja sen kehitystä.

Viimeisimmän mittauksen tulos:

  • MVR-mittaus 16.4.2021, tulos 97,78 %

Aikataulu

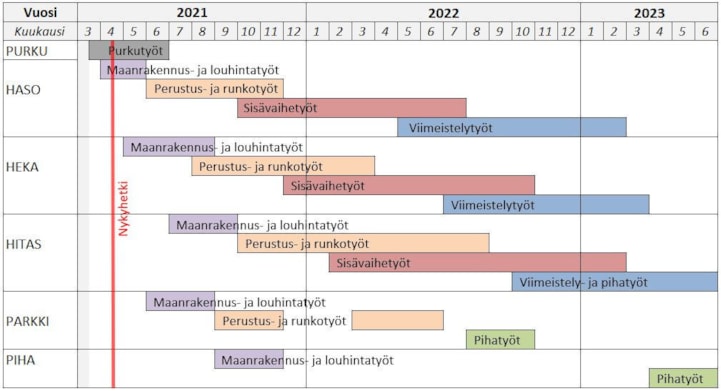

aikataulu vk 15

Yllä olevassa kuvassa on esitetty hankkeen aikataulua. Punainen pystyviiva merkitsee nykyhetkeä.

Aikataulu esitetään yhtiöittäin. Yhtiöitä ovat:

  • HASO = Helsingin Asumisoikeus Oy Kettutie
  • HEKA = HEKA Herttoniemi Kettutie 8
  • HITAS = Asunto Oy Helsingin Siili
